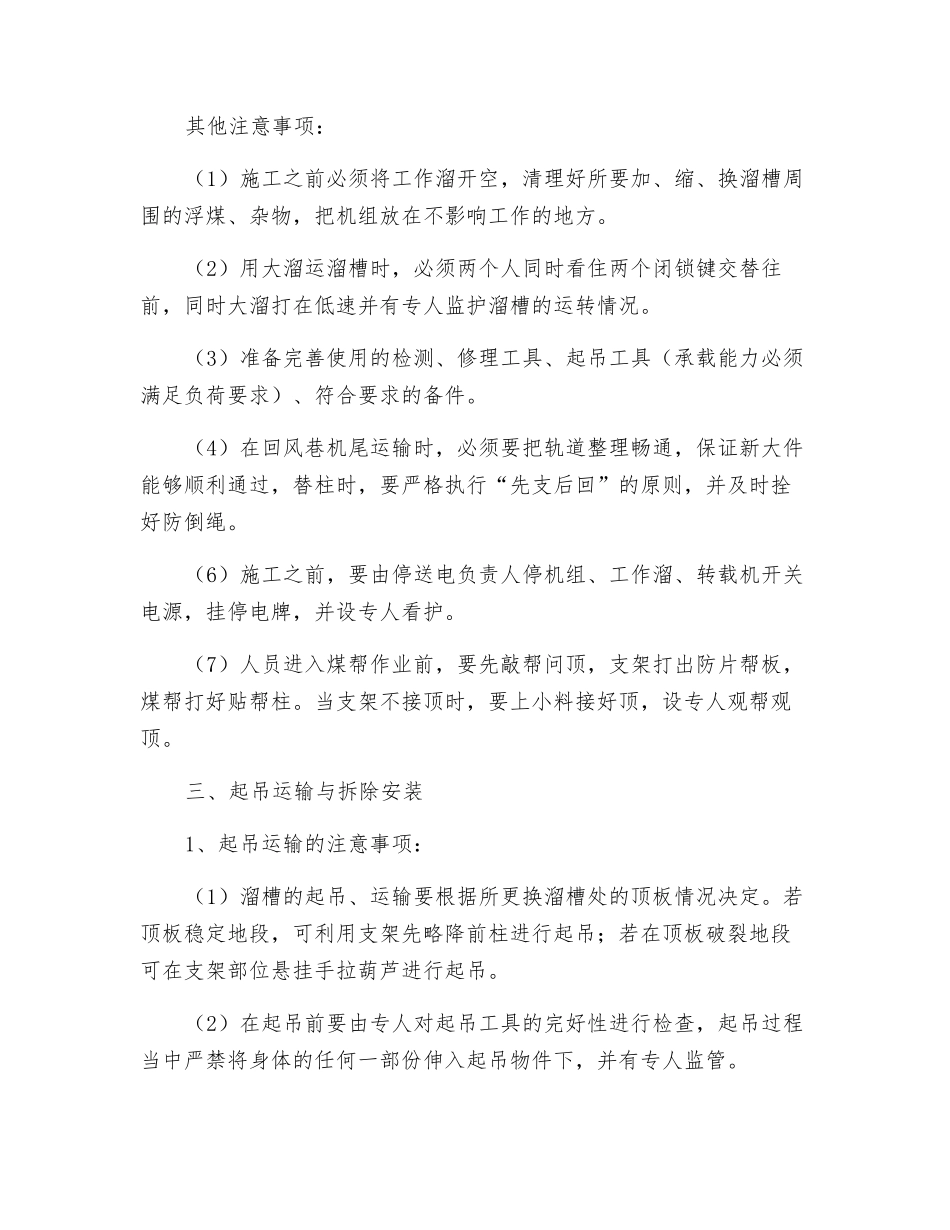

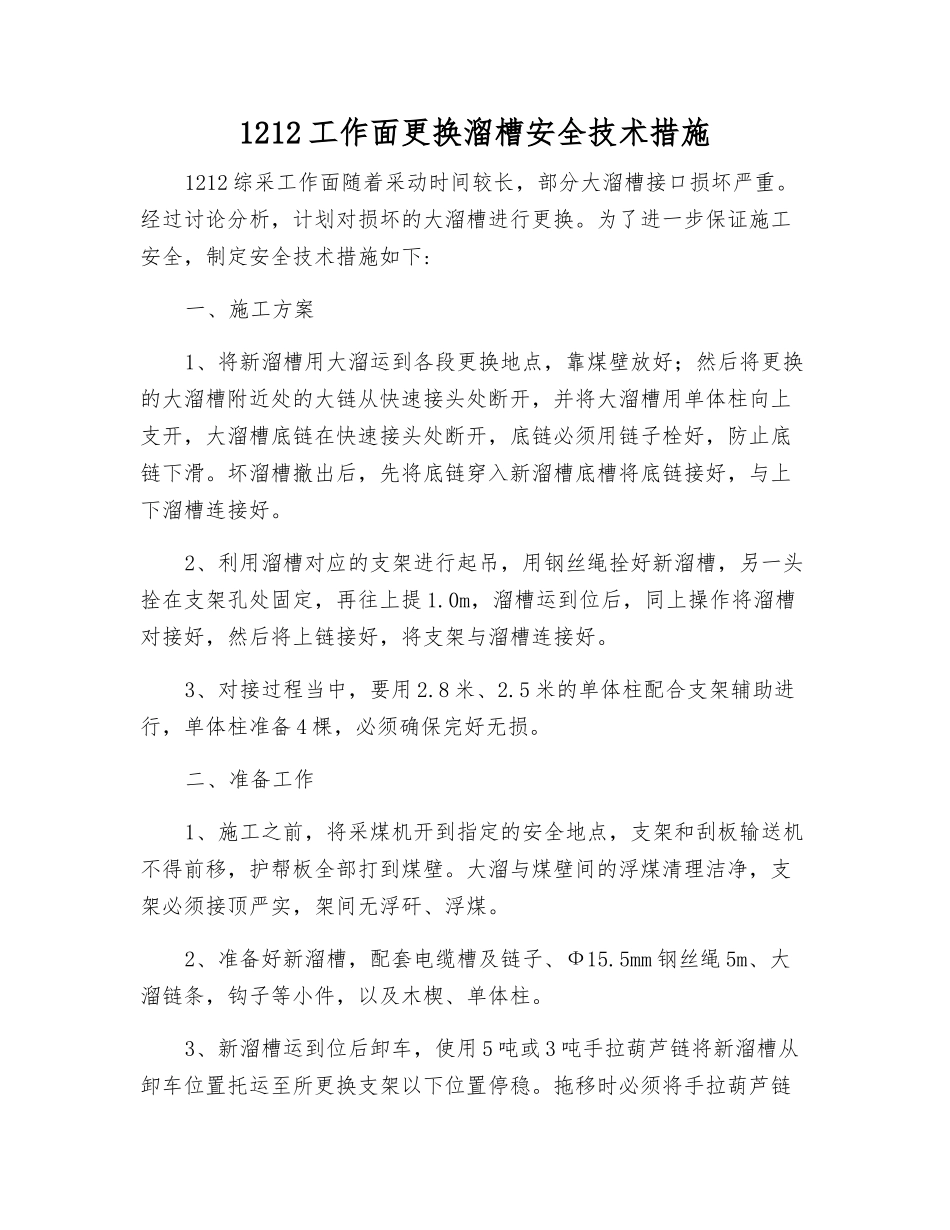

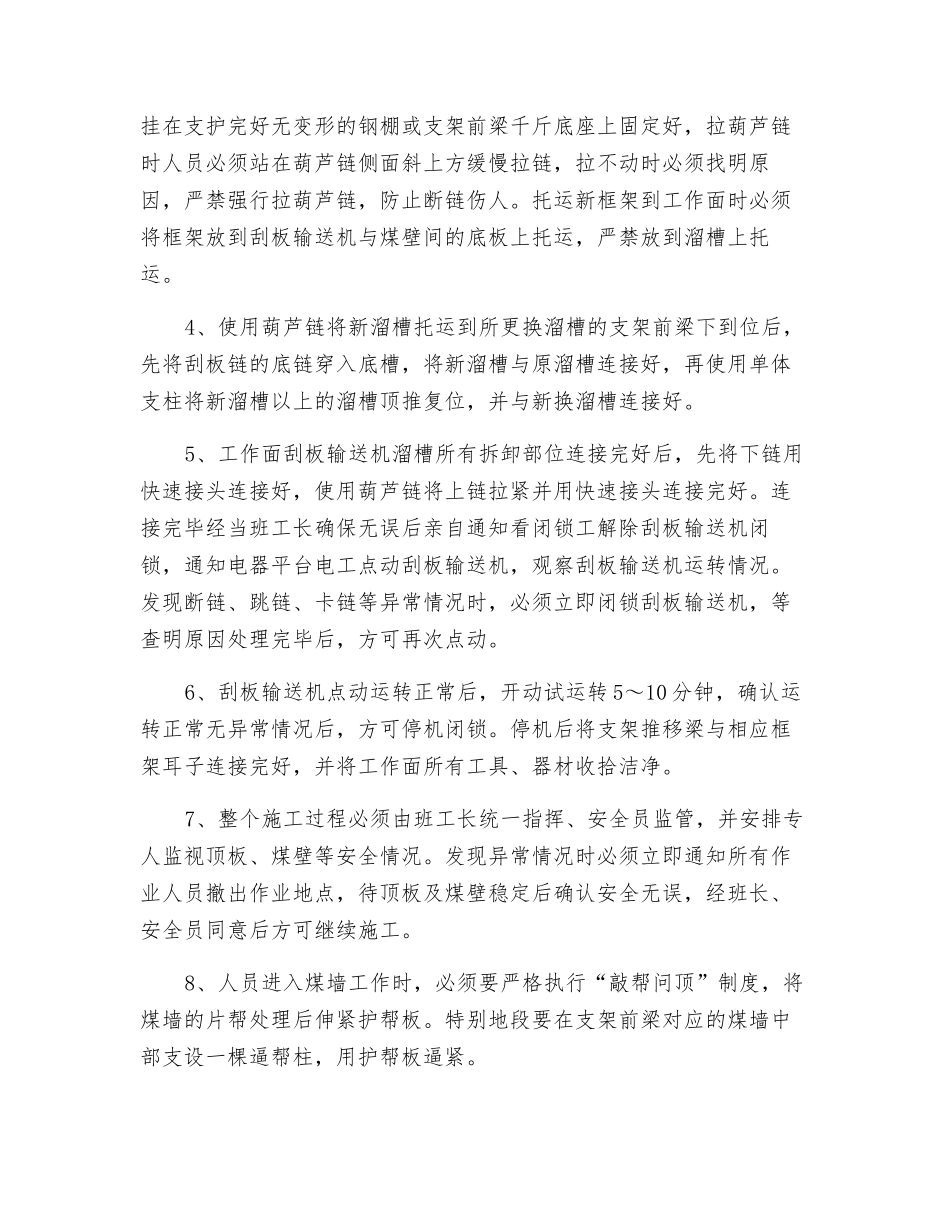

1212 工作面更换溜槽安全技术措施1212 综采工作面随着采动时间较长,部分大溜槽接口损坏严重。经过讨论分析,计划对损坏的大溜槽进行更换。为了进一步保证施工安全,制定安全技术措施如下:一、施工方案1、将新溜槽用大溜运到各段更换地点,靠煤壁放好;然后将更换的大溜槽附近处的大链从快速接头处断开,并将大溜槽用单体柱向上支开,大溜槽底链在快速接头处断开,底链必须用链子栓好,防止底链下滑。坏溜槽撤出后,先将底链穿入新溜槽底槽将底链接好,与上下溜槽连接好。2、利用溜槽对应的支架进行起吊,用钢丝绳拴好新溜槽,另一头拴在支架孔处固定,再往上提 1.0m,溜槽运到位后,同上操作将溜槽对接好,然后将上链接好,将支架与溜槽连接好。3、对接过程当中,要用 2.8 米、2.5 米的单体柱配合支架辅助进行,单体柱准备 4 棵,必须确保完好无损。二、准备工作1、施工之前,将采煤机开到指定的安全地点,支架和刮板输送机不得前移,护帮板全部打到煤壁。大溜与煤壁间的浮煤清理洁净,支架必须接顶严实,架间无浮矸、浮煤。2、准备好新溜槽,配套电缆槽及链子、Ф15.5mm 钢丝绳 5m、大溜链条,钩子等小件,以及木楔、单体柱。3、新溜槽运到位后卸车,使用 5 吨或 3 吨手拉葫芦链将新溜槽从卸车位置托运至所更换支架以下位置停稳。拖移时必须将手拉葫芦链挂在支护完好无变形的钢棚或支架前梁千斤底座上固定好,拉葫芦链时人员必须站在葫芦链侧面斜上方缓慢拉链,拉不动时必须找明原因,严禁强行拉葫芦链,防止断链伤人。托运新框架到工作面时必须将框架放到刮板输送机与煤壁间的底板上托运,严禁放到溜槽上托运。4、使用葫芦链将新溜槽托运到所更换溜槽的支架前梁下到位后,先将刮板链的底链穿入底槽,将新溜槽与原溜槽连接好,再使用单体支柱将新溜槽以上的溜槽顶推复位,并与新换溜槽连接好。5、工作面刮板输送机溜槽所有拆卸部位连接完好后,先将下链用快速接头连接好,使用葫芦链将上链拉紧并用快速接头连接完好。连接完毕经当班工长确保无误后亲自通知看闭锁工解除刮板输送机闭锁,通知电器平台电工点动刮板输送机,观察刮板输送机运转情况。发现断链、跳链、卡链等异常情况时,必须立即闭锁刮板输送机,等查明原因处理完毕后,方可再次点动。6、刮板输送机点动运转正常后,开动试运转 5~10 分钟,确认运转正常无异常情况后,方可停机闭锁。停机后将支架推移梁与相应框架耳子连接完好,并将工作面所有工具、器材收拾洁净。7...
