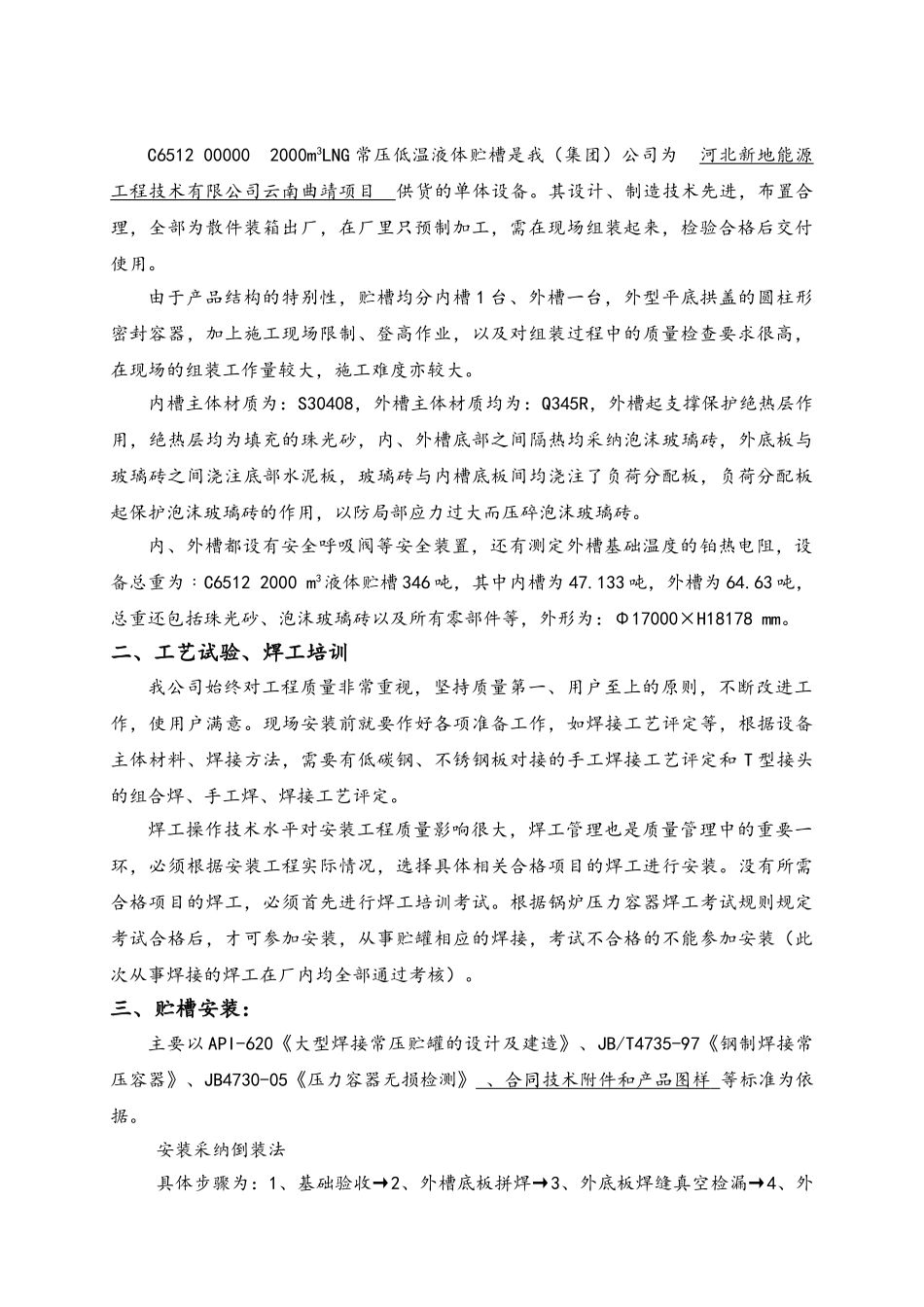

常压低温液体贮槽施工组织设计(方案)C6512 2000m3 LNG 常压液体贮槽编制: 李红伟 审核: 肖赞山 批准: 钟 刚 四川空分设备(集团)容器分公司二 O 一四年三月目 录一、工程概况 二、工艺试验、焊工培训 三、贮槽安装 (一)安装前的准备工作 (二)基础验收 (三)外槽底板拼装 (四)外底板真空检漏(五)底部水泥板(六)内、外顶盖制作(七)外槽筒节组焊(八)内槽体组装(九)底部绝热层(十)负荷分配板(+一)内底环板及内底板四、附属零件加工 五、基础沉降试验 六、强度试验 七、气密性试验 八、夹层隔热处理 九、表面处理及油漆 十、冷态试车 十一、安全技术措施十二、健康保护措施十三、环境保护措施十四、工程验收 十五、质量保证体系 十六、技术管理体系十七、各类人员职责十八、现场场地,用电负荷及试压用水,气要求 十九各种安装标准目录及主要质量控制点见附件 施工组织设计(方案)一、工程概况C6512 00000 2000m3LNG 常压低温液体贮槽是我(集团)公司为 河北新地能源工程技术有限公司云南曲靖项目 供货的单体设备。其设计、制造技术先进,布置合理,全部为散件装箱出厂,在厂里只预制加工,需在现场组装起来,检验合格后交付使用。由于产品结构的特别性,贮槽均分内槽 1 台、外槽一台,外型平底拱盖的圆柱形密封容器,加上施工现场限制、登高作业,以及对组装过程中的质量检查要求很高,在现场的组装工作量较大,施工难度亦较大。内槽主体材质为:S30408,外槽主体材质均为:Q345R,外槽起支撑保护绝热层作用,绝热层均为填充的珠光砂,内、外槽底部之间隔热均采纳泡沫玻璃砖,外底板与玻璃砖之间浇注底部水泥板,玻璃砖与内槽底板间均浇注了负荷分配板,负荷分配板起保护泡沫玻璃砖的作用,以防局部应力过大而压碎泡沫玻璃砖。内、外槽都设有安全呼吸阀等安全装置,还有测定外槽基础温度的铂热电阻,设备总重为﹕C6512 2000 m3液体贮槽 346 吨,其中内槽为 47.133 吨,外槽为 64.63 吨,总重还包括珠光砂、泡沫玻璃砖以及所有零部件等,外形为:Φ17000×H18178 mm。二、工艺试验、焊工培训我公司始终对工程质量非常重视,坚持质量第一、用户至上的原则,不断改进工作,使用户满意。现场安装前就要作好各项准备工作,如焊接工艺评定等,根据设备主体材料、焊接方法,需要有低碳钢、不锈钢板对接的手工焊接工艺评定和 T 型接头的组合焊、手工焊、焊接工艺评定。焊工操作...
