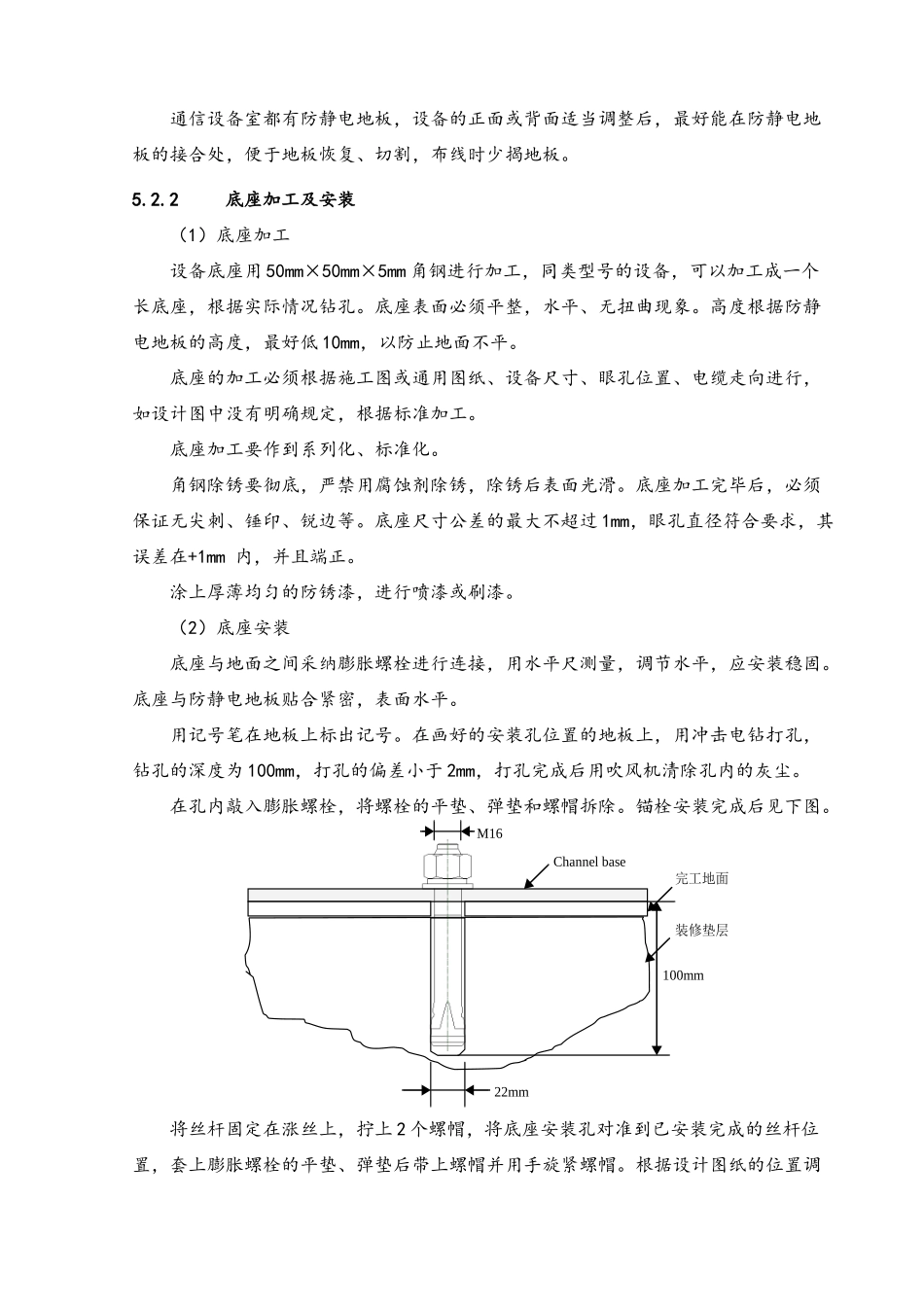

北京地铁 15 号线一期西段工程自动售检票系统APA 室内设备安装作业指导书1适用范围适用于北京地铁 15 号线一期西段工程自动售检票系统 APA 室内设备安装作业
2作业准备2
1内业技术准备作业指导书编制完成后,应在开工前组织施工人员认真学习施工组织设计,阅读、审核施工图纸,澄清图纸问题和有关技术问题,熟悉法律规范和技术标准
制定施工安全措施,提出应急预案
对施工人员进行技术交底,对参加施工的人员进行上岗前技术培训,考试合格后持证上岗
每次施工前进行安全教育,佩戴好各种劳动保护用品后方可进场施工
2外业技术准备修建生活房屋,配齐生活、办公设施,满足人员的生活和办公需要
收集施工中所涉及的各种外部技术数据和资料
3技术要求设备机柜应与地面垂直,其前后、左右倾斜偏差应小于其长度的 1‰,安装位置偏差应小于 10mm,机架之间紧密
各类螺丝必须拧紧,设备机柜的底座的固定应可靠、平稳、排列整齐,插、拔机盘或塞子时,底座应不摇动
设备开箱、移动应小心谨慎,注意安全,不得损坏设备、配件和备品
4施工程序与工艺流程4
1施工程序施工顺序为:测量定位→底座加工及安装→设备安装调整4
2工艺流程测量定位底座加工及安装设备安装调整5施工要求5
1施工准备(1)设备室检查设备安装前,必须配合建设方对设备室进行一次整体检查,并提出报告
(2)对设备室内地面的要求设备室内水平高差每米小于 2mm,全室小于 10mm
地面最小荷载不小于设计规定
对防静电地板,其负重、防震、防静电、平整性,应符合设计要求
对机房内温湿度的要求:机房内部全部装修完毕并已干燥,温湿度条件能满足设备运行正常工作条件
(3)对设备室的其他要求门窗应能锁闭严紧
机房内应保持清洁卫生,不能因为设备安装而受到污损,降低设备性能
机房内没有堆放易燃、易爆危险物品
2施工工艺5
1测量定位详细测量设备室内部尺寸,并与施工
