CFG 桩施工技术标准1、材料及检验根据设计及法律规范要求,确定原材料的种类及品质,并将原材料送 至试验室进行化验和做水泥粉煤灰混凝土配合比试验
根据选定的配 合比,经监理工程师同意后材料进场,根据现场实际情况,选用材料
2、CFG 桩桩位编号及施打顺序根据设计图纸对桩位,按排列逐根编号,如 Z1-1,Z1-2,Z1-
,并在 施工时,按布置图做好标识,以防因桩位过多而漏打或超打
在选定 CFG 桩施工顺序时,主要应根据土性和桩距,充分考虑新 打桩对已打桩的影响
施工顺序大体可分为两种类型,一是连续施打, 如图1(1)所示,从 1 号桩开始,依次 2 号,3 号…连续打下去;二 是间隔跳打

可以隔根或隔行跳打,如图 1(2)所示,先打 1、3、5
, 后打 2、4、6
⑴O __ 一 0 -—O __ —O —一 O —顼__—►123456⑵O0OOO—O01234567图 1 CFG 桩施打顺序图连续施工打桩可能给桩造成的缺陷是桩被挤扁或缩颈,但很少会发生 因振动使桩完全断裂的情况
隔桩跳打,一般很少发生先打桩的桩径 被挤扁或缩颈现象,但土质较硬时,在已打桩中间打新桩时,已打的 桩可能因振动而发生断裂
在软土 CFG 桩施工中,可采纳隔桩跳打; 在饱和的松散粉土中,假如桩距较小则不宜采纳隔桩跳打
因为松散 粉土振密效果较好,先打桩施工完后,土体密度越大,桩越难打
在 补打新桩时,一是加大了沉管的难度,二是非常容易造成已打的桩成 为断桩
本工程应根据实际情况,根据桩基施工法律规范要求,结合施工方提 出的施工方案,再进行决定施打顺序
3、工艺流程1)CFG 桩复合地基技术采纳的施工方法有:长螺旋钻孔灌注成桩, 长螺旋钻孔、管内泵压混合料灌注成柱,振动沉管灌注成桩等

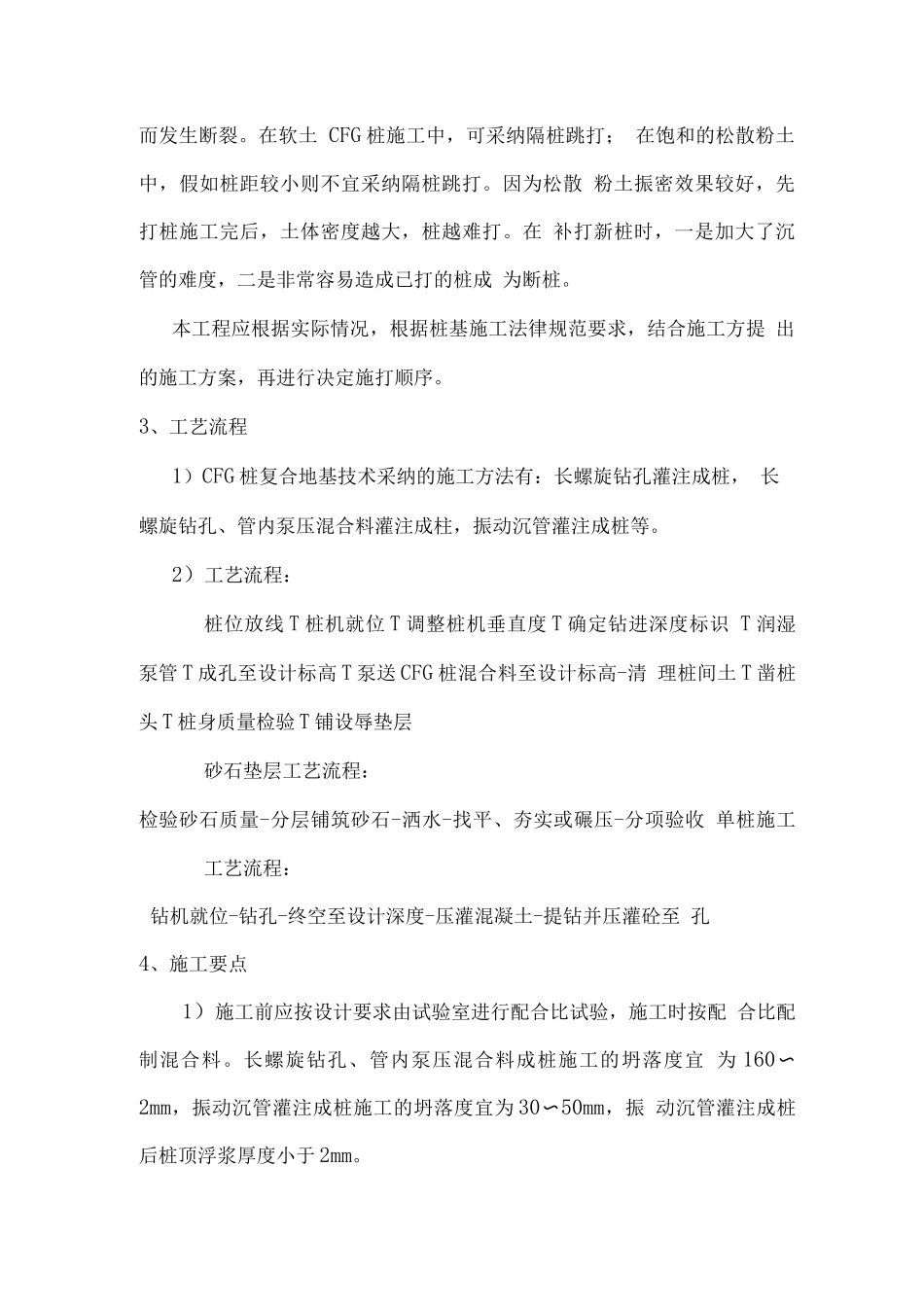

2)工艺流程:桩位放线 T 桩机就位 T 调整桩机垂直度 T 确定钻进深度标识 T 润湿泵管 T
