EPC 总承包项目的费用控制要点分享到:EPC 总承包项目 费用控制点 EPC 总承包费用控制要点 建设工程的设计、采购、施工总承包管理模式被越来越多应用到工程项目管理中,其主要优势体现在设计、采购、施工合理交叉,有利于建设项目的整体方案优化,可以保证工期、控制投资和质量等管理目标顺利实现
作为 EPC 总承包主体的总承包商,费用控制的环节主要包括设计、采购、施工等方面,每个环节都有其不同的特点
针对每个控制环节,应该实行有针对性的措施
设计阶段 (1)采纳适当的设计标准,优化设计方案设计阶段是总承包项目的龙头,精心优化的设计方案可以节约投资额,是费用控制的最有效手段
在总承包合同中已经明确了各专业的设计标准
在施工图设计过程中,一定要严格执行总承包合同中约定的设计标准
在设计过程中,要注意各专业之间设计标准的统一和匹配,一个专业设计标准再高,与其他专业标准不匹配也会造成投资浪费
同时,要拟定多种设计方案,由设计人员提出满足业主要求的多种设计思路,由费用控制人员进行经济比较,在满足设计要求的前提下选择投资额最低的方案,为总包商争取最大的利润
(2)限额设计,科学决策 限额设计是根据批准的投资估算控制初步设计,根据批准的初步设计总概算控制施工图设计,同时各专业设计在保证达到使用功能的前提下,根据分配的投资限额控制设计,严格控制初步设计和施工图设计的不合理变更,保证总投资限额不被突破,从而达到控制工程投资的目的
在必须满足安全法律规范所要求的条件下,原则上对整个工程实施费用或成本限额设计,并对重大项目(包括变更) 进行价值工程分析,进行多方案比较和分析,实施科学决策
已批准的初步设计概算,结合项目实际情况,将初步设计概算进行费用分解,形成工程项目执行和控制费用目标,通过控制程序,有效地控制工程投资

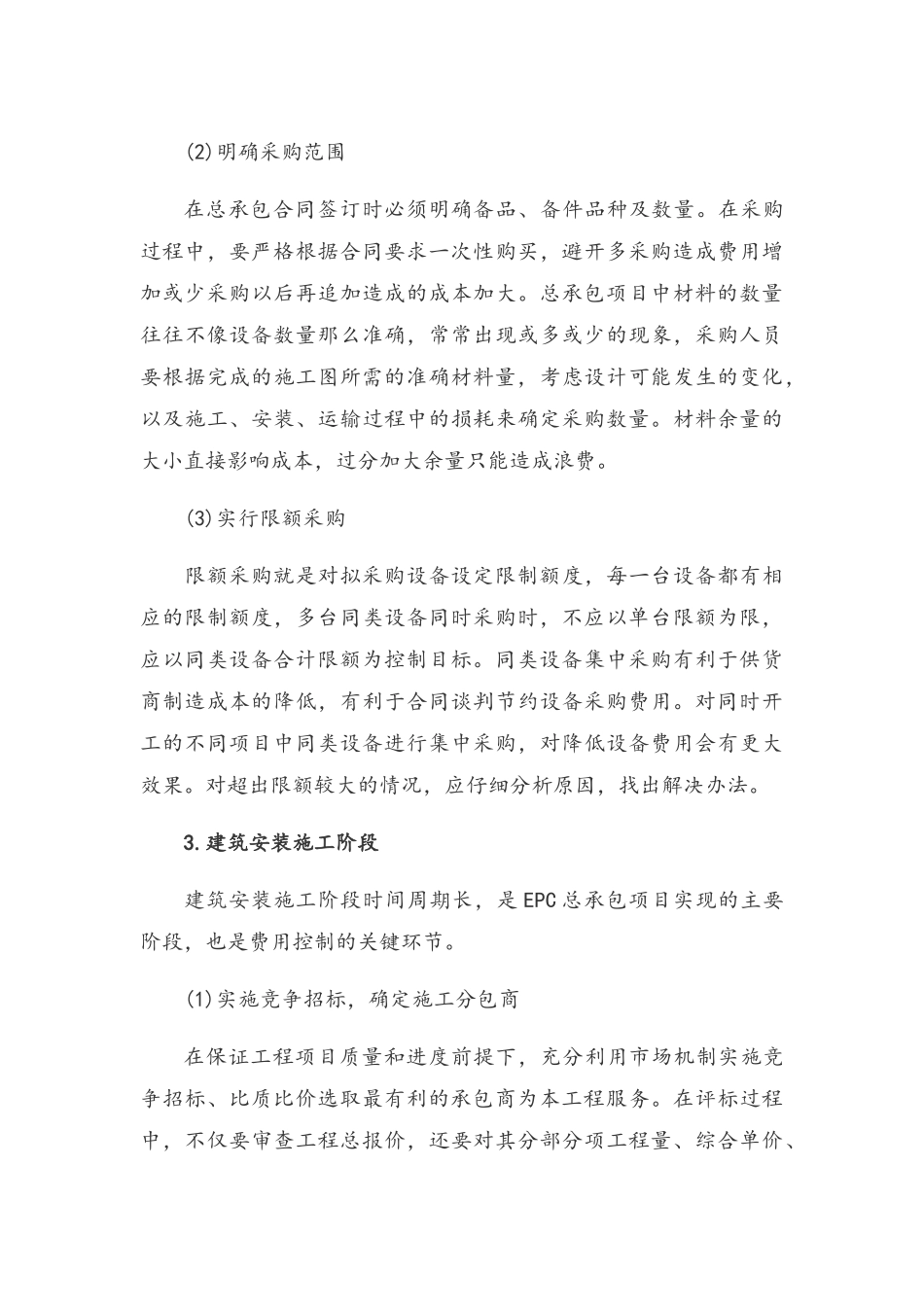

采购阶段 设备、材料费用占总承包合同价格比重比较大,具有类别品种多
