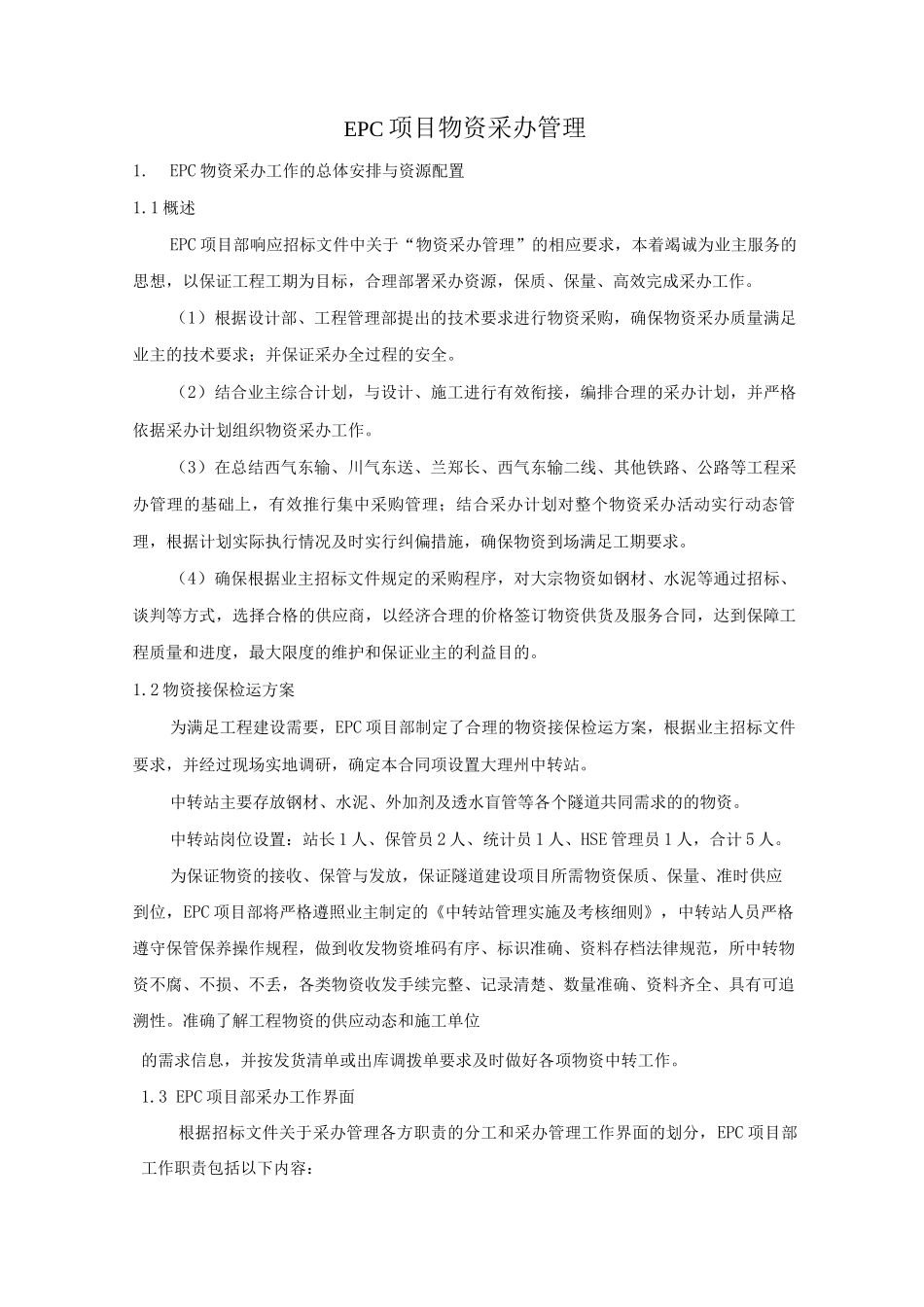

EPC 项目物资采办管理1
EPC 物资采办工作的总体安排与资源配置1
1 概述EPC 项目部响应招标文件中关于“物资采办管理”的相应要求,本着竭诚为业主服务的思想,以保证工程工期为目标,合理部署采办资源,保质、保量、高效完成采办工作
(1)根据设计部、工程管理部提出的技术要求进行物资采购,确保物资采办质量满足业主的技术要求;并保证采办全过程的安全
(2)结合业主综合计划,与设计、施工进行有效衔接,编排合理的采办计划,并严格依据采办计划组织物资采办工作
(3)在总结西气东输、川气东送、兰郑长、西气东输二线、其他铁路、公路等工程采办管理的基础上,有效推行集中采购管理;结合采办计划对整个物资采办活动实行动态管理,根据计划实际执行情况及时实行纠偏措施,确保物资到场满足工期要求
(4)确保根据业主招标文件规定的采购程序,对大宗物资如钢材、水泥等通过招标、谈判等方式,选择合格的供应商,以经济合理的价格签订物资供货及服务合同,达到保障工程质量和进度,最大限度的维护和保证业主的利益目的
2 物资接保检运方案为满足工程建设需要,EPC 项目部制定了合理的物资接保检运方案,根据业主招标文件要求,并经过现场实地调研,确定本合同项设置大理州中转站
中转站主要存放钢材、水泥、外加剂及透水盲管等各个隧道共同需求的的物资
中转站岗位设置:站长 1 人、保管员 2 人、统计员 1 人、HSE 管理员 1 人,合计 5 人
为保证物资的接收、保管与发放,保证隧道建设项目所需物资保质、保量、准时供应到位,EPC 项目部将严格遵照业主制定的《中转站管理实施及考核细则》,中转站人员严格遵守保管保养操作规程,做到收发物资堆码有序、标识准确、资料存档法律规范,所中转物资不腐、不损、不丢,各类物资收发手续完整、记录清楚、数量准确、资料齐全、具有可追溯性

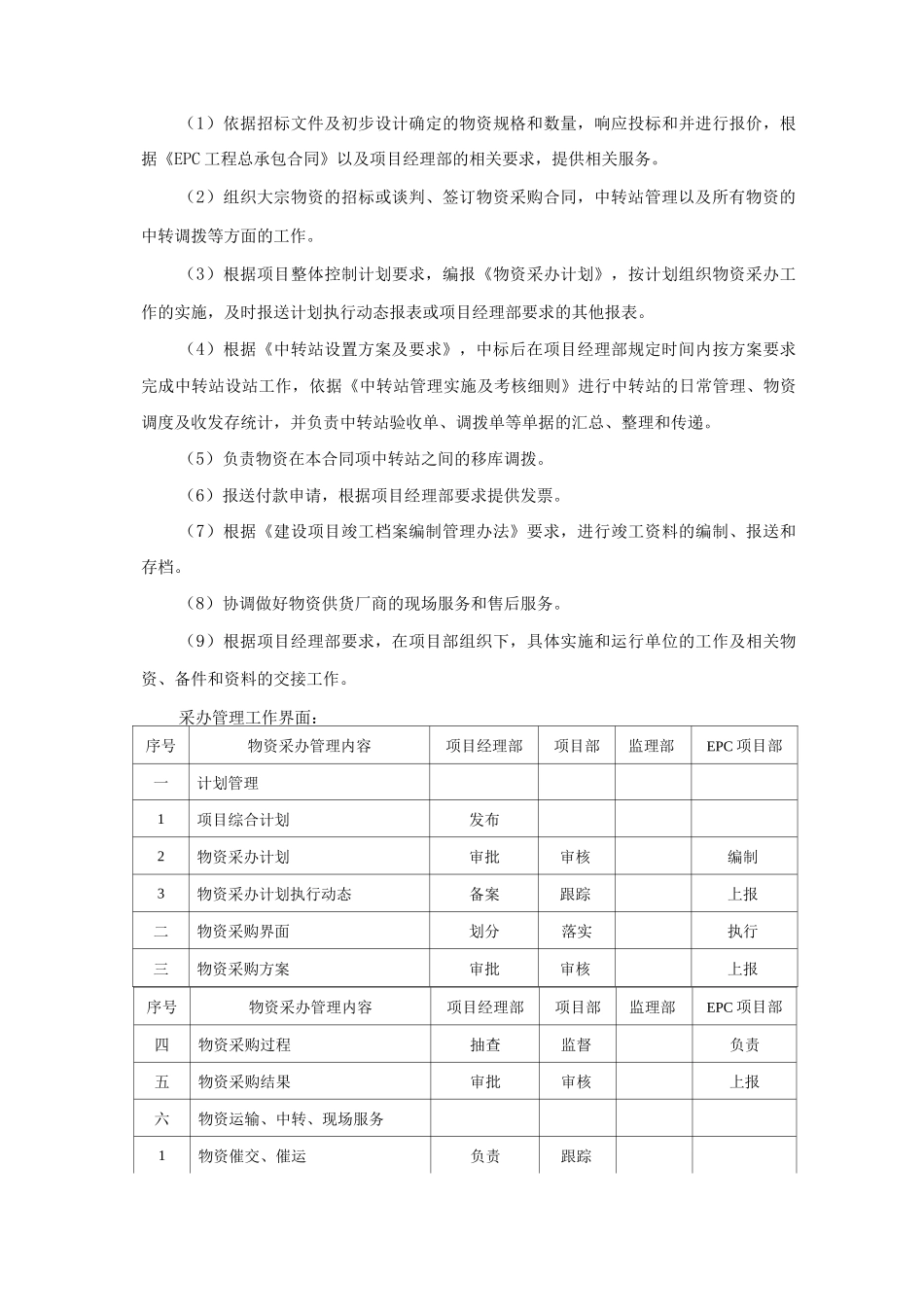

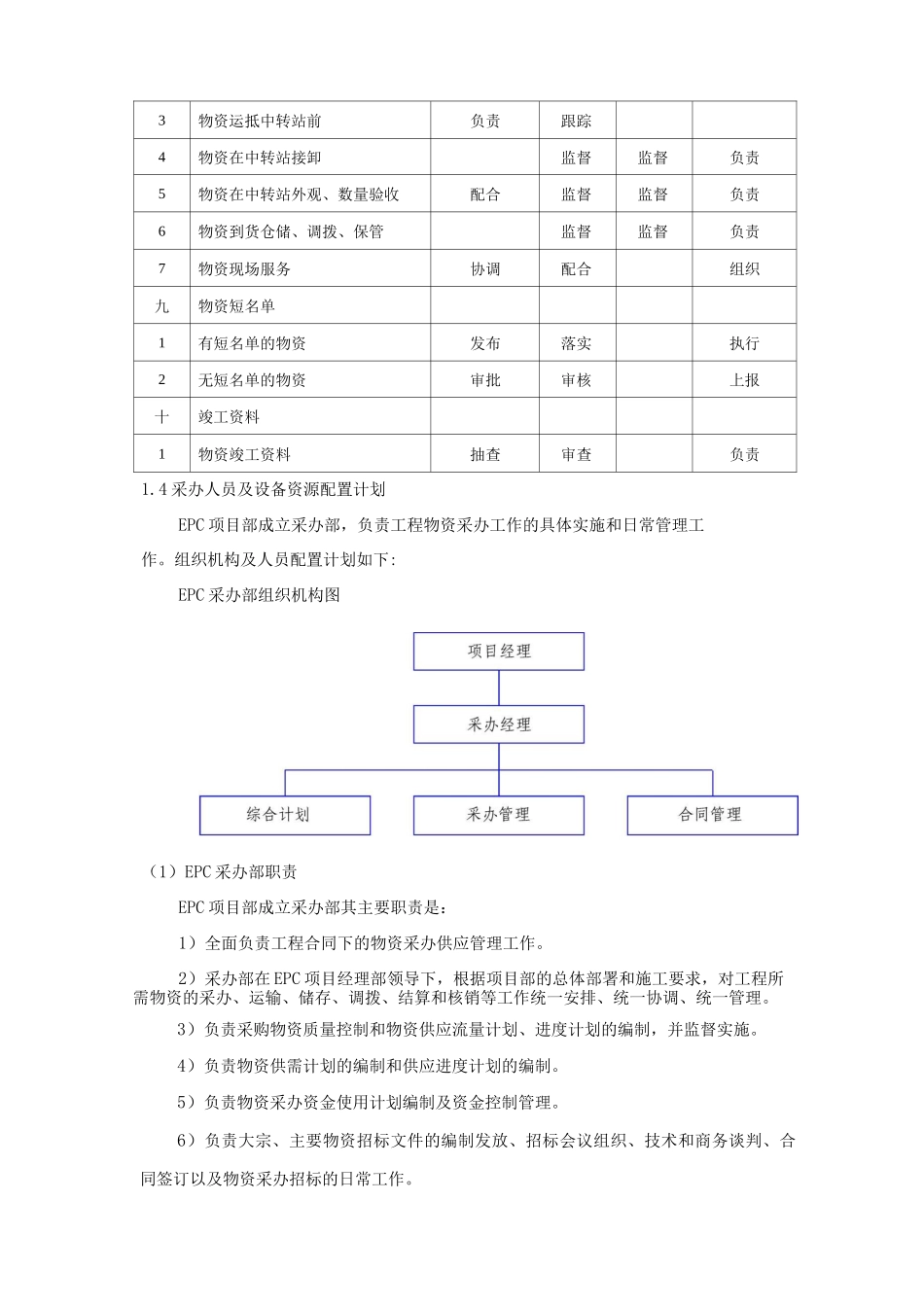

准确了解工程物资的供应动态和施工单位的需求信息,并按发货清单
