PVC 吊顶工程施工方案及工艺方法一、施工准备1、技术准备由技术负责人牵头,详细批阅施工图纸、设计交底、设计洽商,对图纸中存在的问题请设计给予确认、提出合理建议,解决并办理相关手续,完成装修工程的深化设计,尽可能将问题在施工前解决
工程施工前,组织施工人员进行方案的学习,做好交底工作
对重点部位单独交底,设专人负责,做到人人心中有数
在大面积施工前,选择具有代表性的施工部位,先施工样板间
并请业主、监理和设计单位确认,并以确认后的样板间作为施工质量控制的标准,组织大面积的施工,以确保工程的施工质量
2、机具准备机械:小电锯、小台刨;电动工具:手电钻;手动工具:木刨、扫槽刨、线刨、锯、斧、锤、螺丝刀、手摇钻等
3、材料准备轻钢龙骨、配件、吊杆、膨胀螺栓、PVC 板材等,进场检验合格且是否有出厂合格证及材料质量证明
二、施工工艺及方法要点1、工艺流程弹顶棚标高水平线 T 划龙骨分档线 T 安装管线设施 T 安装大龙骨 T 安装小龙骨 T防腐处理 T 安装罩面板 T 安装压条2、作业条件按工程不同防火等级和所处环境要求,对龙骨进行涂刷防火涂料
顶棚内各种管线及通风管道均已安装完毕并经验收合格
各种灯具、报警器预留位置已经明确
墙面及楼、地面湿作业和屋面防水已做完
室内环境力求干燥,满足木龙骨吊顶作业的环境要求
自搭的操作平台已搭好并经过安全验收

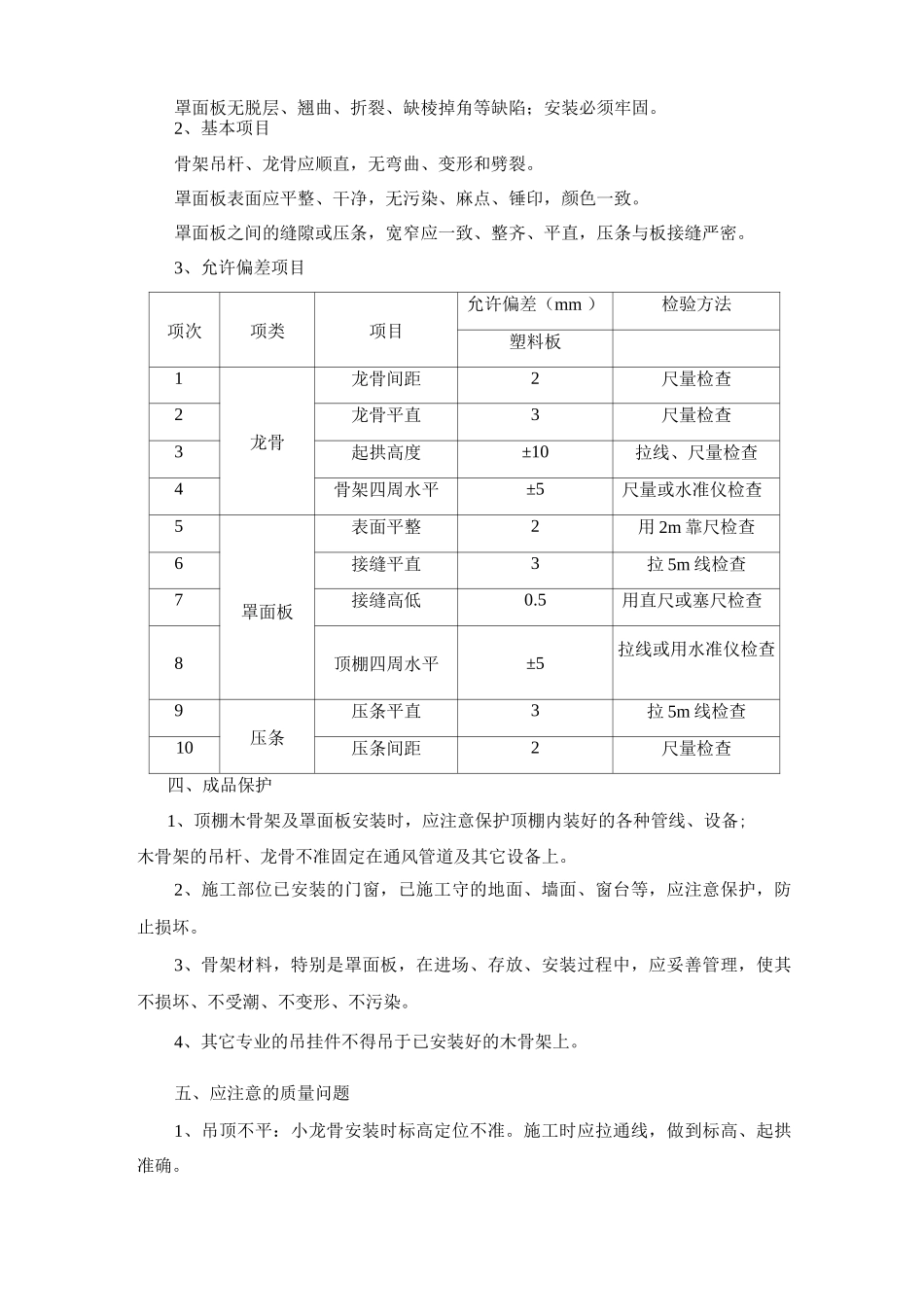

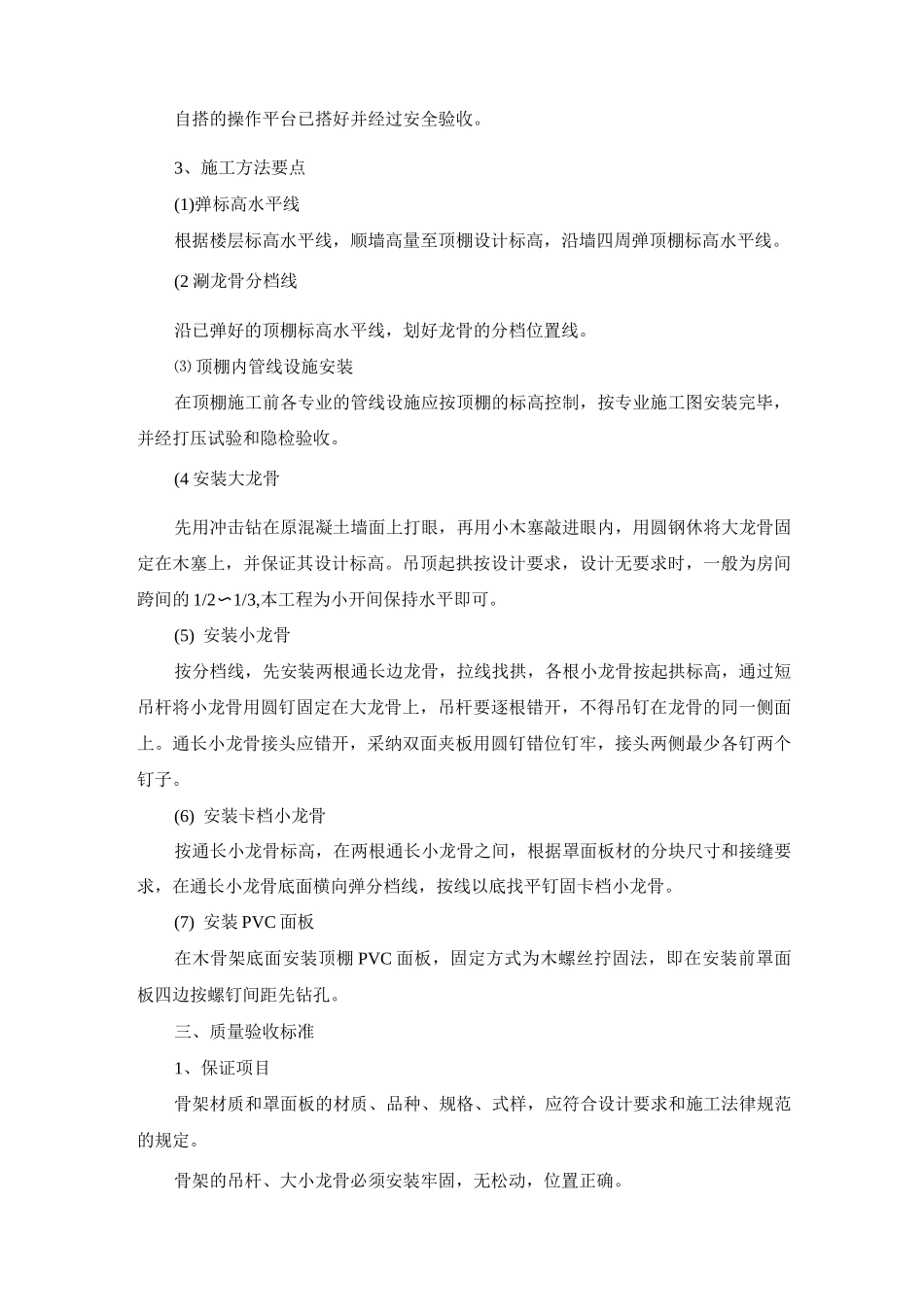

3、施工方法要点(1)弹标高水平线根据楼层标高水平线,顺墙高量至顶棚设计标高,沿墙四周弹顶棚标高水平线
(2 涮龙骨分档线沿已弹好的顶棚标高水平线,划好龙骨的分档位置线
⑶ 顶棚内管线设施安装在顶棚施工前各专业的管线设施应按顶棚的标高控制,按专业施工图安装完毕,并经打压试验和隐检验收
(4 安装大龙骨先用冲击钻在原混凝土墙面上打眼,再用小木塞敲进眼内,用圆钢休将大龙骨固定在木塞上,并保证其设计标高
吊顶起拱按设计要求,设计无要求时,一般为
