PVC排水管安装施工方案

PVC排水管安装施工方案_第1页
1/5
PVC排水管安装施工方案_第2页
2/5
PVC排水管安装施工方案_第3页
3/5

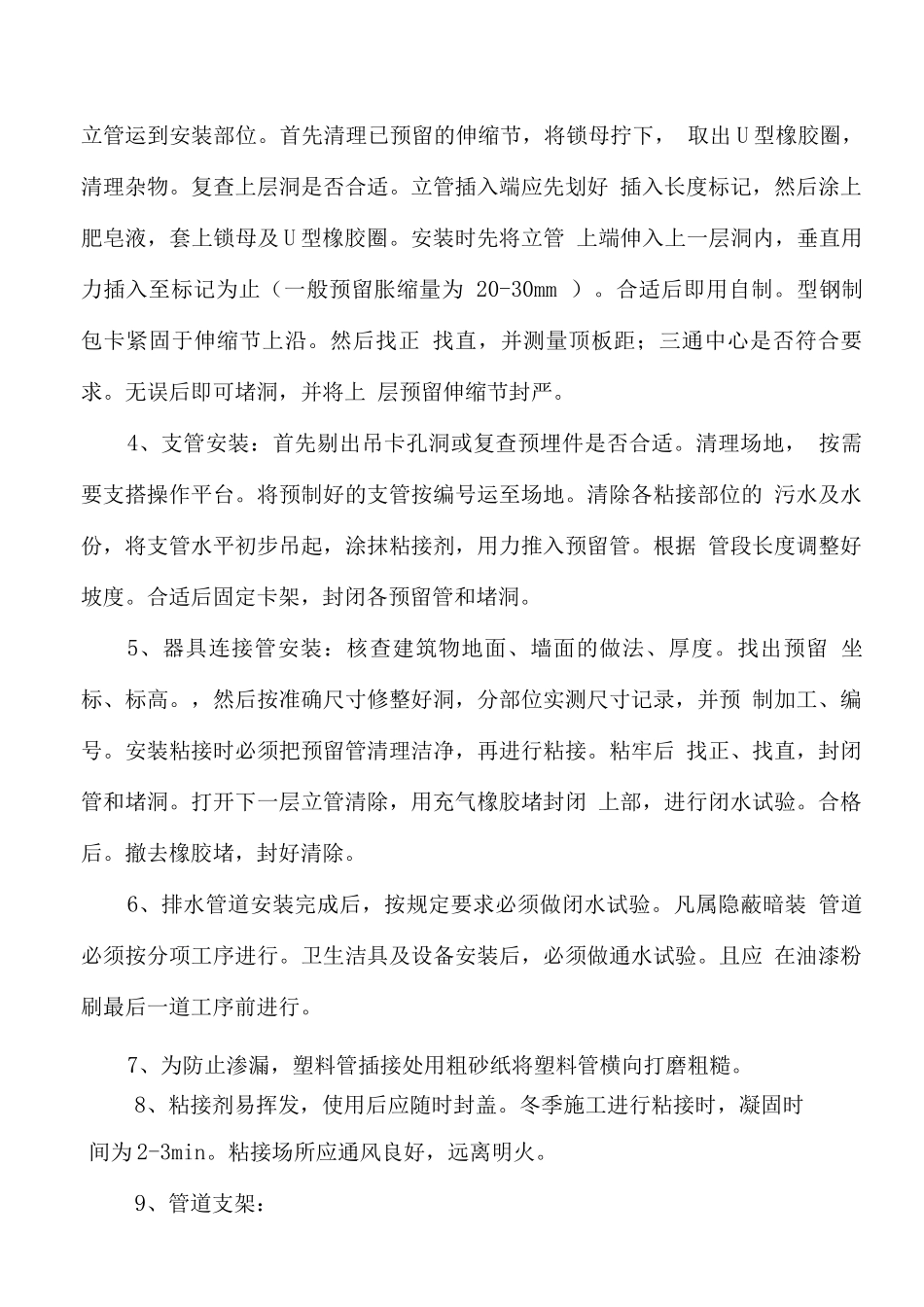

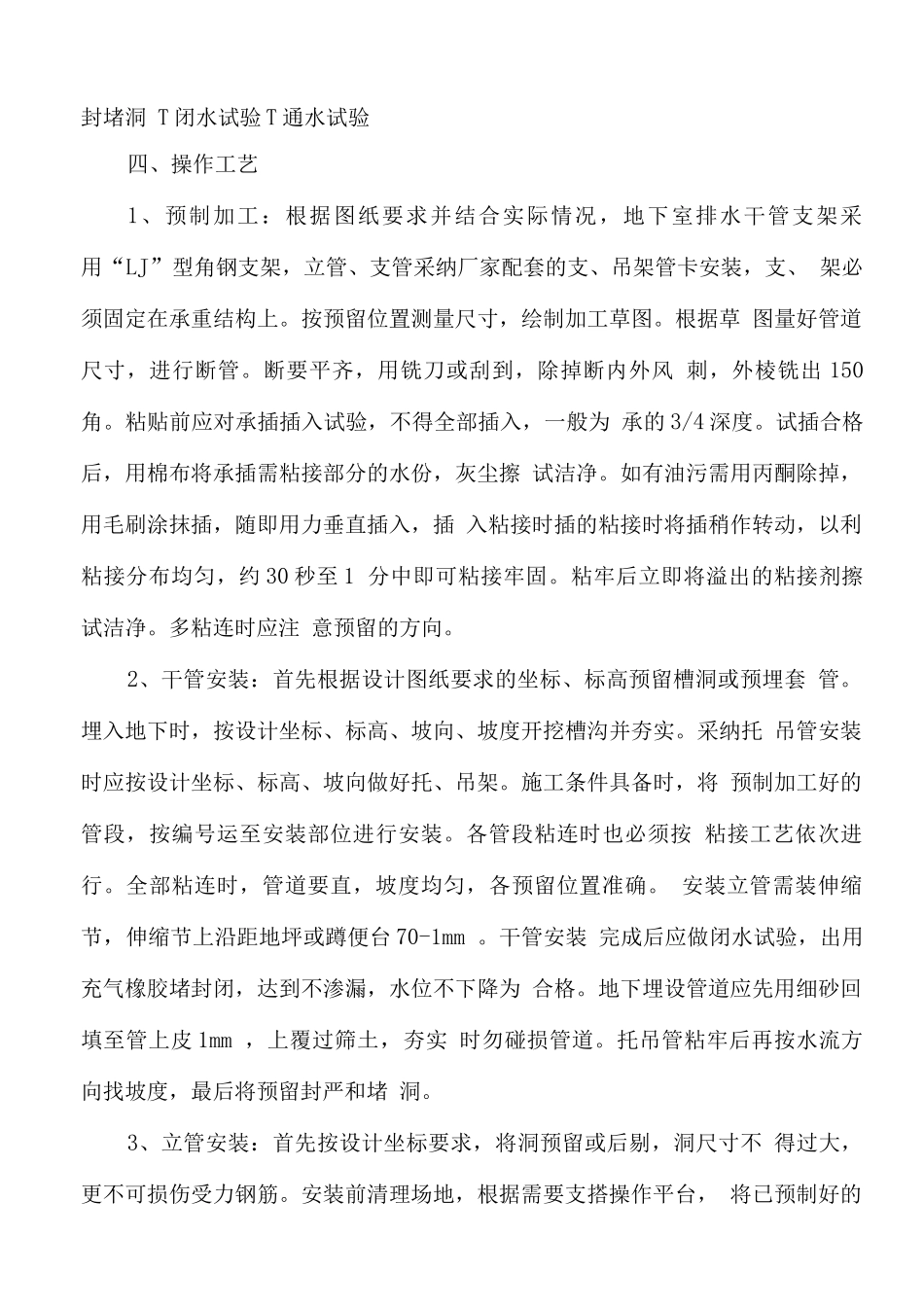

一、施工准备1、设计图纸及其它文件齐全。2、具有经批准的施工方案或施工组织设计,并已进行技术交底。3、材料、施工力量、施工机具及施工现场的用水、用电、材料贮存场 地等条件能满足施工需要,保证正常施工。4、施工安装前应了解建筑物的结构,并根据设计图纸和施工方案制定 与土建工程及其他工种的配合措施。安装人员必须熟悉硬聚氯乙烯内螺旋管 及其配套管材管件的性能,掌握其基本操作要求,严禁盲目施工。5、在整个建筑结构施工过程中,应配合土建作好管道穿越墙壁、楼板 等结构的预留孔、预埋套管、预埋件及凿洞等工序。孔洞尺寸按设计规定做 到标高和位置正确。6、应对管材、管件的外观和接头配合公差进行认真检查,应清除管材、 管件外的污垢和杂物。二、作业条件1、埋设管道,应挖好槽沟,槽沟要平直,必须有坡度,沟底夯实。2、暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管 道的标高,坐标的排列有无矛盾。预留洞、预埋件已配合完成。土建模板已 拆除,操作场地清理洁净,安装高度超过 3.5 米应搭好架子。3、室内明装管道要与结构进度相隔二层的条件下进行安装,室内地平 线(50 线)应弹好,粗装修抹灰工程已完成。安装场地无障碍物。三、工艺流程安装准备 T 预制加工-干管安装 T 立管安装 T 支管安装 T 卡件固定 T封堵洞 T 闭水试验 T 通水试验四、操作工艺1、预制加工:根据图纸要求并结合实际情况,地下室排水干管支架采 用“LJ”型角钢支架,立管、支管采纳厂家配套的支、吊架管卡安装,支、 架必须固定在承重结构上。按预留位置测量尺寸,绘制加工草图。根据草 图量好管道尺寸,进行断管。断要平齐,用铣刀或刮到,除掉断内外风 刺,外棱铣出 150角。粘贴前应对承插插入试验,不得全部插入,一般为 承的 3/4 深度。试插合格后,用棉布将承插需粘接部分的水份,灰尘擦 试洁净。如有油污需用丙酮除掉,用毛刷涂抹插,随即用力垂直插入,插 入粘接时插的粘接时将插稍作转动,以利粘接分布均匀,约 30 秒至 1 分中即可粘接牢固。粘牢后立即将溢出的粘接剂擦试洁净。多粘连时应注 意预留的方向。2、干管安装:首先根据设计图纸要求的坐标、标高预留槽洞或预埋套 管。埋入地下时,按设计坐标、标高、坡向、坡度开挖槽沟并夯实。采纳托 吊管安装时应按设计坐标、标高、坡向做好托、吊架。施工条件具备时,将 预制加工好的管段,按编号运至安装部位进行安装。各管段粘连时也...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

PVC排水管安装施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
