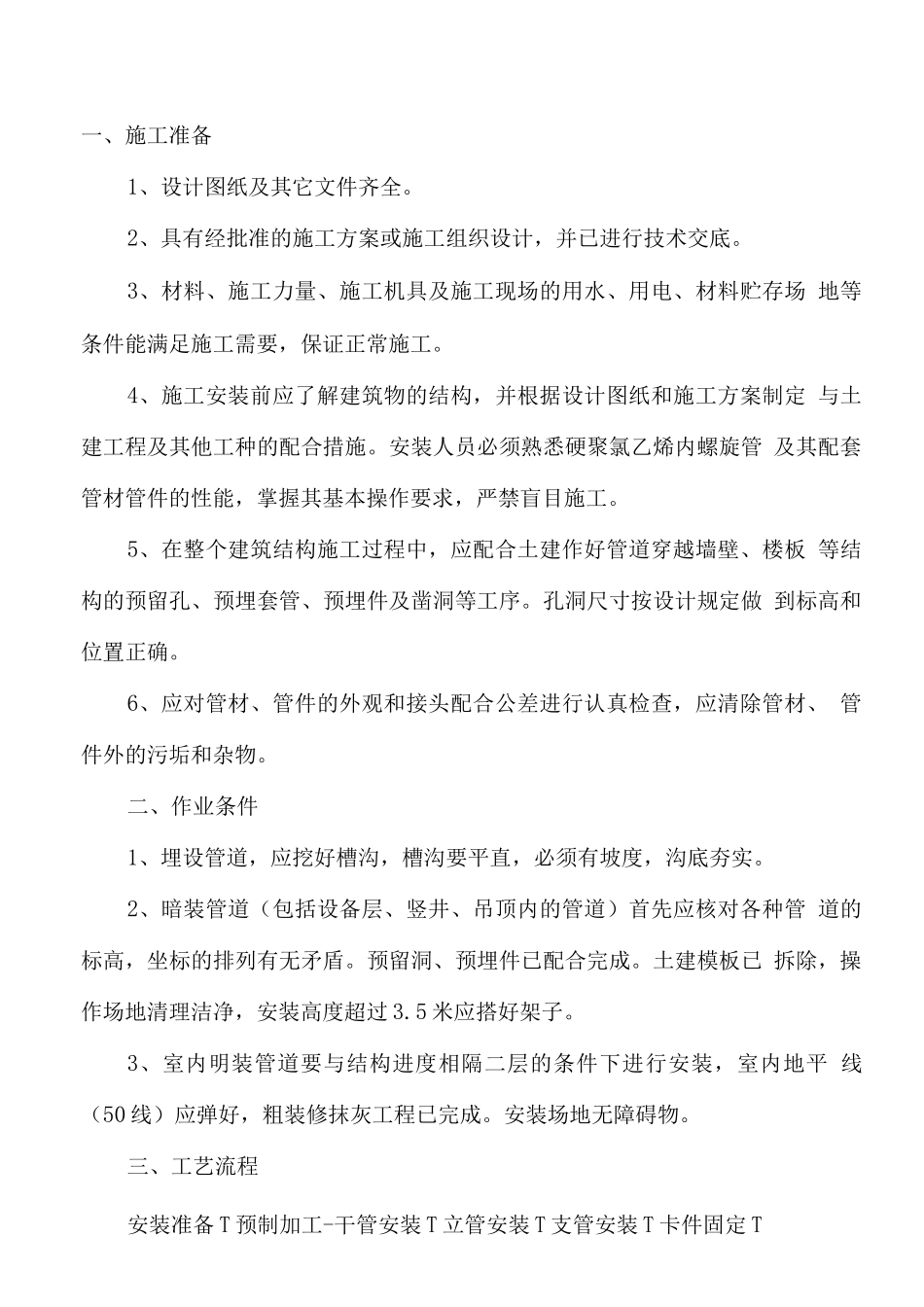

一、施工准备1、设计图纸及其它文件齐全
2、具有经批准的施工方案或施工组织设计,并已进行技术交底
3、材料、施工力量、施工机具及施工现场的用水、用电、材料贮存场 地等条件能满足施工需要,保证正常施工
4、施工安装前应了解建筑物的结构,并根据设计图纸和施工方案制定 与土建工程及其他工种的配合措施
安装人员必须熟悉硬聚氯乙烯内螺旋管 及其配套管材管件的性能,掌握其基本操作要求,严禁盲目施工
5、在整个建筑结构施工过程中,应配合土建作好管道穿越墙壁、楼板 等结构的预留孔、预埋套管、预埋件及凿洞等工序
孔洞尺寸按设计规定做 到标高和位置正确
6、应对管材、管件的外观和接头配合公差进行认真检查,应清除管材、 管件外的污垢和杂物
二、作业条件1、埋设管道,应挖好槽沟,槽沟要平直,必须有坡度,沟底夯实
2、暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管 道的标高,坐标的排列有无矛盾
预留洞、预埋件已配合完成
土建模板已 拆除,操作场地清理洁净,安装高度超过 3
5 米应搭好架子
3、室内明装管道要与结构进度相隔二层的条件下进行安装,室内地平 线(50 线)应弹好,粗装修抹灰工程已完成
安装场地无障碍物
三、工艺流程安装准备 T 预制加工-干管安装 T 立管安装 T 支管安装 T 卡件固定 T封堵洞 T 闭水试验 T 通水试验四、操作工艺1、预制加工:根据图纸要求并结合实际情况,地下室排水干管支架采 用“LJ”型角钢支架,立管、支管采纳厂家配套的支、吊架管卡安装,支、 架必须固定在承重结构上
按预留位置测量尺寸,绘制加工草图
根据草 图量好管道尺寸,进行断管
断要平齐,用铣刀或刮到,除掉断内外风 刺,外棱铣出 150角
粘贴前应对承插插入试验,不得全部插入,一般为 承的 3/4 深度
试插合格后,用棉布将承插需粘接部分的水份,灰尘擦 试洁净
如有油污需用丙酮除掉,用毛刷涂抹插,
