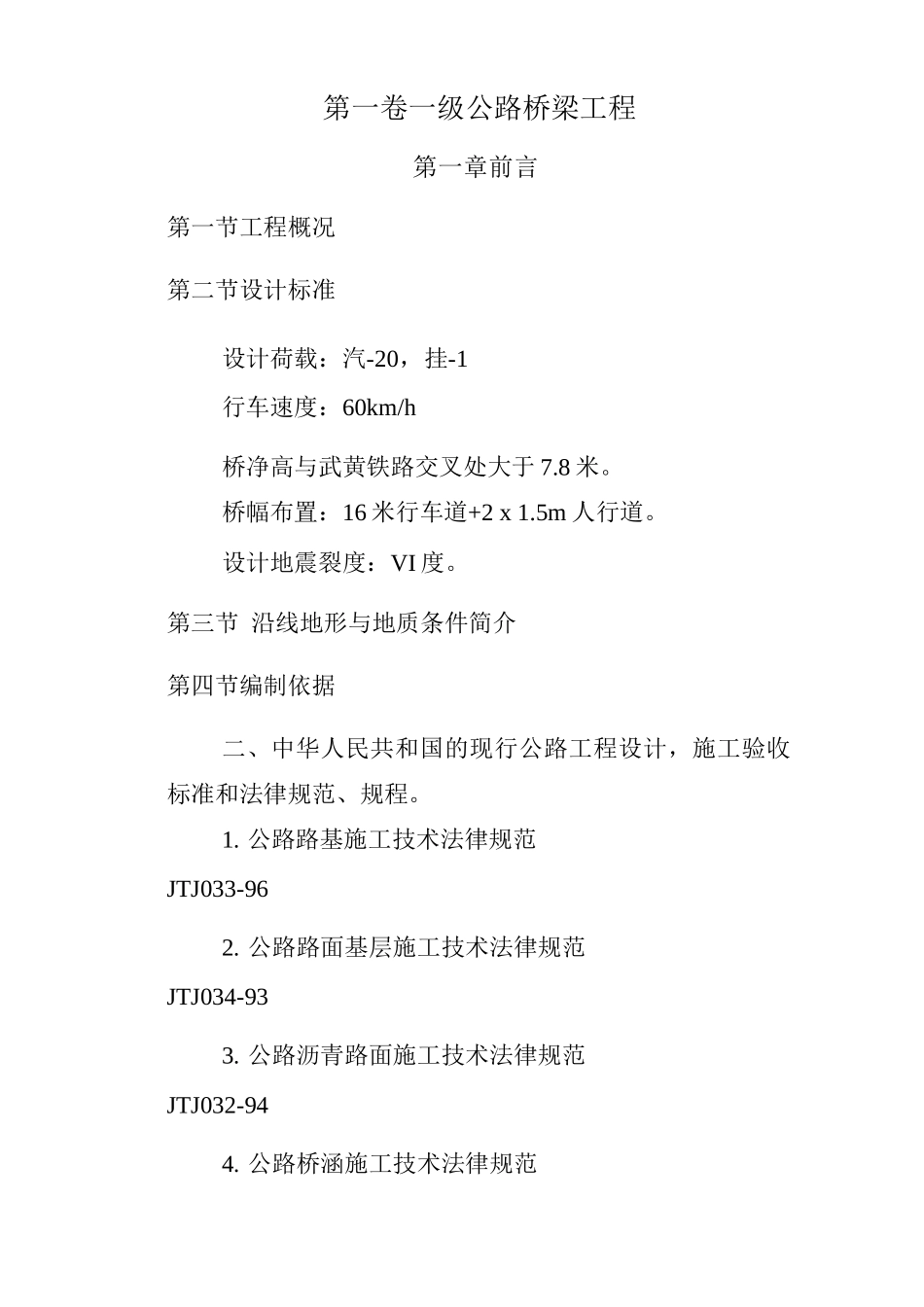

第一卷一级公路桥梁工程第一章前言第一节工程概况第二节设计标准设计荷载:汽-20,挂-1行车速度:60km/h桥净高与武黄铁路交叉处大于 7.8 米。桥幅布置:16 米行车道+2 x 1.5m 人行道。设计地震裂度:VI 度。第三节 沿线地形与地质条件简介第四节编制依据二、中华人民共和国的现行公路工程设计,施工验收标准和法律规范、规程。1. 公路路基施工技术法律规范JTJ033-962. 公路路面基层施工技术法律规范JTJ034-933. 公路沥青路面施工技术法律规范JTJ032-944. 公路桥涵施工技术法律规范JTJ041-895. 公路土工试验规程本路段主要工程特点为:1.路线穿过某局综合厂基地,由某局施工,可在折迁、施工平面布置、施工安全保障、施工材料及半成品加工、施工机具调度、施工劳动力安排等制造许多有利条件,便于协调,可确保工程顺利进行。2.梁桥施工是本路段施工的重点工程,其中 150 块预应力空心板预制是确保工期的关键。3. 交通运输条件好,水、电、通讯条件良好,但大量材料需外运进现场。4.工期紧,总工期 6 个月,需确保 10 月 1 日通车,因此合理安排施工程序,采纳“四新”技术确保 工期是本路段工程施工的关键。根 据 本路段的特点,我们确定的工作方针和实施目标是:一、确保工程质量优良;第二章施工准备第一节施工组织准备将该工程列为全局重点工程,视其为某局路桥工程方面在 XX 市的窗工程,调集本局技术与管理优秀人士及权威人士组建东湖高新区该工程指挥部,总指挥长由副局长担任。全权代表局负责本路段的统筹指挥与组织实施工作。指挥部下设项目经理部。另根据工程内容和专业分工,在经理部下设:土石方队、桩基队、桥涵队、桥梁吊装队、路面工程队、预制厂、实验室。项目经理部组织机构见图 2-1。技术质安部主任:办公室主任:预制厂安>试验室技术匮第二节施工劳动力准备为确保工期,本路段加大施工劳动力投入,对于对工程影响最大的预应力空心板制作实行二班制,其它项目实行延长作业时间方法。详见劳动力动态图图 4-1。全路段需人工 74937(工日),机械工 10256(工日),考虑部分工种实行二班制,折减后平均需劳动力 320 人。第三节施工材料、设备、机械准备详见主要施工材料数量表 2-1;主要施工机械设备表 2-2;主要测量、试验仪器表 2-3。第四节施工技术准备一、了解工程全貌和工程整体情况及设计意图使全体管理人员、技术人员对所承包的工程整体的、全面的印象。了解施工场区及周边情况,规划好交...
