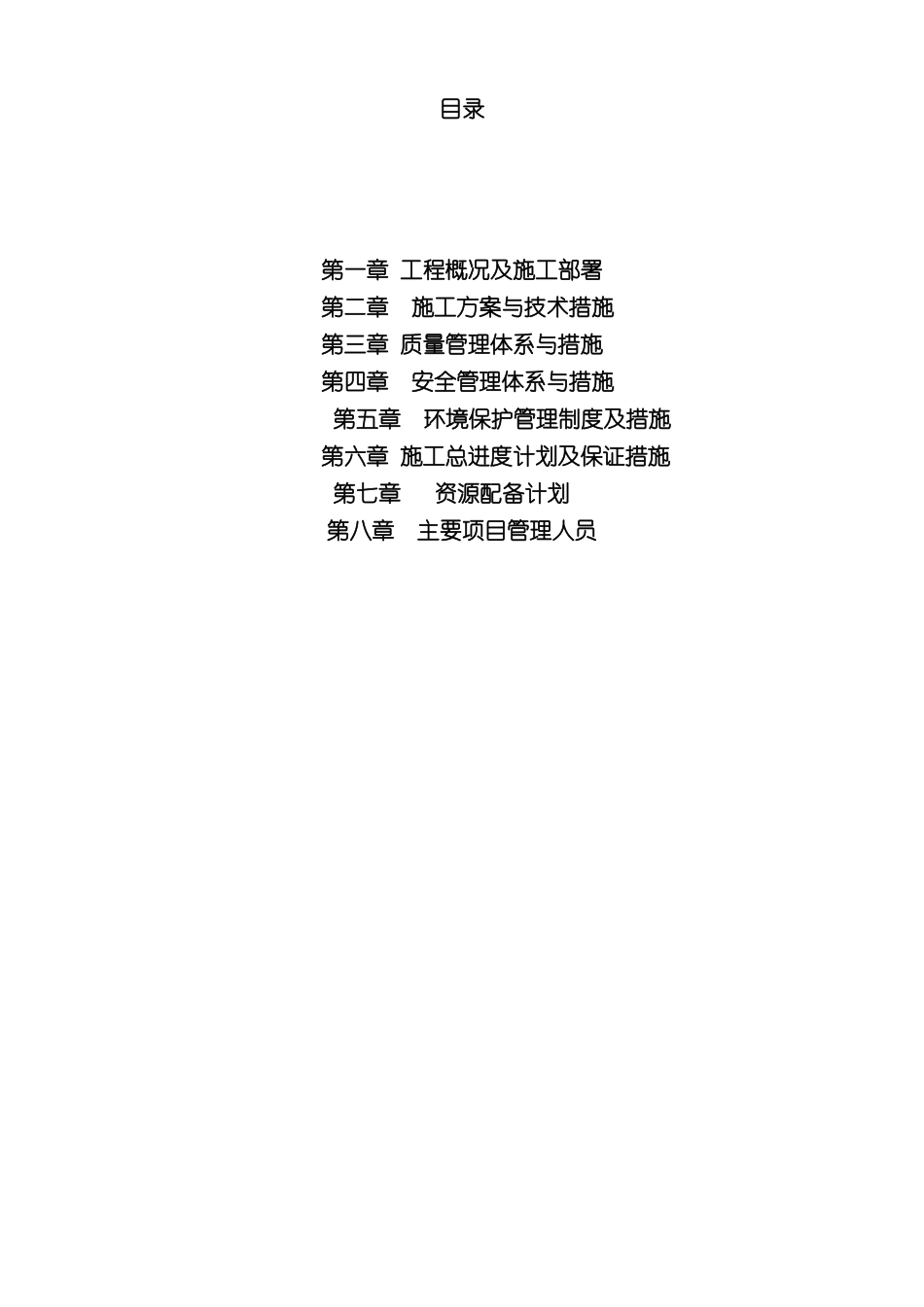

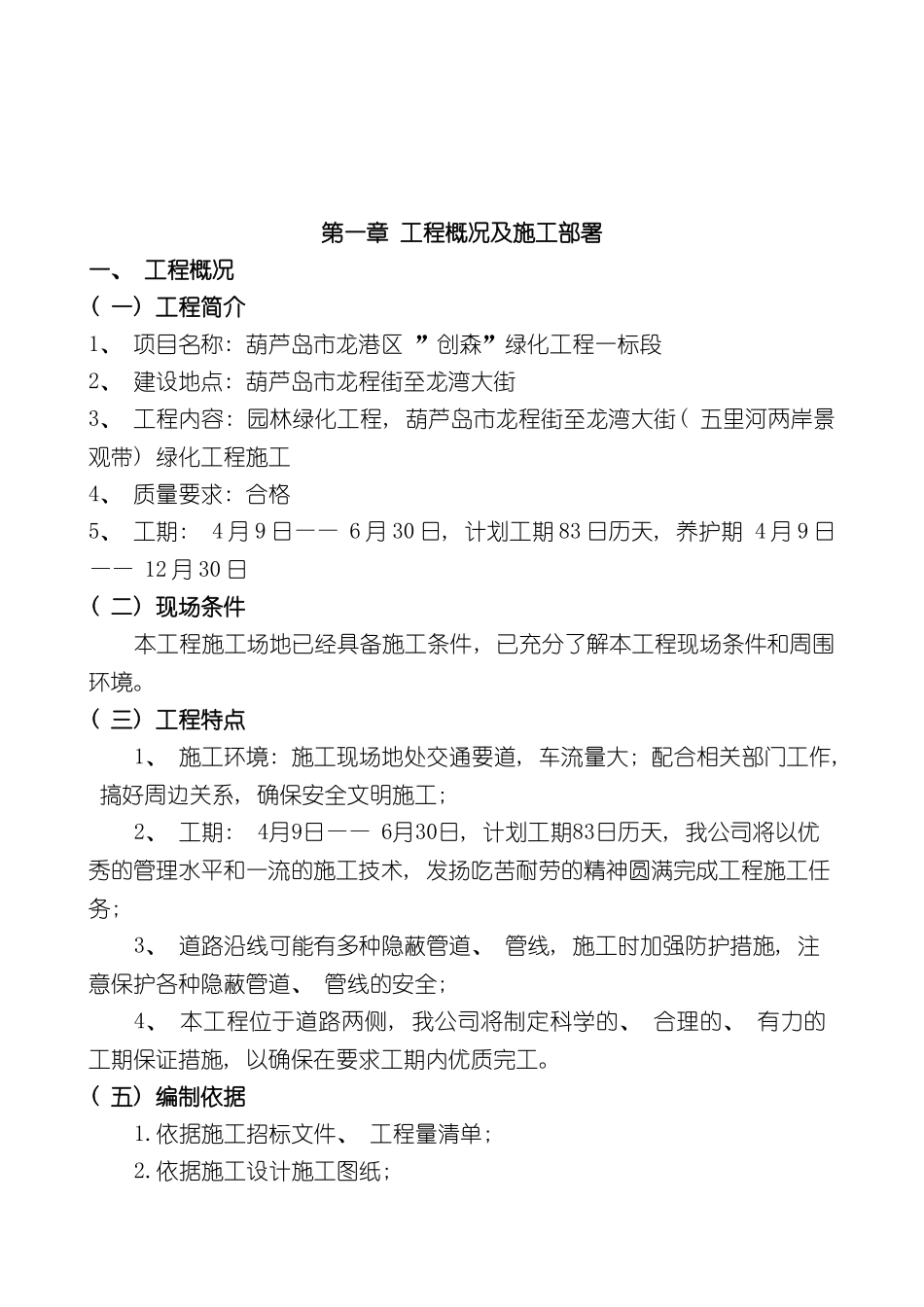

三标段绿化工程施工组织设计目录第一章 工程概况及施工部署 第二章 施工方案与技术措施第三章 质量管理体系与措施 第四章 安全管理体系与措施第五章 环境保护管理制度及措施 第六章 施工总进度计划及保证措施第七章 资源配备计划第八章 主要项目管理人员第一章 工程概况及施工部署一、 工程概况( 一) 工程简介1、 项目名称: 葫芦岛市龙港区 ”创森”绿化工程一标段 2、 建设地点: 葫芦岛市龙程街至龙湾大街 3、 工程内容: 园林绿化工程, 葫芦岛市龙程街至龙湾大街( 五里河两岸景观带) 绿化工程施工4、 质量要求: 合格5、 工期: 4 月 9 日—— 6 月 30 日, 计划工期 83 日历天, 养护期 4 月 9 日—— 12 月 30 日( 二) 现场条件 本工程施工场地已经具备施工条件, 已充分了解本工程现场条件和周围环境
( 三) 工程特点1、 施工环境: 施工现场地处交通要道, 车流量大; 配合相关部门工作, 搞好周边关系, 确保安全文明施工; 2、 工期: 4月9日—— 6月30日, 计划工期83日历天, 我公司将以优秀的管理水平和一流的施工技术, 发扬吃苦耐劳的精神圆满完成工程施工任务; 3、 道路沿线可能有多种隐蔽管道、 管线, 施工时加强防护措施, 注意保护各种隐蔽管道、 管线的安全; 4、 本工程位于道路两侧, 我公司将制定科学的、 合理的、 有力的工期保证措施, 以确保在要求工期内优质完工
( 五) 编制依据1
依据施工招标文件、 工程量清单; 2
依据施工设计施工图纸; 3
国家现行的施工法律规范及有关标准、 法律、 法规、 法律规范等文件; 4
我公司机械、 人员、 技术的情况和资源的调配能力; 5
现场及周边环境实地踏勘了解的情况
二、 现场施工平面布置本标段工程施工管理将以项目经理部为核心,以项目经理负责制为原则, 依托我单位管理力量和后勤人员为
