三索式钢丝绳牵引格栅安装调试方案

三索式钢丝绳牵引格栅安装调试方案_第1页
1/3
三索式钢丝绳牵引格栅安装调试方案_第2页
2/3
三索式钢丝绳牵引格栅安装调试方案_第3页
3/3

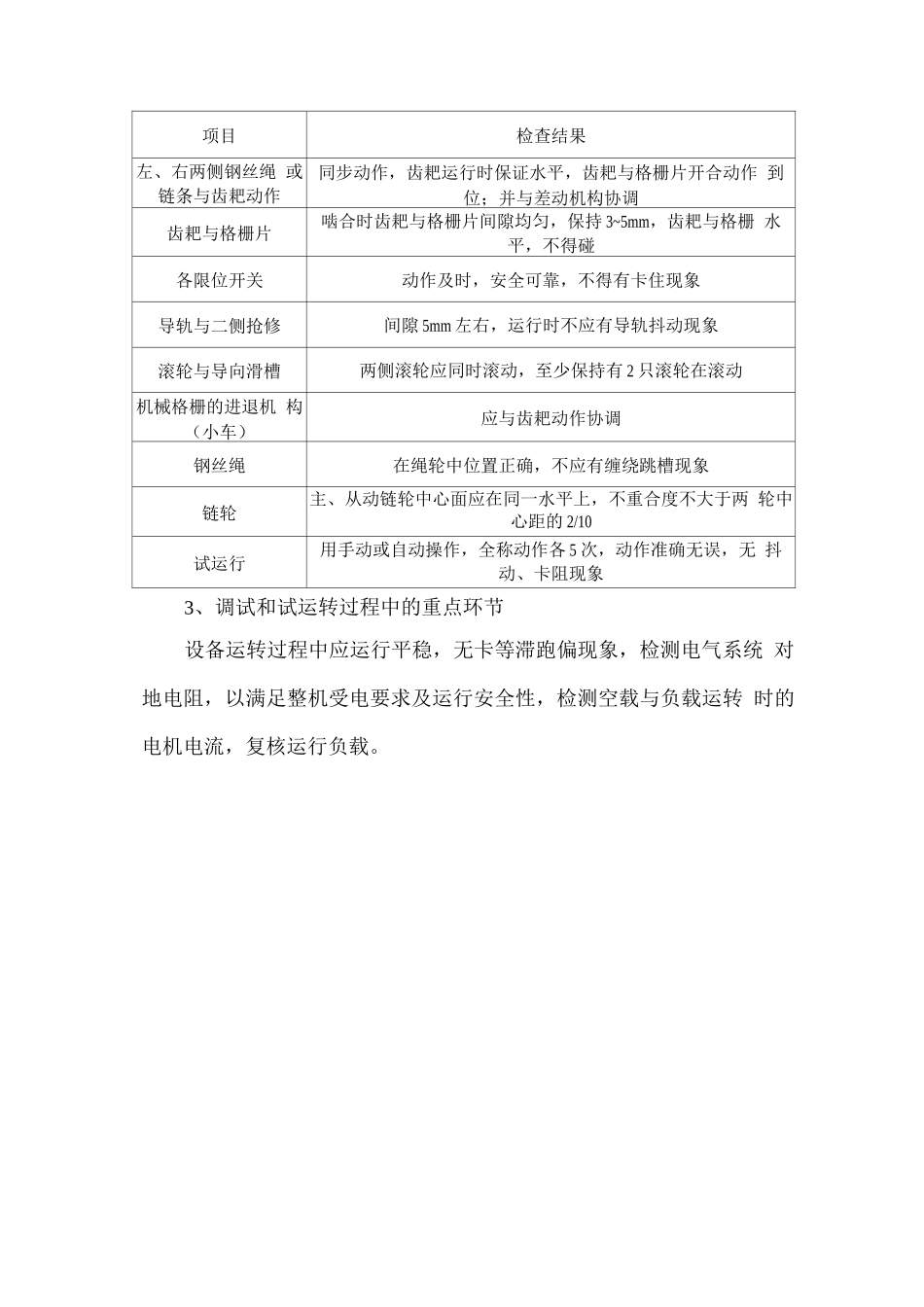

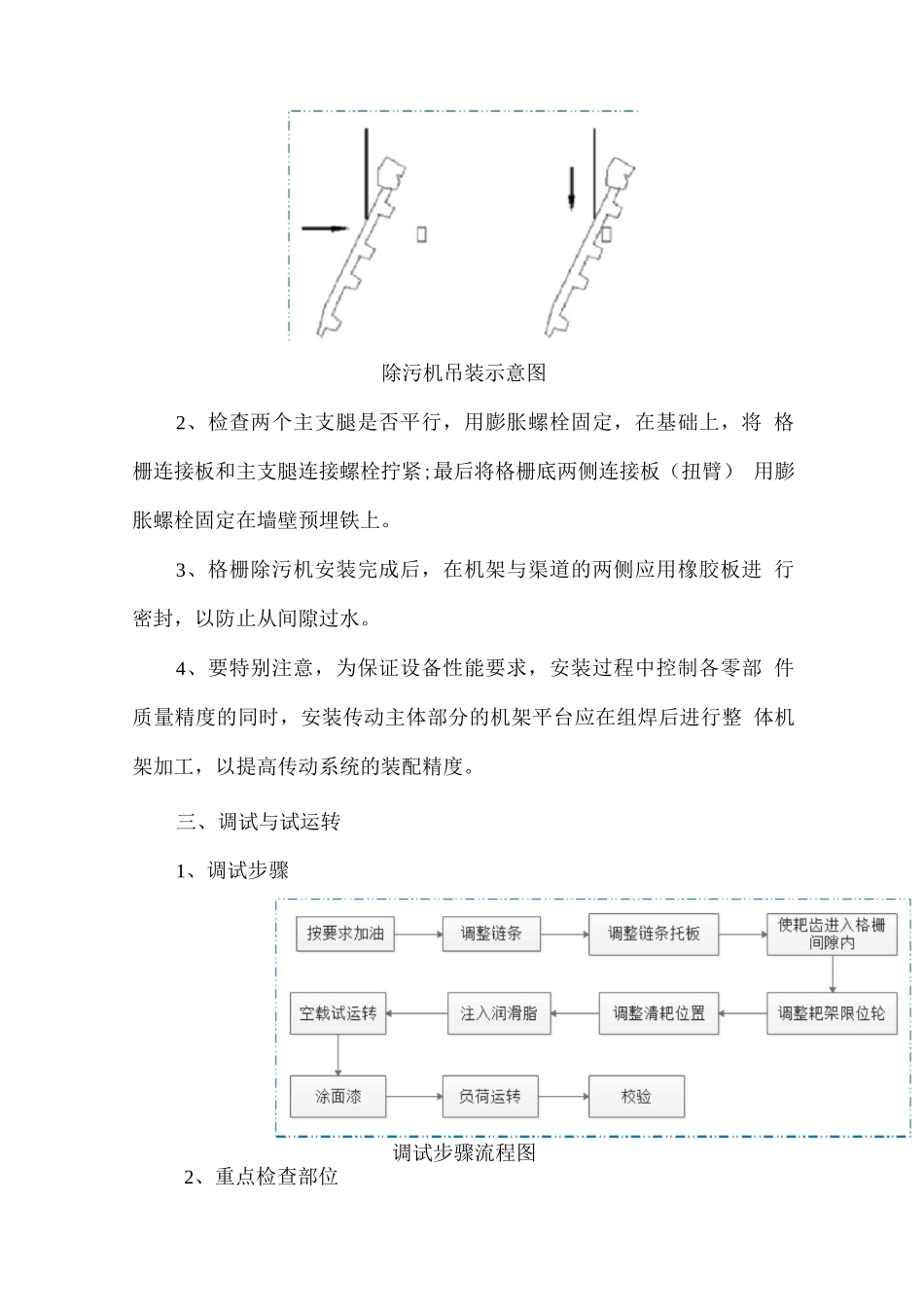

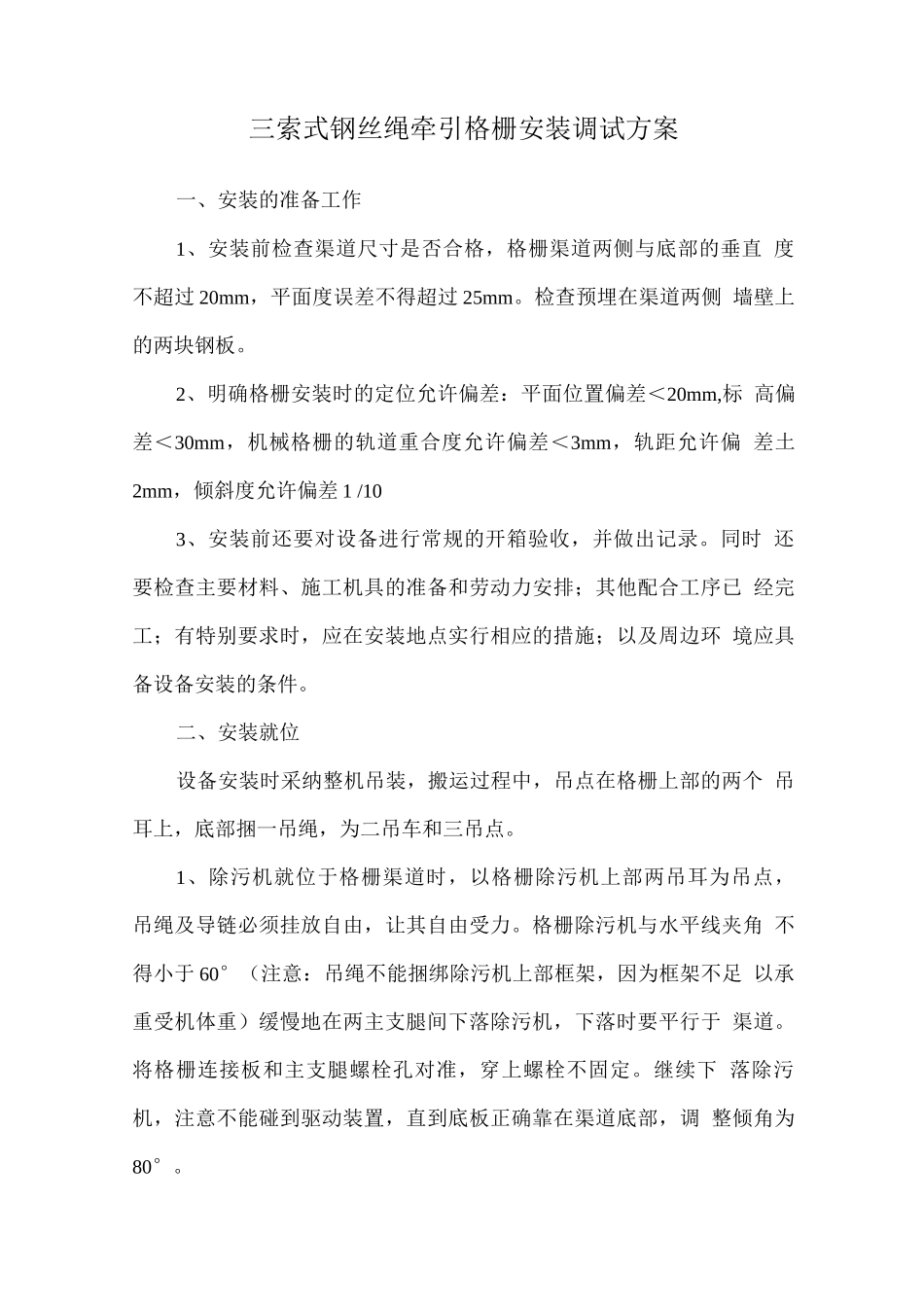

三索式钢丝绳牵引格栅安装调试方案一、安装的准备工作1、安装前检查渠道尺寸是否合格,格栅渠道两侧与底部的垂直 度不超过 20mm,平面度误差不得超过 25mm。检查预埋在渠道两侧 墙壁上的两块钢板。2、明确格栅安装时的定位允许偏差:平面位置偏差<20mm,标 高偏差<30mm,机械格栅的轨道重合度允许偏差<3mm,轨距允许偏 差土 2mm,倾斜度允许偏差 1 /103、安装前还要对设备进行常规的开箱验收,并做出记录。同时 还要检查主要材料、施工机具的准备和劳动力安排;其他配合工序已 经完工;有特别要求时,应在安装地点实行相应的措施;以及周边环 境应具备设备安装的条件。二、安装就位设备安装时采纳整机吊装,搬运过程中,吊点在格栅上部的两个 吊耳上,底部捆一吊绳,为二吊车和三吊点。1、除污机就位于格栅渠道时,以格栅除污机上部两吊耳为吊点, 吊绳及导链必须挂放自由,让其自由受力。格栅除污机与水平线夹角 不得小于 60°(注意:吊绳不能捆绑除污机上部框架,因为框架不足 以承重受机体重)缓慢地在两主支腿间下落除污机,下落时要平行于 渠道。将格栅连接板和主支腿螺栓孔对准,穿上螺栓不固定。继续下 落除污机,注意不能碰到驱动装置,直到底板正确靠在渠道底部,调 整倾角为80°。除污机吊装示意图2、检查两个主支腿是否平行,用膨胀螺栓固定,在基础上,将 格栅连接板和主支腿连接螺栓拧紧;最后将格栅底两侧连接板(扭臂) 用膨胀螺栓固定在墙壁预埋铁上。3、格栅除污机安装完成后,在机架与渠道的两侧应用橡胶板进 行密封,以防止从间隙过水。4、要特别注意,为保证设备性能要求,安装过程中控制各零部 件质量精度的同时,安装传动主体部分的机架平台应在组焊后进行整 体机架加工,以提高传动系统的装配精度。三、调试与试运转1、调试步骤调试步骤流程图2、重点检查部位项目检查结果左、右两侧钢丝绳 或链条与齿耙动作同步动作,齿耙运行时保证水平,齿耙与格栅片开合动作 到位;并与差动机构协调齿耙与格栅片啮合时齿耙与格栅片间隙均匀,保持 3~5mm,齿耙与格栅 水平,不得碰各限位开关动作及时,安全可靠,不得有卡住现象导轨与二侧抢修间隙 5mm 左右,运行时不应有导轨抖动现象滚轮与导向滑槽两侧滚轮应同时滚动,至少保持有 2 只滚轮在滚动机械格栅的进退机 构(小车)应与齿耙动作协调钢丝绳在绳轮中位置正确,不应有缠绕跳槽现象链轮主、从动链轮中心面应在同一水平上,不重合度不大于两...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

三索式钢丝绳牵引格栅安装调试方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
