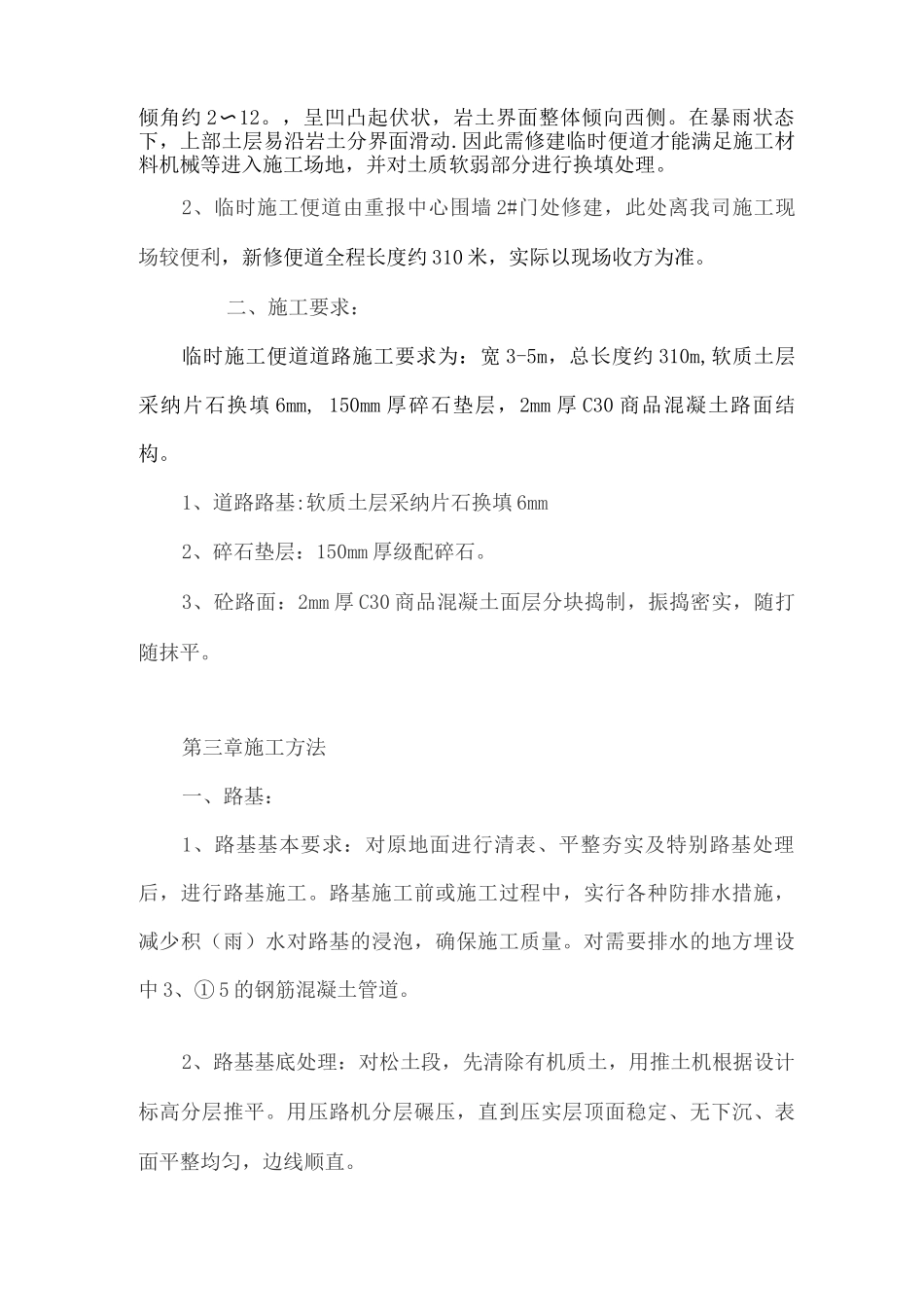

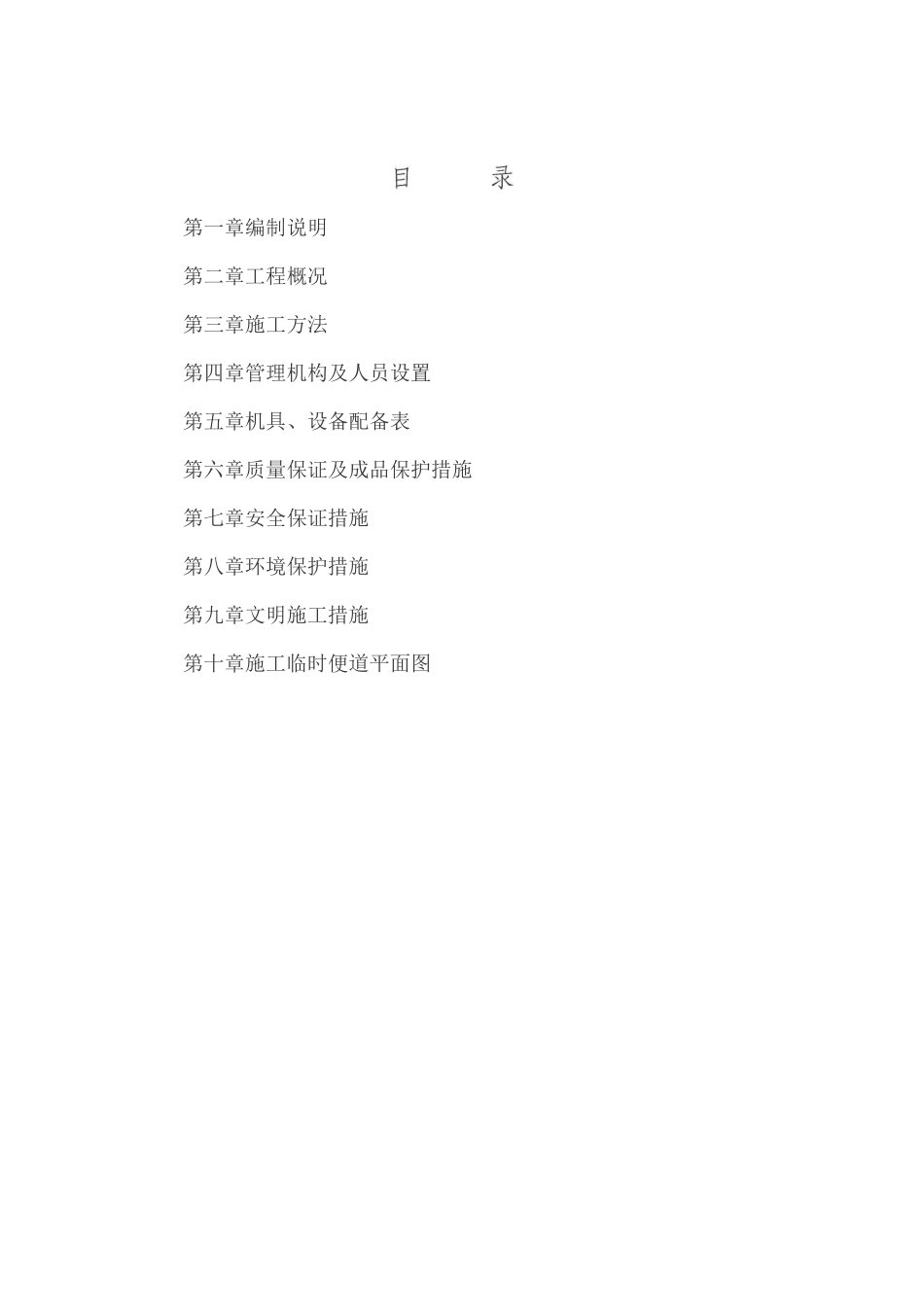

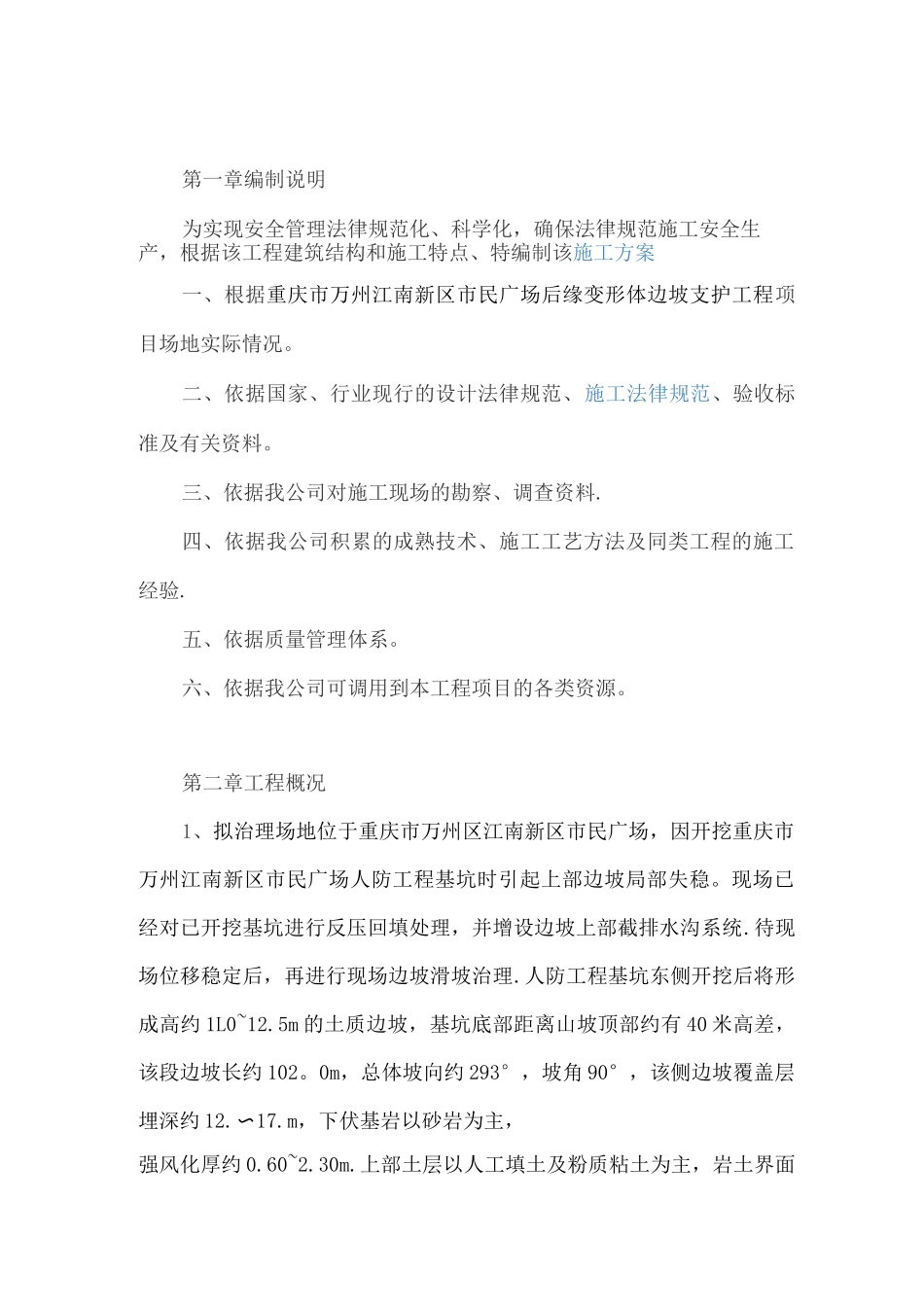

第一章编制说明第二章工程概况第三章施工方法第四章管理机构及人员设置第五章机具、设备配备表第六章质量保证及成品保护措施第七章安全保证措施第八章环境保护措施第九章文明施工措施第十章施工临时便道平面图第一章编制说明为实现安全管理法律规范化、科学化,确保法律规范施工安全生产,根据该工程建筑结构和施工特点、特编制该施工方案一、根据重庆市万州江南新区市民广场后缘变形体边坡支护工程项目场地实际情况。二、依据国家、行业现行的设计法律规范、施工法律规范、验收标准及有关资料。三、依据我公司对施工现场的勘察、调查资料.四、依据我公司积累的成熟技术、施工工艺方法及同类工程的施工经验.五、依据质量管理体系。六、依据我公司可调用到本工程项目的各类资源。第二章工程概况1、拟治理场地位于重庆市万州区江南新区市民广场,因开挖重庆市万州江南新区市民广场人防工程基坑时引起上部边坡局部失稳。现场已经对已开挖基坑进行反压回填处理,并增设边坡上部截排水沟系统.待现场位移稳定后,再进行现场边坡滑坡治理.人防工程基坑东侧开挖后将形成高约 1L0~12.5m 的土质边坡,基坑底部距离山坡顶部约有 40 米高差,该段边坡长约 102。0m,总体坡向约 293°,坡角 90°,该侧边坡覆盖层埋深约 12.〜17.m,下伏基岩以砂岩为主,强风化厚约 0.60~2.30m.上部土层以人工填土及粉质粘土为主,岩土界面倾角约 2〜12。,呈凹凸起伏状,岩土界面整体倾向西侧。在暴雨状态下,上部土层易沿岩土分界面滑动.因此需修建临时便道才能满足施工材料机械等进入施工场地,并对土质软弱部分进行换填处理。2、临时施工便道由重报中心围墙 2#门处修建,此处离我司施工现场较便利,新修便道全程长度约 310 米,实际以现场收方为准。二、施工要求:临时施工便道道路施工要求为:宽 3-5m,总长度约 310m,软质土层采纳片石换填 6mm, 150mm 厚碎石垫层,2mm 厚 C30 商品混凝土路面结构。1、道路路基:软质土层采纳片石换填 6mm2、碎石垫层:150mm 厚级配碎石。3、砼路面:2mm 厚 C30 商品混凝土面层分块捣制,振捣密实,随打随抹平。第三章施工方法一、路基:1、路基基本要求:对原地面进行清表、平整夯实及特别路基处理后,进行路基施工。路基施工前或施工过程中,实行各种防排水措施,减少积(雨)水对路基的浸泡,确保施工质量。对需要排水的地方埋设中 3、① 5 的钢筋混凝土管道。2、路基基底处理:对松土段,先清除有机质土,...
