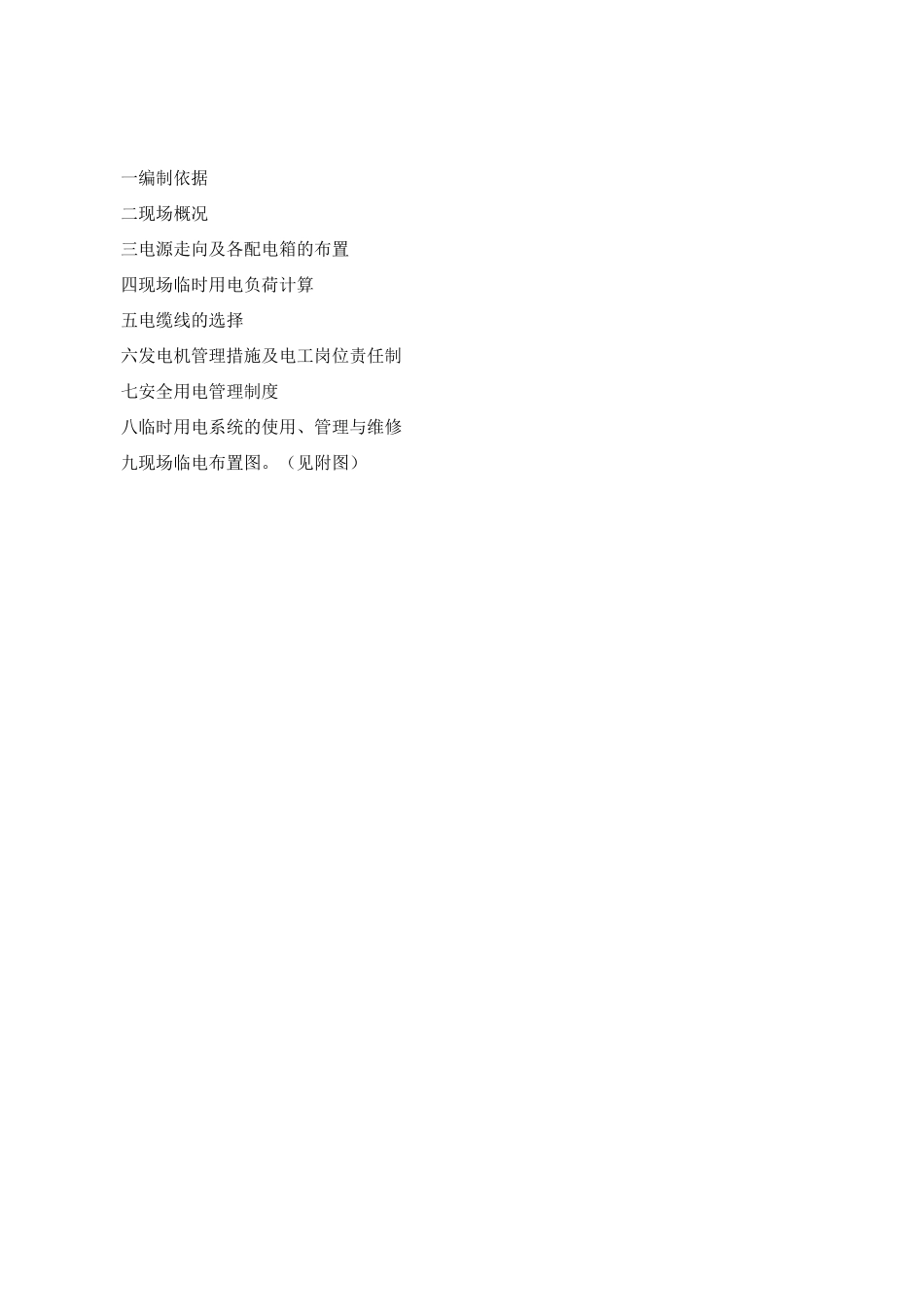

临时发电机用电方案编制: 安全:审核:批准:2025 年 11 月一编制依据二现场概况三电源走向及各配电箱的布置四现场临时用电负荷计算五电缆线的选择六发电机管理措施及电工岗位责任制七安全用电管理制度八临时用电系统的使用、管理与维修九现场临电布置图。(见附图)一编制依据1、施工图纸2、施工组织设计3、建设工程施工现场供用电安全法律规范 GB50104-934、建筑机械使用安全技术规程 JGJ33-215、施工现场临时用电安全技术法律规范 JGJ46-256、建筑施工安全检查标准 JGJ59-2025二现场概况:本工程位于上 xxxxxxxxxxxxxxxxxx 临建项目,本工程主要有以下单元组成:临 时办公室,临时仓库,临时培训室,临时围墙,临时道路,临时道路照明,临时厕 所和地下管网等。施工现场的临时用电由五台 90KW 移动变电站供电(简称 YD)。 三电源走向及各配电箱的布置3.1 配电箱① 配电箱、开关箱应设置在负荷相对集中的场所。② 配电系统设置移动电站(一级总箱)、分配电箱(二级配电箱)及分级配电(三 级专用箱)。③ 动力配电箱与照明箱分别配置,如同设在同一箱内,动力和照明分路设置。④ 开关箱应有末级分配电箱配电,分配电箱与开关箱的距离不得超过 30m,开关 箱与其控制的固定式用电设备的水平距离不宜超过 3m。⑤ 开关箱和配电箱均应装在干燥、通风及常温的场所,不得装设在有严重损坏作 用的瓦丝、蒸汽、液体等介质中,且不易受外来固体物撞击,强烈振动,液体 侵蚀及热源烘烤的场所,否则,应做特别防护处理。3.2 电站及配电箱设置根据现场情况暂定:YD-1#,YD-2#放置于临时仓库与 WPC 办公室之间。YD-3#放 置于临时培训室附近。YD-4#.YD-5#用于临时围墙及临时道路照明基础及地管敷设 移动用。故在电气焊加工区设置一台二级配电箱 2-1#,其电源由 YD-1#引来用于电 气焊加工区及木工棚用电。WPC 临时办公室电源由此二级箱引来。在钢筋 加工区设置一台二级配电箝2#由 YD-2 引来用于钢筋加工区用幡所有去二级 配电箱的主干电缆采纳直埋敷设或架空羊见附图)
