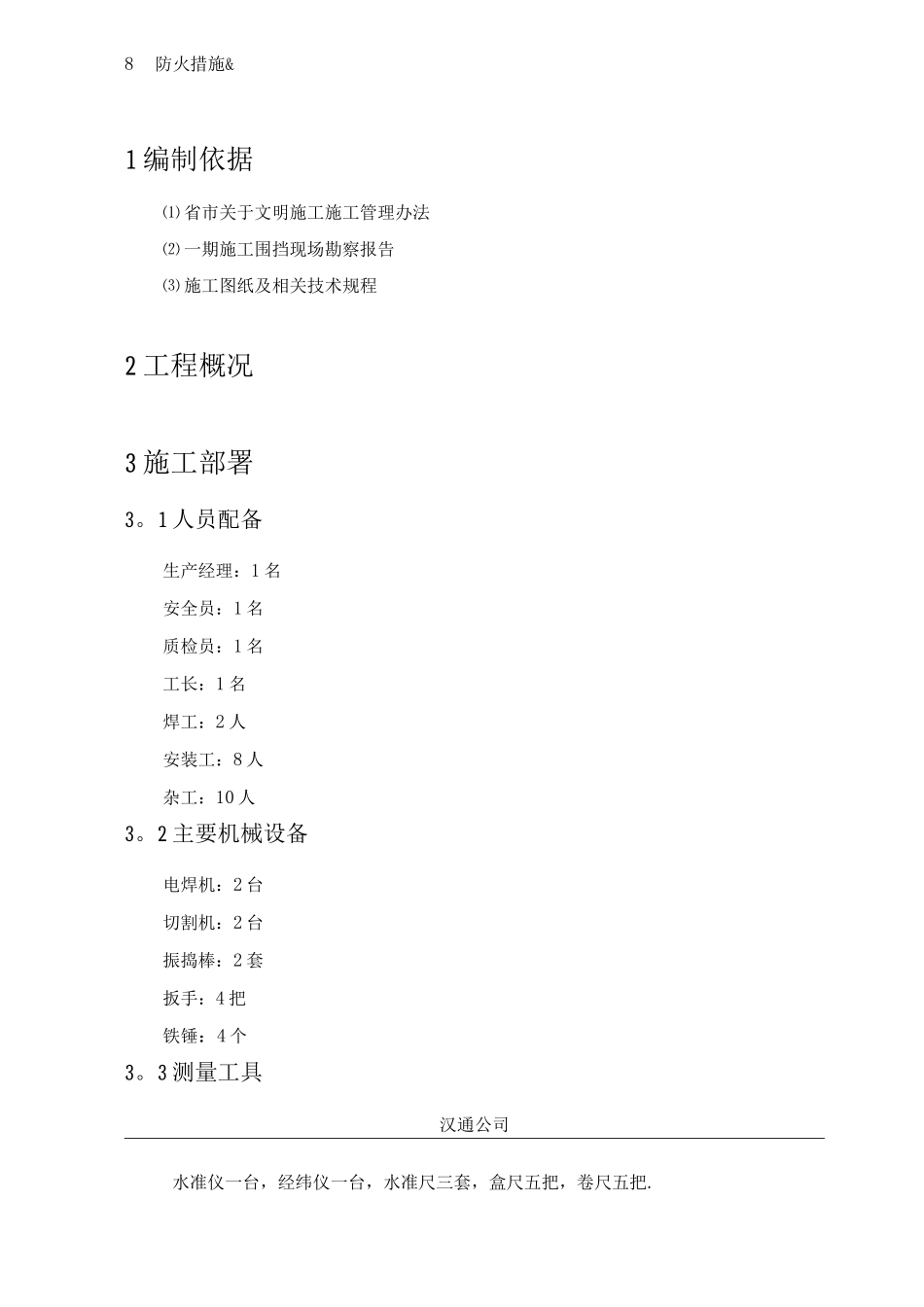

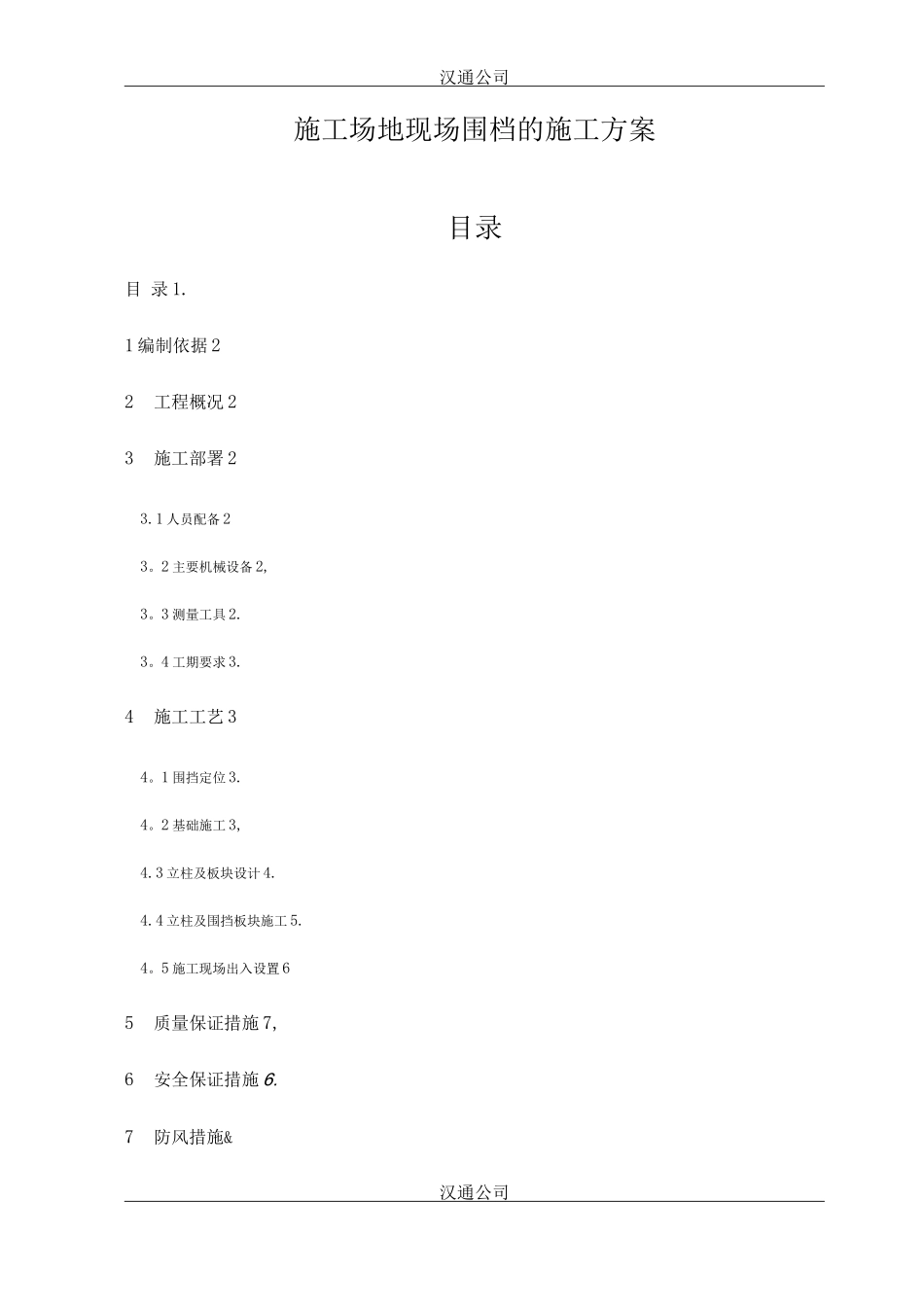

汉通公司施工场地现场围档的施工方案目录目 录 1.1 编制依据 22工程概况 23施工部署 23.1 人员配备 23。2 主要机械设备 2,3。3 测量工具 2.3。4 工期要求 3.4施工工艺 34。1 围挡定位 3.4。2 基础施工 3,4.3 立柱及板块设计 4.4.4 立柱及围挡板块施工 5.4。5 施工现场出入设置 65质量保证措施 7,6安全保证措施 6.7防风措施&汉通公司8防火措施&1 编制依据⑴ 省市关于文明施工施工管理办法⑵ 一期施工围挡现场勘察报告⑶ 施工图纸及相关技术规程2 工程概况3 施工部署3。1 人员配备生产经理:1 名安全员:1 名质检员:1 名工长:1 名焊工:2 人安装工:8 人杂工:10 人3。2 主要机械设备电焊机:2 台切割机:2 台振捣棒:2 套扳手:4 把铁锤:4 个3。3 测量工具汉通公司水准仪一台,经纬仪一台,水准尺三套,盒尺五把,卷尺五把.3. 4 工期要求接到开工通知后 10 天内完工。施工进度计划见下表:围挡施工进度计划表序号任务名称工期开始时间完成时间1围挡范围测量放线1 工作日2围挡基础施工2 工作日3围挡支撑立柱施工3 工作日4围挡彩钢板及大门施工6 工作日5配套设备施工4 工作日4 施工工艺4。1 围挡定位根据前期上报并审批的施工平面布置图,对临时围挡进行测量定位,放线后请监理与业主予以确认,与图纸不符部位及时进行调整。4. 2 基础施工考虑到 XX 地理位置空旷,周围风速高,风力大,故出于安全考虑,围挡需在非混凝土路面下加设混凝土或砖基础。首先,根据测好的围挡位置线及设计图纸要求,施工围挡基础;基础截面形式及尺寸,见下图。在未硬化的施工场地内按围挡位置线开挖 5X5mm 的基础槽,待验收合格后,开始浇筑 C30 混凝土基础,汉通公司浇筑过程中严格根据技术交底施工。浇筑完毕后,及时覆盖并养护.施工中可根据施工具体情况相应增加其他稳固围挡措施。4。3 立柱及板块设计施工围挡采纳 5 0mm 厚外白内蓝轻质双层夹心彩钢板,高度 2。0m,立柱边长 1mm,高2。5m 的方形钢管外套 PVC 塑料管,钢管壁厚 3mm。围挡顶部设置压顶条,底部地面采纳 5 mm x 240mm 的砖砌基础,外侧贴 60mm x 2mm 灰色瓷板勾凹缝,内侧刷 2 0mm 厚水泥砂浆,凝固后刷白。每隔 3m 设一根锚入于地面的型钢立柱,砼路面立柱底部与 15 0mmx 2 30mmx 5mm 钢板焊接,钢板采纳四个 13mm 巾 10 膨胀螺栓锚固定基础面,保证围挡稳固、整齐、美观。围挡顶部安装警示红...
