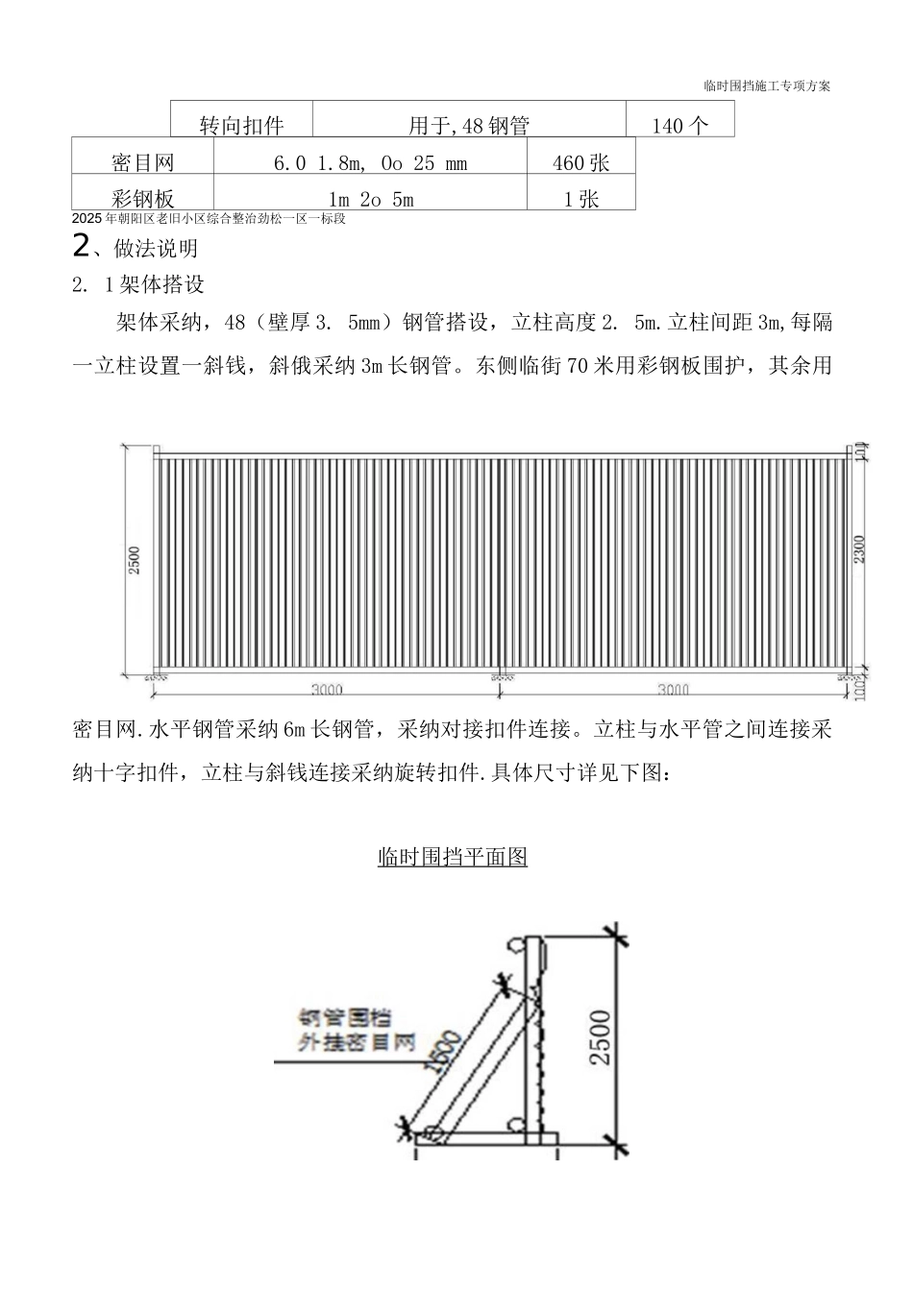

2025 年朝阳区老旧小区综合整治劲松一区一标段河北建设集团有限公司 2025 年 7 月2025 年朝阳区老旧小区综合整治劲松一区一标段临时围挡施工专项方案1、工程概况序号项目内容1工程名称2025 年朝阳区老旧小区综合整治劲松一区一标段2工程地址 北京市朝阳区劲松一区院内3建设单位 北京市朝阳区房地产管理局4设计单位 清华大学建筑设计讨论院有限公司5监理单位 北京高屋工程咨询监理有限公司6施工单位 河北建设集团有限公司7质量目标 合格2、工作部署1.1 工期安排计划于 2025 年 7 月 20 日开始施工,2025 年 11 月 15 日完成全部工作。1. 2 人员部署时间人数主要工作第 1 天第〜20 天10 人/天围挡钢管布设密目网固定1.3 工具准备主要机具包括:尖、平头铁锹、扳手、铁铲、手锤、手推车、铁镐、钢尺、水平尺,梅花扳手等。1. 4 材料准备(按实际计算)材料名称规格数量钢管长:6m:直径:,48;壁厚:3.5mm3 根对接扣件用于,48 钢管3 个十字扣件用于,48 钢管7 个转向扣件用于,48 钢管140 个密目网6.0 1.8m, Oo 25 mm460 张彩钢板1m 2o 5m1 张2、做法说明2. 1 架体搭设架体采纳,48(壁厚 3. 5mm)钢管搭设,立柱高度 2. 5m.立柱间距 3m,每隔一立柱设置一斜钱,斜俄采纳 3m 长钢管。东侧临街 70 米用彩钢板围护,其余用密目网.水平钢管采纳 6m 长钢管,采纳对接扣件连接。立柱与水平管之间连接采纳十字扣件,立柱与斜钱连接采纳旋转扣件.具体尺寸详见下图:临时围挡平面图临时围挡施工专项方案2025 年朝阳区老旧小区综合整治劲松一区一标段10临时围挡侧侧面图2025 年朝阳区老旧小区综合整治劲松一区一标段临时围挡施工专项方案2. 2 密目网密目网与立管及横管采纳绑扎丝固定。2、施工方法1)按施工组织设计的总平面图及施工围档设计施工放样。施工放样时注意每个入户门、临街门脸入户位置,按实际调整。2)按施工放样进行基槽开挖。开挖时土方堆于围护内,临近架体土方装塑料袋,以免破坏围档。搭设时保证平直、稳固。3)施工围档临街面写施工公告及安全标语。4)定期派人对施工围档进行清洁,保护好施工围档的干净。5)施工围档施工完成后,由项目经理主持、施工管理人员参加验收。6)对验收提出的整改意见及时整改,保证施工围档质量,保证施工围档能起到干净、美观、防盗的作用。3 安全措施1)施工围档为独立式结构,施工段长,稳定性差,施工中应特别注意施工安全。2)施工围档...
