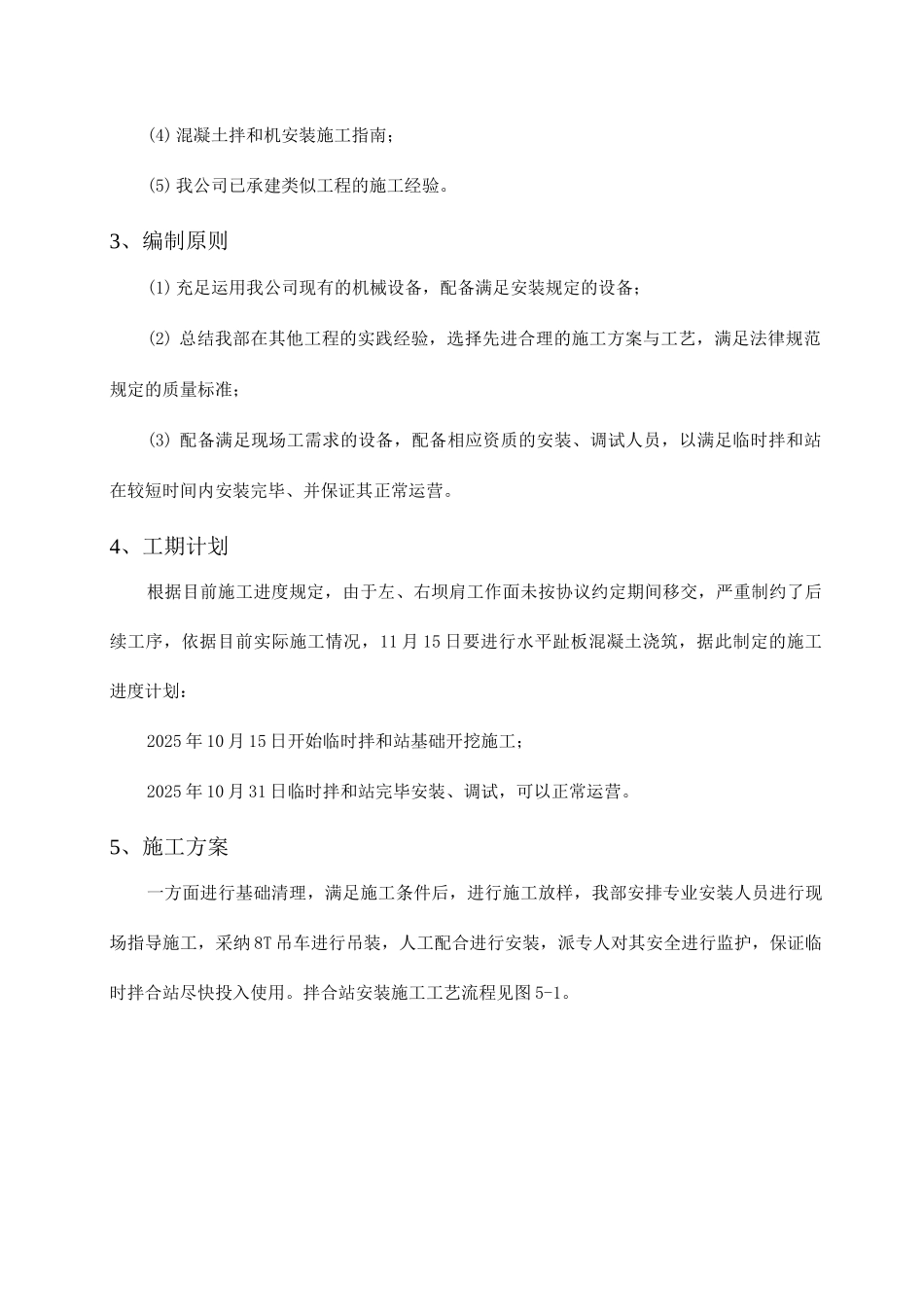

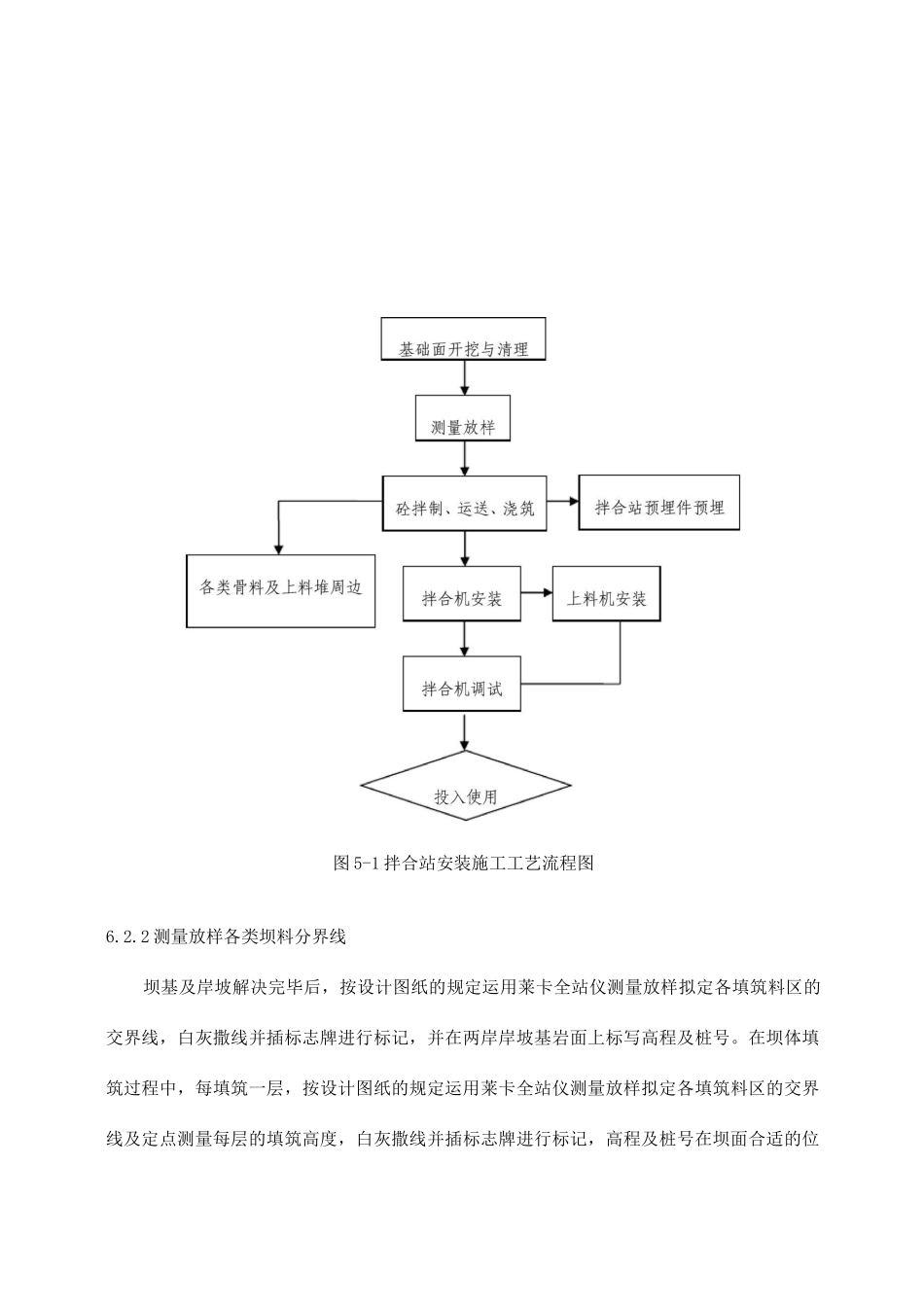

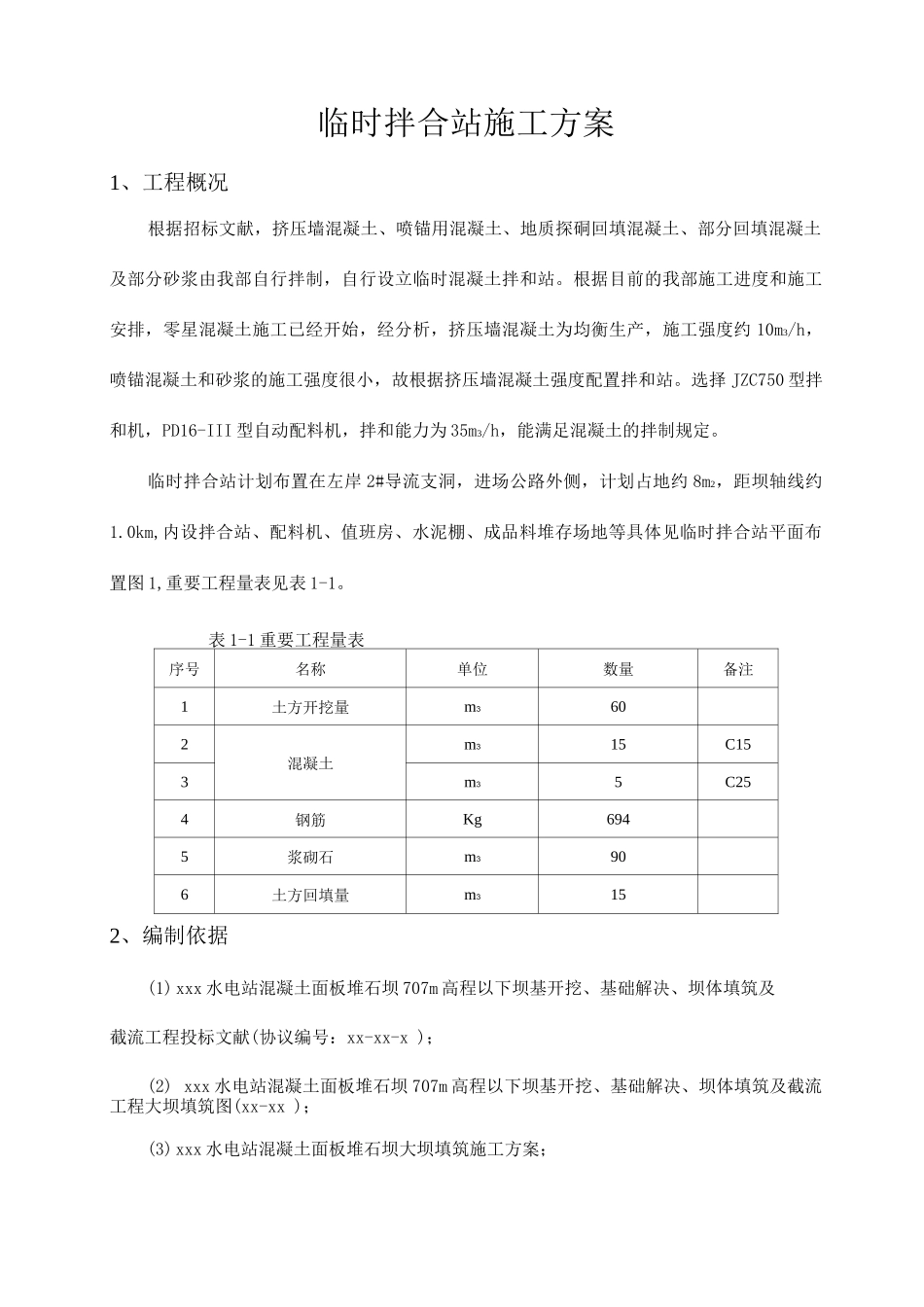

临时拌合站施工方案1、工程概况根据招标文献,挤压墙混凝土、喷锚用混凝土、地质探硐回填混凝土、部分回填混凝土及部分砂浆由我部自行拌制,自行设立临时混凝土拌和站。根据目前的我部施工进度和施工安排,零星混凝土施工已经开始,经分析,挤压墙混凝土为均衡生产,施工强度约 10m3/h,喷锚混凝土和砂浆的施工强度很小,故根据挤压墙混凝土强度配置拌和站。选择 JZC750 型拌和机,PD16-III 型自动配料机,拌和能力为 35m3/h,能满足混凝土的拌制规定。临时拌合站计划布置在左岸 2#导流支洞,进场公路外侧,计划占地约 8m2,距坝轴线约1.0km,内设拌合站、配料机、值班房、水泥棚、成品料堆存场地等具体见临时拌合站平面布置图 1,重要工程量表见表 1-1。表 1-1 重要工程量表序号名称单位数量备注1土方开挖量m3602混凝土m315C153m35C254钢筋Kg6945浆砌石m3906土方回填量m3152、编制依据(1) xxx 水电站混凝土面板堆石坝 707m 高程以下坝基开挖、基础解决、坝体填筑及截流工程投标文献(协议编号:xx-xx-x );(2) xxx 水电站混凝土面板堆石坝 707m 高程以下坝基开挖、基础解决、坝体填筑及截流工程大坝填筑图(xx-xx );(3)xxx 水电站混凝土面板堆石坝大坝填筑施工方案;(4)混凝土拌和机安装施工指南;(5)我公司已承建类似工程的施工经验。3、编制原则(1) 充足运用我公司现有的机械设备,配备满足安装规定的设备;(2) 总结我部在其他工程的实践经验,选择先进合理的施工方案与工艺,满足法律规范规定的质量标准;(3) 配备满足现场工需求的设备,配备相应资质的安装、调试人员,以满足临时拌和站在较短时间内安装完毕、并保证其正常运营。4、工期计划根据目前施工进度规定,由于左、右坝肩工作面未按协议约定期间移交,严重制约了后续工序,依据目前实际施工情况,11 月 15 日要进行水平趾板混凝土浇筑,据此制定的施工进度计划:2025 年 10 月 15 日开始临时拌和站基础开挖施工;2025 年 10 月 31 日临时拌和站完毕安装、调试,可以正常运营。5、施工方案一方面进行基础清理,满足施工条件后,进行施工放样,我部安排专业安装人员进行现场指导施工,采纳 8T 吊车进行吊装,人工配合进行安装,派专人对其安全进行监护,保证临时拌合站尽快投入使用。拌合站安装施工工艺流程见图 5-1。图 5-1 拌合站安装施工工艺流程图6.2.2 测量放样各类坝料分界线坝基及岸坡解决完毕后,按设计图纸的规定运用莱卡全站仪测量...
