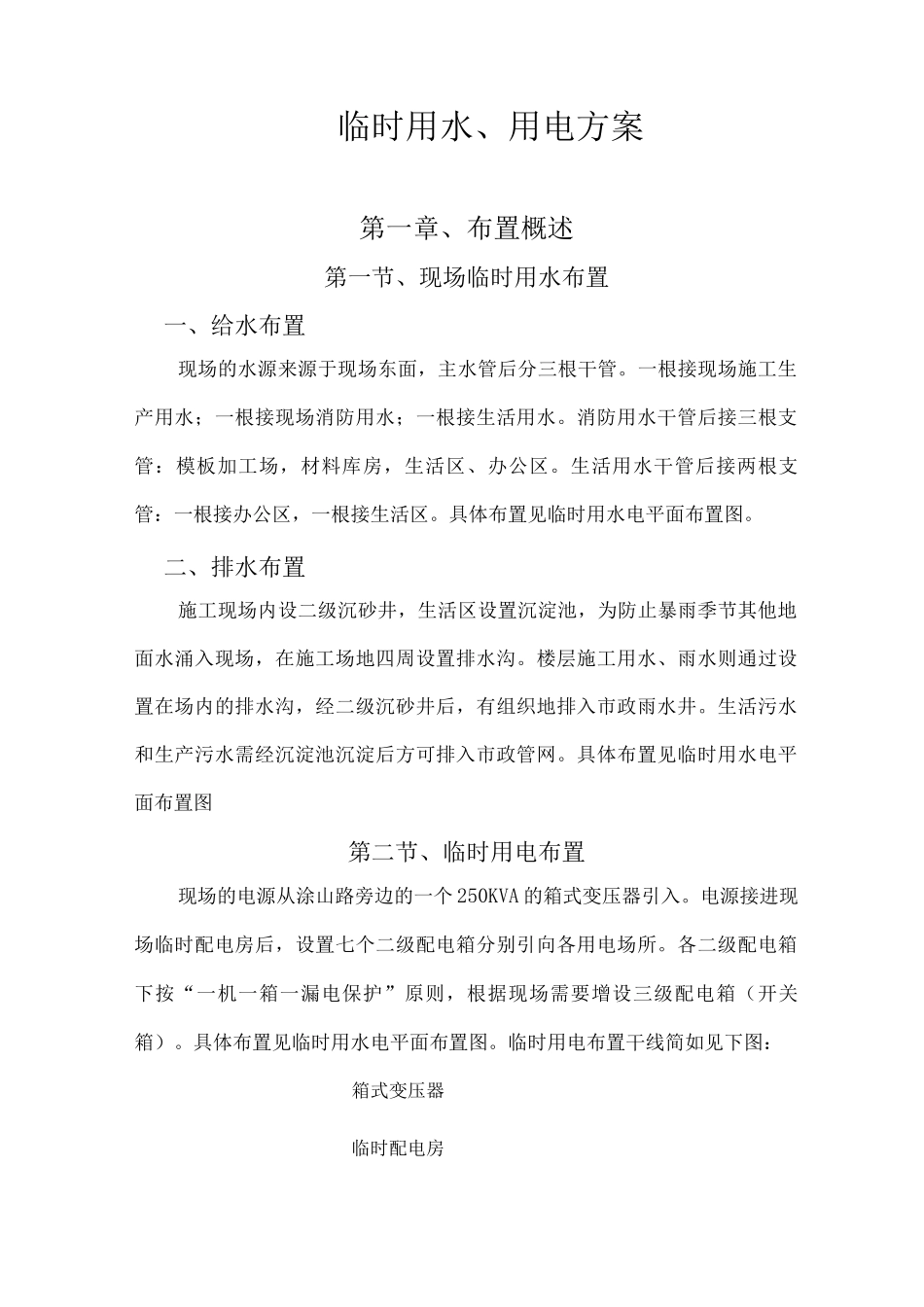

临时用水、用电方案第一章、布置概述第一节、现场临时用水布置一、给水布置现场的水源来源于现场东面,主水管后分三根干管。一根接现场施工生产用水;一根接现场消防用水;一根接生活用水。消防用水干管后接三根支管:模板加工场,材料库房,生活区、办公区。生活用水干管后接两根支管:一根接办公区,一根接生活区。具体布置见临时用水电平面布置图。二、排水布置施工现场内设二级沉砂井,生活区设置沉淀池,为防止暴雨季节其他地面水涌入现场,在施工场地四周设置排水沟。楼层施工用水、雨水则通过设置在场内的排水沟,经二级沉砂井后,有组织地排入市政雨水井。生活污水和生产污水需经沉淀池沉淀后方可排入市政管网。具体布置见临时用水电平面布置图第二节、临时用电布置现场的电源从涂山路旁边的一个 250KVA 的箱式变压器引入。电源接进现场临时配电房后,设置七个二级配电箱分别引向各用电场所。各二级配电箱下按“一机一箱一漏电保护”原则,根据现场需要增设三级配电箱(开关箱)。具体布置见临时用水电平面布置图。临时用电布置干线简如见下图:箱式变压器临时配电房第二章、临时用水第一节、临时用水设计现场用水主要用于施工生产用水、生活用水及消防用水。另本工程最高点 113.7 米,水厂给水管压力在 0.6~0.7 兆帕之间。为保证正常生产用水,在两塔楼的供水干管上分别设置一台 IS80-50-315A 型单级单吸离心泵,其流量为 10L/s,扬程为 114mm。生产用水:本工程主体结构施工处于冬、春两季,混凝土采纳商品砼。生产用水主要用于砼养护、新旧砼接触面冲洗、模板冲洗、砼输送泵车冲洗、隔墙砌砖、抹灰搅拌及养护用水。生活用水:主要是员工日常生活洗漱、饮用水及食堂用水。消防用水:用于施工现场意外火灾发生。一、管径选择本工程主水管采纳 DN1。其余支管管径按以上公式计算。给水布置体系如下图:所有给水管均采纳镀锌钢管,丝接。涂山水厂管网DN1一一 、一一 _ 了各三级电箱q生活力公区——一一;告三级电箱一;… ¥三级电箱!塔吊电梯——一一:告三级电箱........... *三级电箱J校输送泵——」告三级电箱一:: &三级电箱IT C作业层 ’ - I告三级电箱一:一 &三级电箱JC2作业层—— H壬三级电箱— 一 — :_ 了吝三级电箱J模板力工场——一 一 Z 1壬三级电箱________ ;_靠三级电箱T现场给水主管DN1DN25DN75DN75DN25DN75DN75DN15 DN15 DN15 DN15DN15DN15 DN50DN50 DN50 DN50 DN50生活用水消防...
