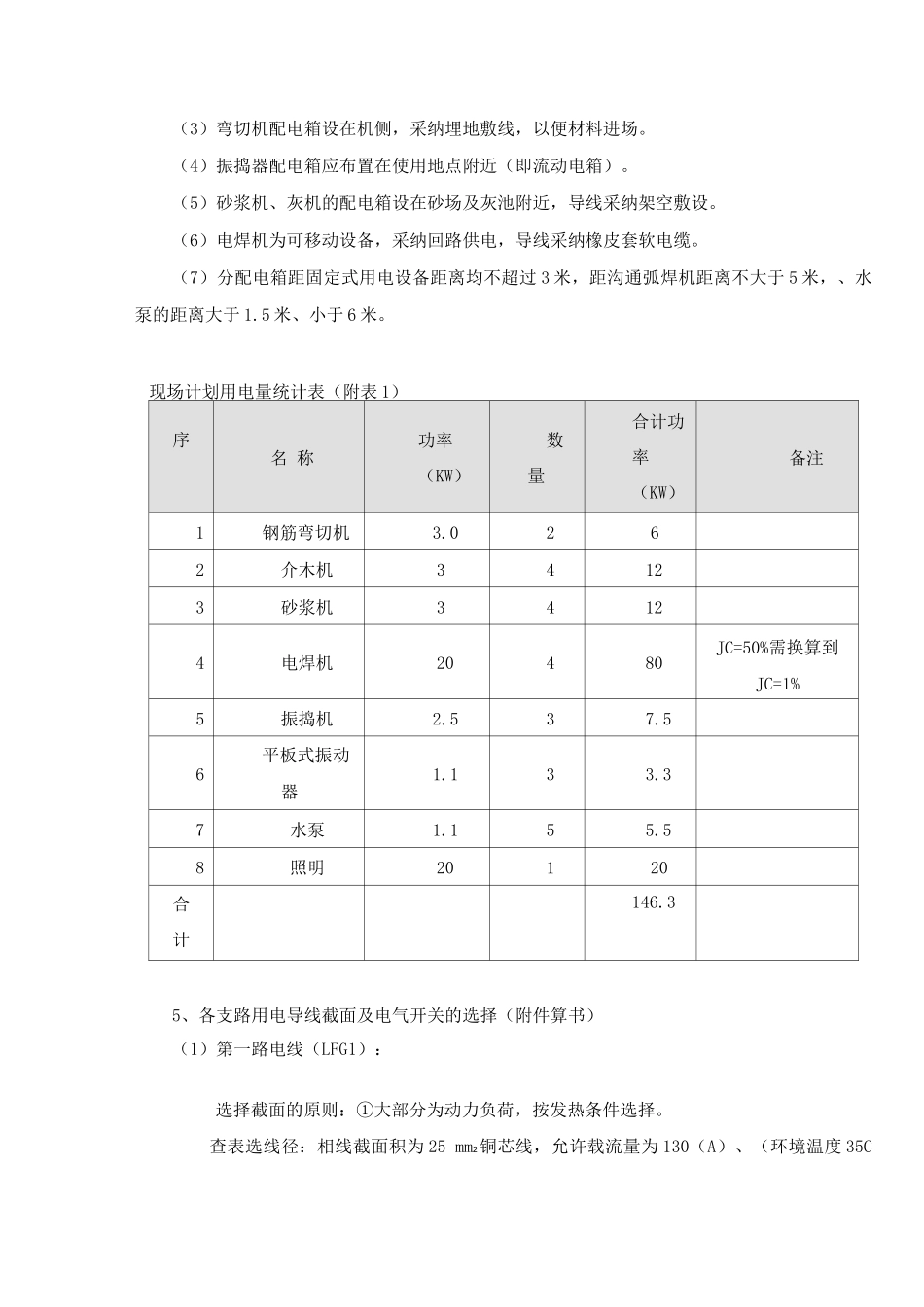

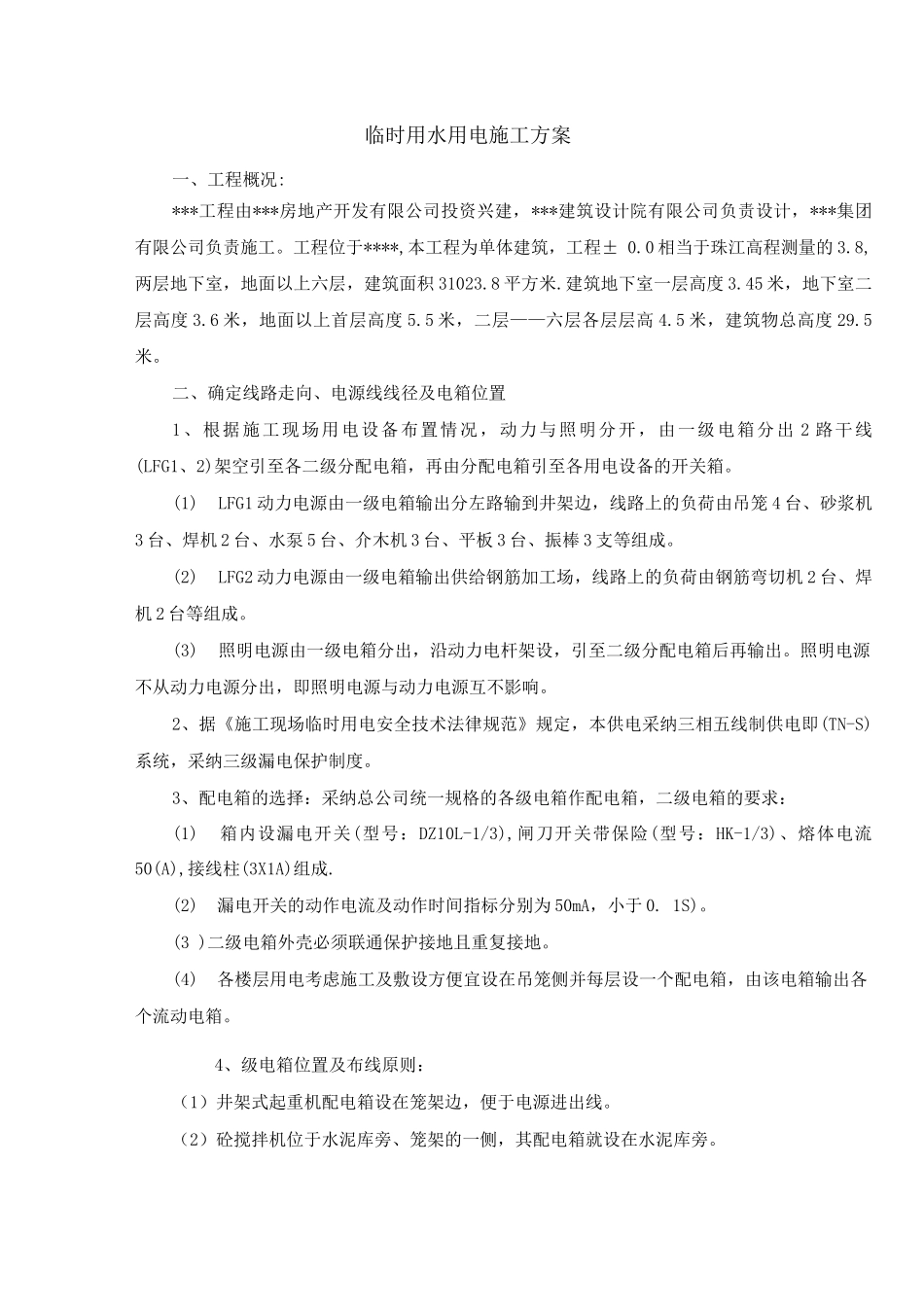

临时用水用电施工方案一、工程概况:***工程由***房地产开发有限公司投资兴建,***建筑设计院有限公司负责设计,***集团有限公司负责施工
工程位于****,本工程为单体建筑,工程± 0
0 相当于珠江高程测量的 3
8,两层地下室,地面以上六层,建筑面积 31023
建筑地下室一层高度 3
45 米,地下室二层高度 3
6 米,地面以上首层高度 5
5 米,二层——六层各层层高 4
5 米,建筑物总高度 29
二、确定线路走向、电源线线径及电箱位置1、根据施工现场用电设备布置情况,动力与照明分开,由一级电箱分出 2 路干线(LFG1、2)架空引至各二级分配电箱,再由分配电箱引至各用电设备的开关箱
(1)LFG1 动力电源由一级电箱输出分左路输到井架边,线路上的负荷由吊笼 4 台、砂浆机3 台、焊机 2 台、水泵 5 台、介木机 3 台、平板 3 台、振棒 3 支等组成
(2)LFG2 动力电源由一级电箱输出供给钢筋加工场,线路上的负荷由钢筋弯切机 2 台、焊机 2 台等组成
(3)照明电源由一级电箱分出,沿动力电杆架设,引至二级分配电箱后再输出
照明电源不从动力电源分出,即照明电源与动力电源互不影响
2、据《施工现场临时用电安全技术法律规范》规定,本供电采纳三相五线制供电即(TN-S)系统,采纳三级漏电保护制度
3、配电箱的选择:采纳总公司统一规格的各级电箱作配电箱,二级电箱的要求:(1)箱内设漏电开关(型号:DZ10L-1/3),闸刀开关带保险(型号:HK-1/3)、熔体电流50(A),接线柱(3X1A)组成
(2)漏电开关的动作电流及动作时间指标分别为 50mA,小于 0
(3 )二级电箱外壳必须联通保护接地且重复接地
(4)各楼层用电考虑施工及敷设方便宜设在吊笼侧并每层设一个配电箱,由该电箱输出各个流动电箱
4、级电箱位置及布线原则:
