临电工程专项安全施工方案工程概况:工程名称:XX 二期 D 区 2#、3#楼建设单位:XX 城建开发有限公司监理单位:XX 建设监理有限公司设计单位:XX 城乡建筑设计院有限公司施工单位:XX 建设集团有限公司地质勘察单位:XX 地矿岩土工程有限公司工程地点位于 XX 市 XX 区乂乂路以西,乂乂山路以北,XX 东侧编制依据:根据中华人民共和国城乡建设部 JGJ46-25《建筑施工现场临时用电安全技术法律规范》
用电管理时临时用电安全技术法律规范的核心内容,按施工现场临时用电平面图和接线系统图,施工现场临时用电设备在 5 台及以上或者设备总容量在 50KW 以上者,应编制用电施工组织设计
因此,本工程需要编写施工现场临时用电安全施工方案
一、现场勘察1、根据在建筑工程的施工组织设计和四个那个进度计划安排,总平面布置图和拟定的临时用电平面图,确定所用机械设备的设置位置和上级配电的层次及导线架设的位置部署等
2、该工程为砖混结构,在电气设备中有防雷接地,基础处有防雷接地体,为此和该接地体及砼柱的钢筋,分别在删除(即总配电箱处,中间和末尾处)做重复接地,每处的重复接地处基础砼钢筋及防雷接地体用电焊焊接,每处接地体通用接地电阻测试测量,测得的电阻值均符合要求
二、确定电源进线,总配电箱,分配电箱等处的位置及线路走向
1、该工程施工现场临时总配电源,是由建设单位箱变中引出的埋设线路,低压供电系统 380/220 电压引入施工单位总配电箱中
整个施工现场根据上级配电内容形式布置
所有开关箱由专人负责,整个施工现场有持证电工按时检查和不定期检查,以防发生触电损害

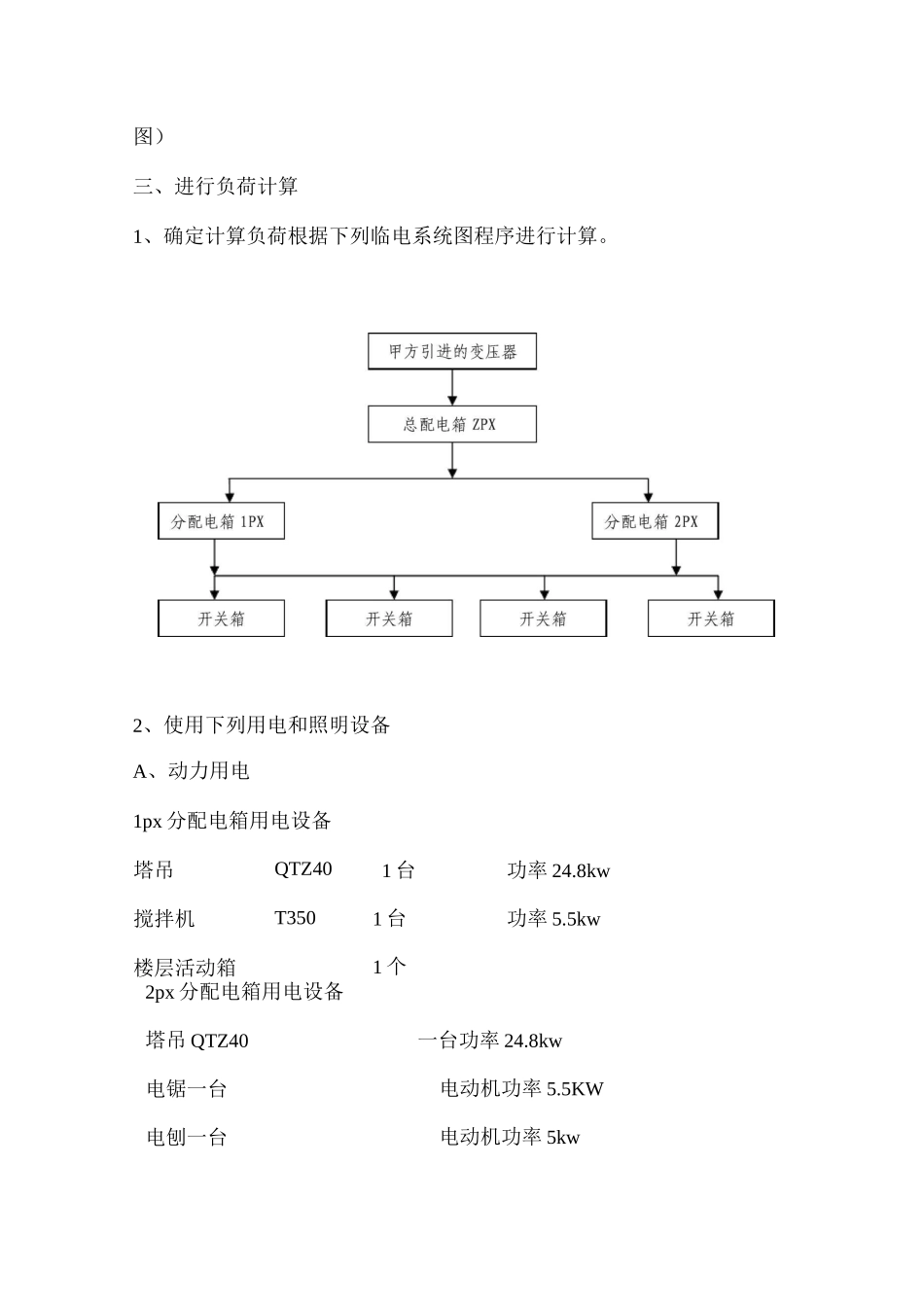

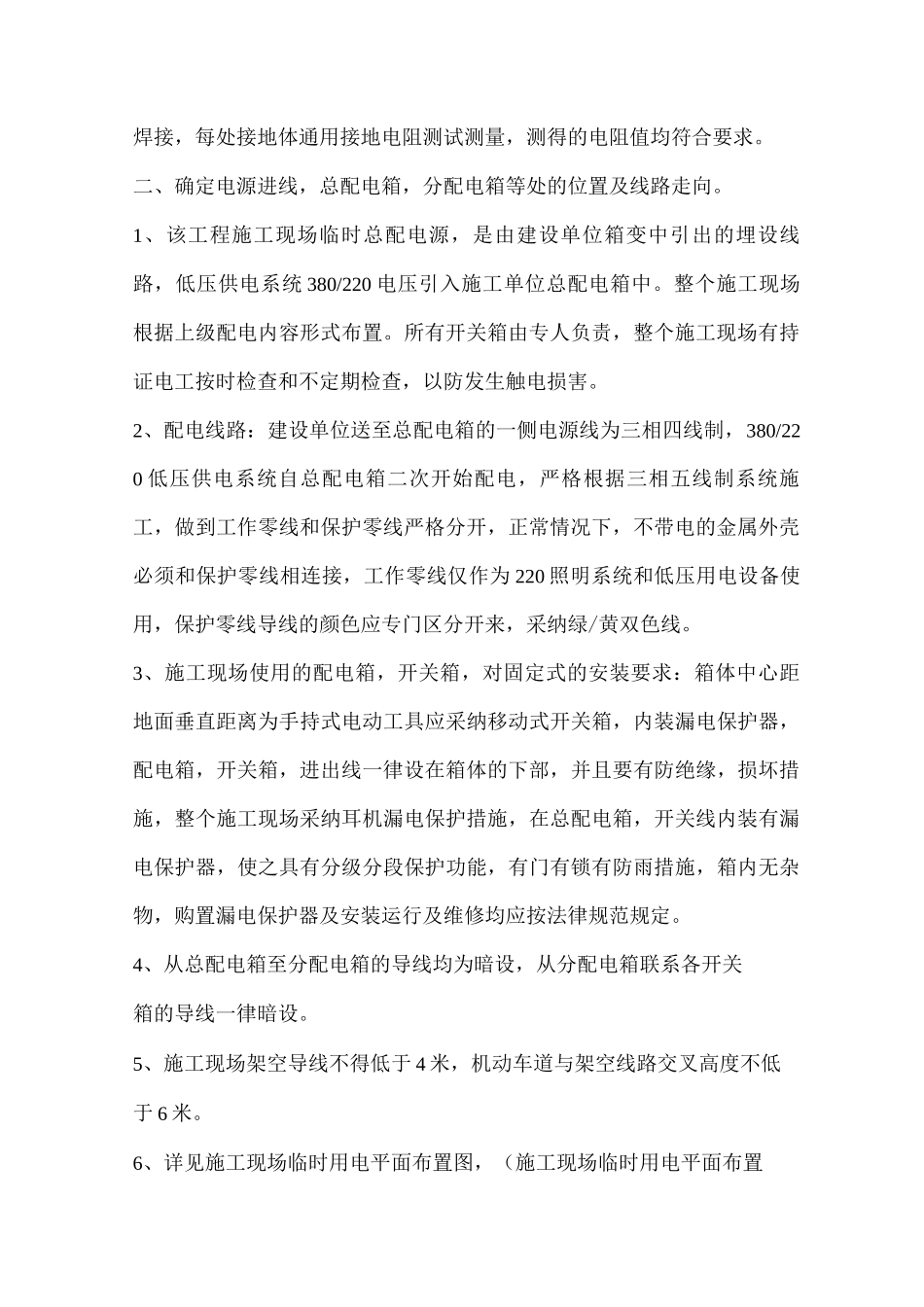

2、配电线路:建设单位送至总配电箱的一侧电源线为三相四线制,380/22 0 低压供电系统自总配电箱二次开始配电,严格根据三相五线制系统施工,做到工作零线和保护零线严格分开,正常情况下,不带电的金属外壳必须和保护零线相连接,工作
