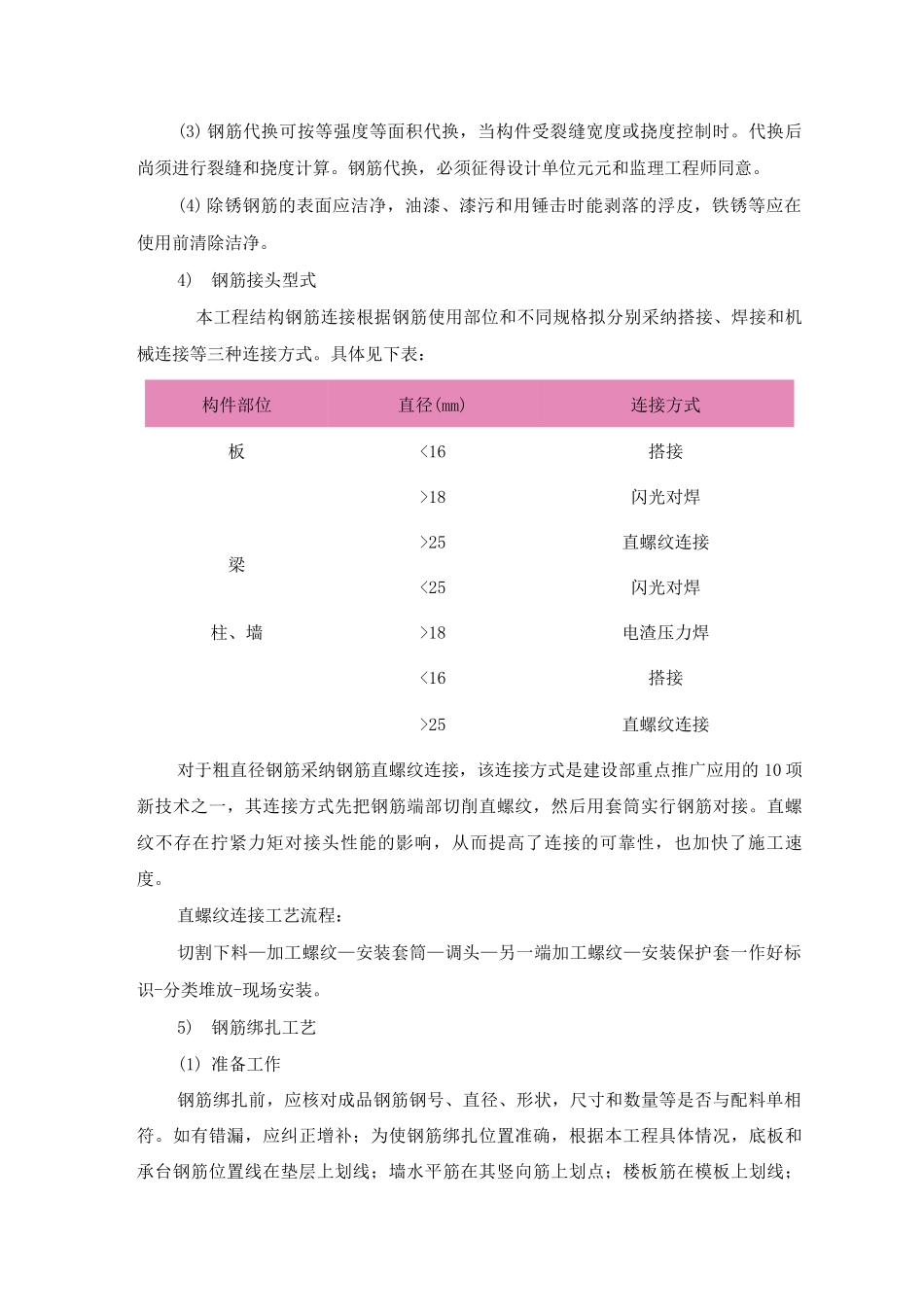

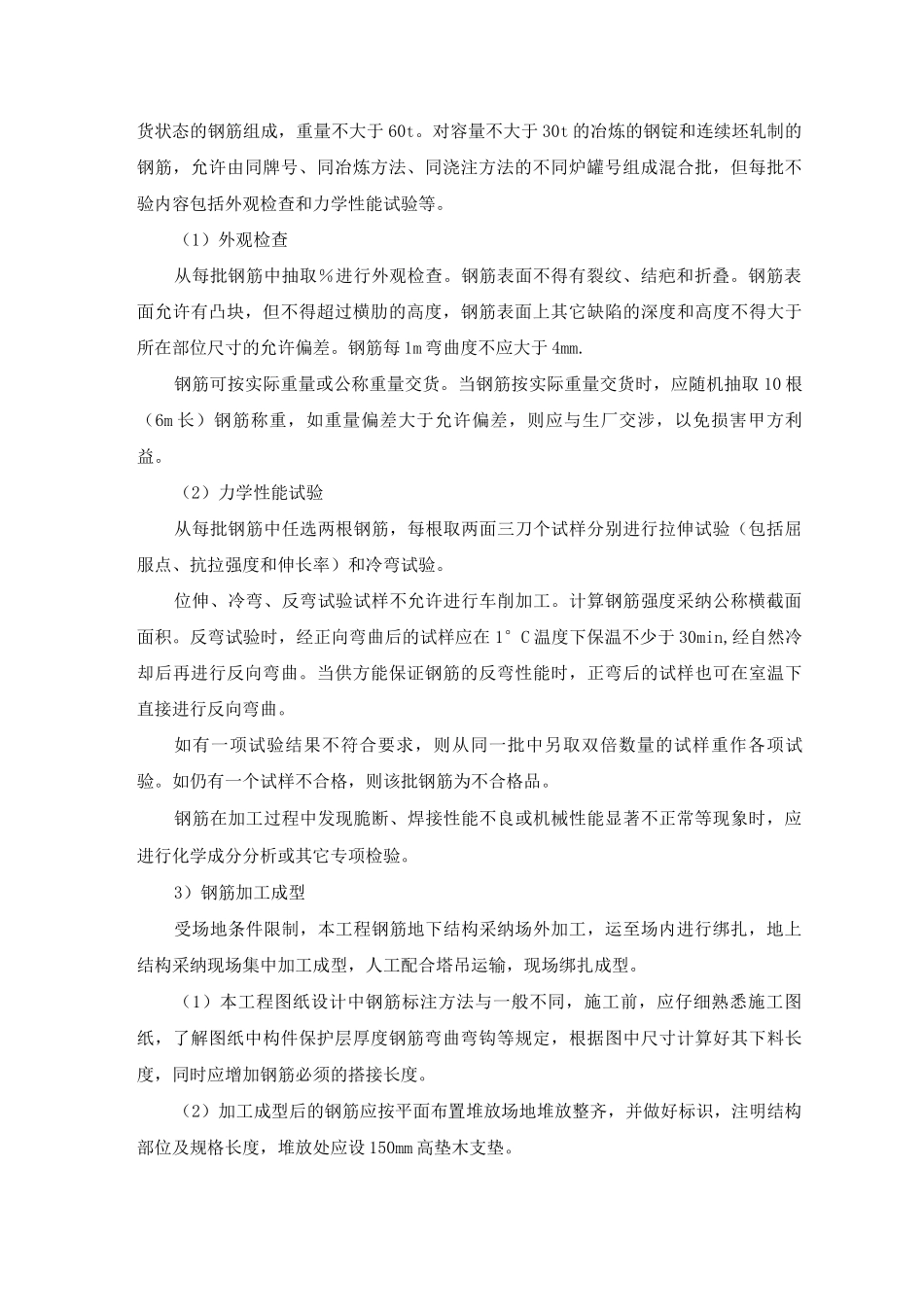

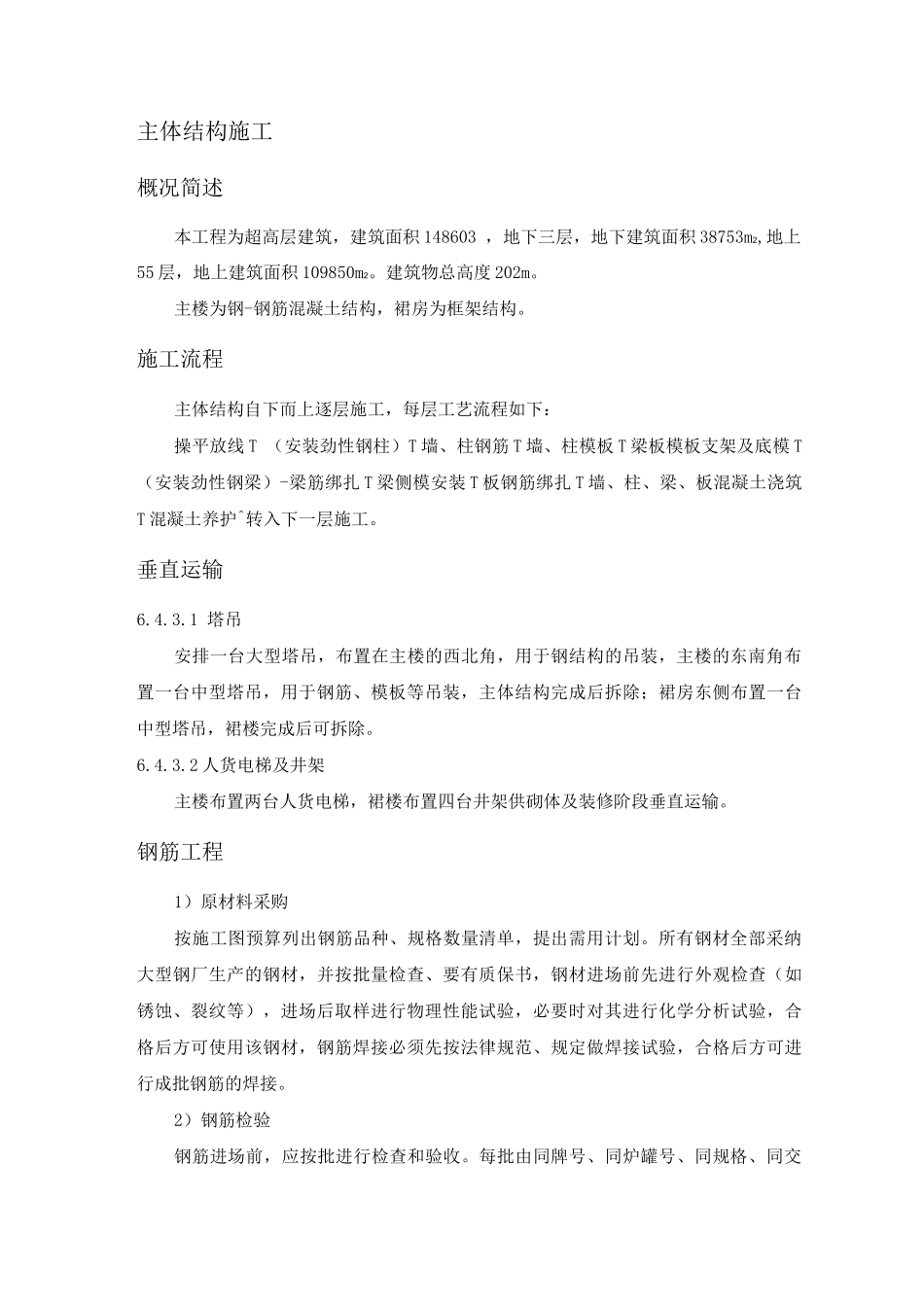

主体结构施工概况简述本工程为超高层建筑,建筑面积 148603 ,地下三层,地下建筑面积 38753m2,地上55 层,地上建筑面积 109850m2
建筑物总高度 202m
主楼为钢-钢筋混凝土结构,裙房为框架结构
施工流程主体结构自下而上逐层施工,每层工艺流程如下:操平放线 T (安装劲性钢柱)T 墙、柱钢筋 T 墙、柱模板 T 梁板模板支架及底模 T (安装劲性钢梁)-梁筋绑扎 T 梁侧模安装 T 板钢筋绑扎 T 墙、柱、梁、板混凝土浇筑T 混凝土养护^转入下一层施工
1 塔吊安排一台大型塔吊,布置在主楼的西北角,用于钢结构的吊装,主楼的东南角布置一台中型塔吊,用于钢筋、模板等吊装,主体结构完成后拆除;裙房东侧布置一台中型塔吊,裙楼完成后可拆除
2 人货电梯及井架主楼布置两台人货电梯,裙楼布置四台井架供砌体及装修阶段垂直运输
钢筋工程1)原材料采购按施工图预算列出钢筋品种、规格数量清单,提出需用计划
所有钢材全部采纳大型钢厂生产的钢材,并按批量检查、要有质保书,钢材进场前先进行外观检查(如锈蚀、裂纹等),进场后取样进行物理性能试验,必要时对其进行化学分析试验,合格后方可使用该钢材,钢筋焊接必须先按法律规范、规定做焊接试验,合格后方可进行成批钢筋的焊接
2)钢筋检验钢筋进场前,应按批进行检查和验收
每批由同牌号、同炉罐号、同规格、同交货状态的钢筋组成,重量不大于 60t
对容量不大于 30t 的冶炼的钢锭和连续坯轧制的钢筋,允许由同牌号、同冶炼方法、同浇注方法的不同炉罐号组成混合批,但每批不验内容包括外观检查和力学性能试验等
(1)外观检查从每批钢筋中抽取%进行外观检查
钢筋表面不得有裂纹、结疤和折叠
钢筋表面允许有凸块,但不得超过横肋的高度,钢筋表面上其它缺陷的深度和高度不得大于所在部位尺寸的允许偏差
钢筋每 1m 弯曲度不应大于 4m
