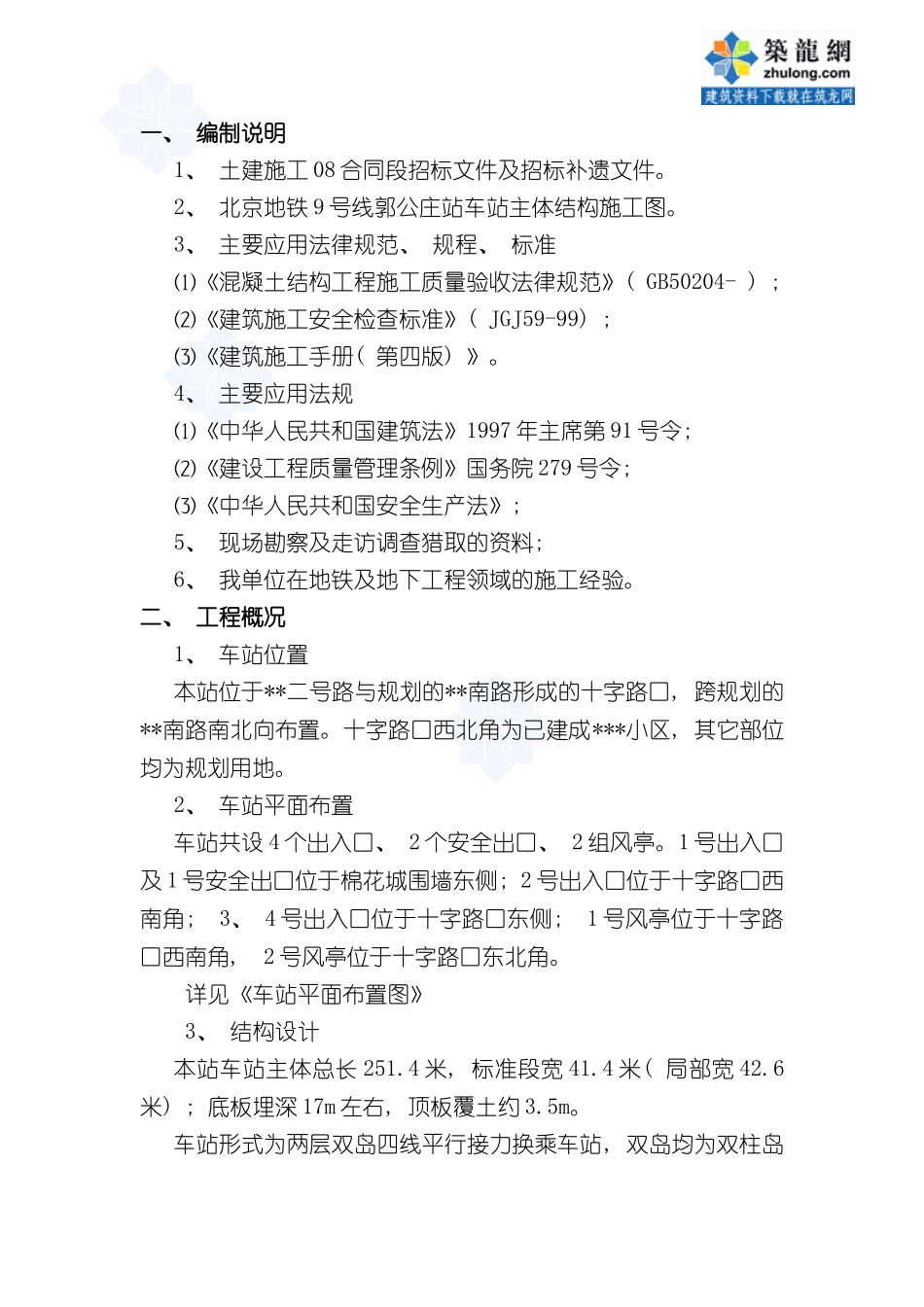

主体结构模板施工方案木胶板模板计算书 车站主体结构模板施工方案二00九年十二月一日一、 编制说明1、 土建施工 08 合同段招标文件及招标补遗文件。2、 北京地铁 9 号线郭公庄站车站主体结构施工图。3、 主要应用法律规范、 规程、 标准⑴《混凝土结构工程施工质量验收法律规范》( GB50204- ) ; ⑵《建筑施工安全检查标准》( JGJ59-99) ; ⑶《建筑施工手册( 第四版) 》。4、 主要应用法规⑴《中华人民共和国建筑法》1997 年主席第 91 号令; ⑵《建设工程质量管理条例》国务院 279 号令; ⑶《中华人民共和国安全生产法》; 5、 现场勘察及走访调查猎取的资料; 6、 我单位在地铁及地下工程领域的施工经验。二、 工程概况1、 车站位置本站位于**二号路与规划的**南路形成的十字路口, 跨规划的**南路南北向布置。十字路口西北角为已建成***小区, 其它部位均为规划用地。2、 车站平面布置车站共设 4 个出入口、 2 个安全出口、 2 组风亭。1 号出入口及 1 号安全出口位于棉花城围墙东侧; 2 号出入口位于十字路口西南角; 3、 4 号出入口位于十字路口东侧; 1 号风亭位于十字路口西南角, 2 号风亭位于十字路口东北角。详见《车站平面布置图》 3、 结构设计本站车站主体总长 251.4 米, 标准段宽 41.4 米( 局部宽 42.6米) ; 底板埋深 17m 左右, 顶板覆土约 3.5m。车站形式为两层双岛四线平行接力换乘车站, 双岛均为双柱岛式, 西侧岛宽12.5 米, 东侧岛宽 12 米, 结构形式为双层多跨箱型框架结构。车站平面布置图车站平面布置图车站标准断面图车站标准断面图三、 施工准备1、 技术准备⑴根据工期要求、 施工图纸设计断面尺寸, 计算模板配置数量, 确定各部位模板施工方法, 提前完成模板的翻样工作。⑵项目总工和主管工程师对操作班组做好岗前培训, 明确模板加工、 安装标准及要求。⑶按要求预先画出各种规格大模板的加工图纸, 并按各自的使用部位对大模板进行编号, 下发到作业班组。⑷模板施工前必须完成模板施工安全、 技术交底。2、 施工现场准备(1)根据施工总平面布置图要求, 木工加工区设在基坑西侧。(2)临时用电及时接入木工加工区。详见《施工现场平面布置图》。3、 人员木工班组负责模板加工、 安拆、 预留孔洞的设置、 止水带安装。木工班投入劳动力 60 人。4、 材料准备根据施工节段最大划分长度及断面设计, 为满足工期要求, 中板、 顶板各配备 2...
