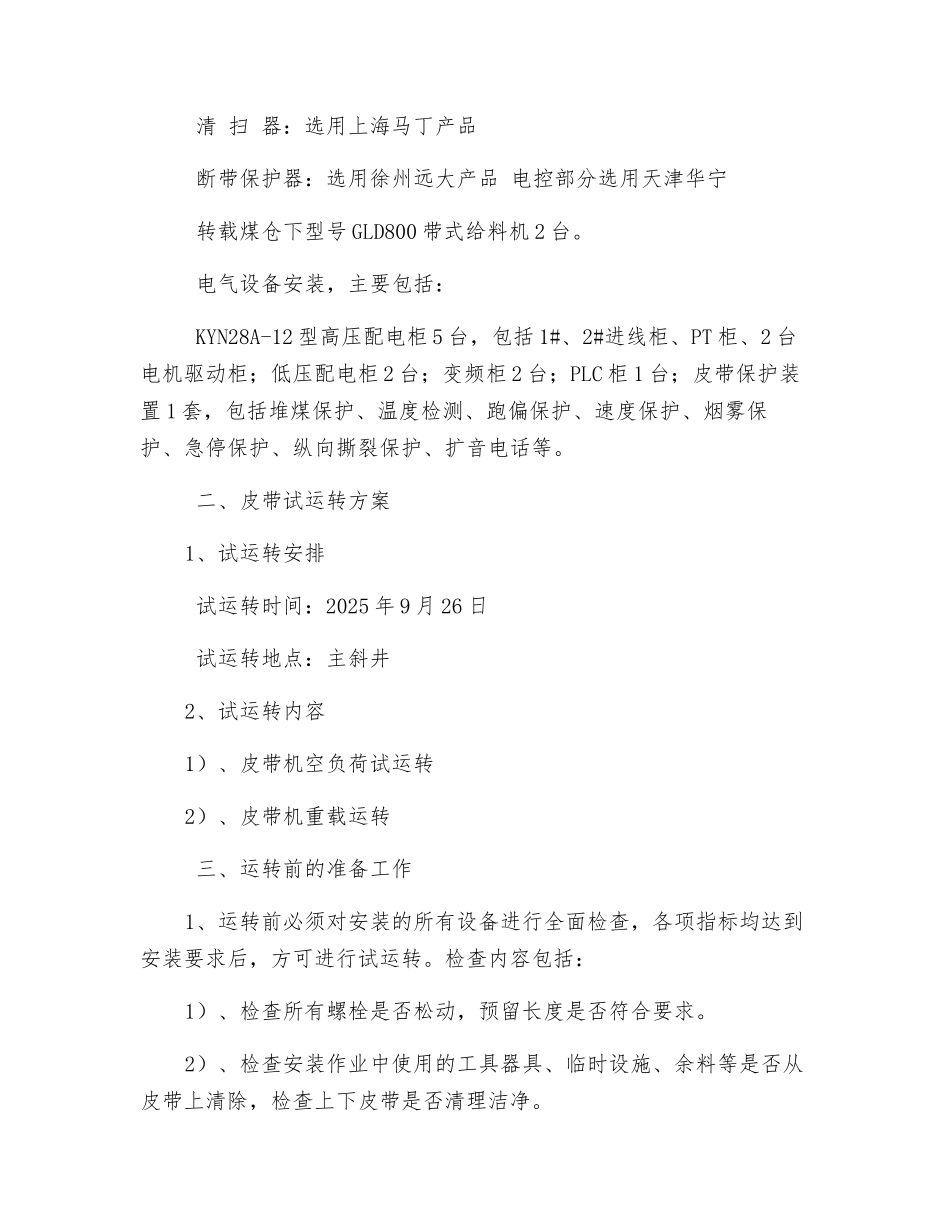

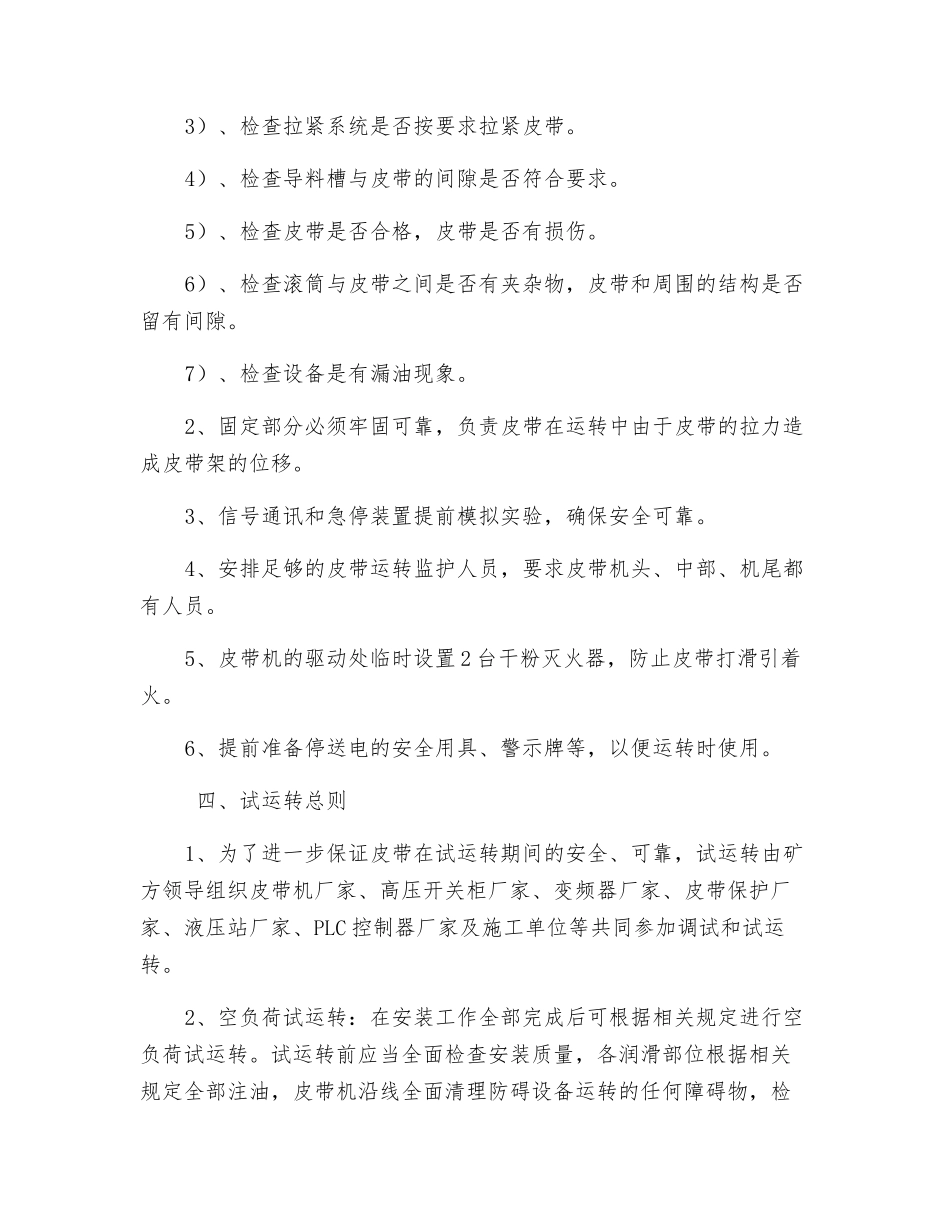

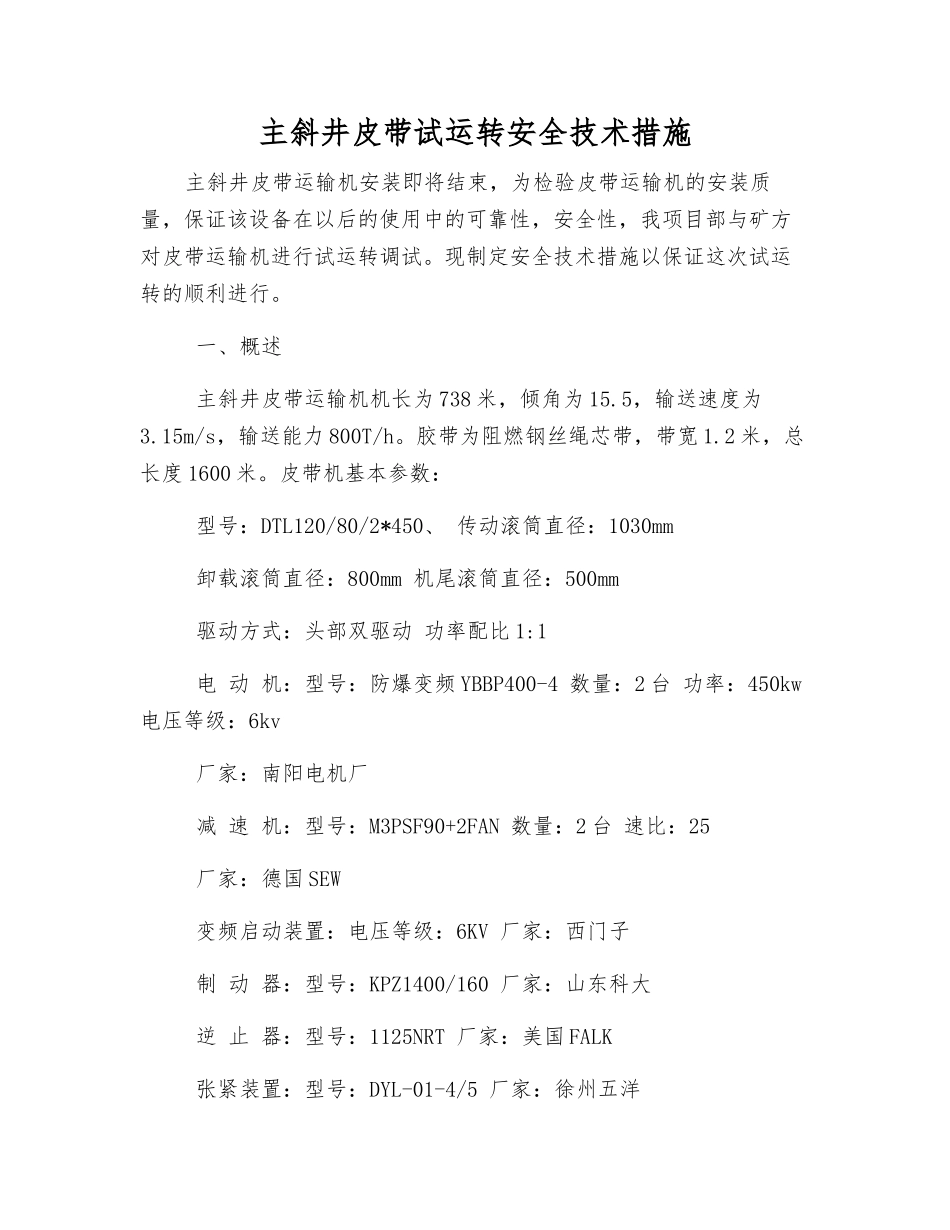

主斜井皮带试运转安全技术措施主斜井皮带运输机安装即将结束,为检验皮带运输机的安装质量,保证该设备在以后的使用中的可靠性,安全性,我项目部与矿方对皮带运输机进行试运转调试。现制定安全技术措施以保证这次试运转的顺利进行。 一、概述 主斜井皮带运输机机长为 738 米,倾角为 15.5,输送速度为3.15m/s,输送能力 800T/h。胶带为阻燃钢丝绳芯带,带宽 1.2 米,总长度 1600 米。皮带机基本参数: 型号:DTL120/80/2*450、 传动滚筒直径:1030mm 卸载滚筒直径:800mm 机尾滚筒直径:500mm 驱动方式:头部双驱动 功率配比 1:1 电 动 机:型号:防爆变频 YBBP400-4 数量:2 台 功率:450kw 电压等级:6kv 厂家:南阳电机厂 减 速 机:型号:M3PSF90+2FAN 数量:2 台 速比:25 厂家:德国 SEW 变频启动装置:电压等级:6KV 厂家:西门子 制 动 器:型号:KPZ1400/160 厂家:山东科大 逆 止 器:型号:1125NRT 厂家:美国 FALK 张紧装置:型号:DYL-01-4/5 厂家:徐州五洋 清 扫 器:选用上海马丁产品 断带保护器:选用徐州远大产品 电控部分选用天津华宁 转载煤仓下型号 GLD800 带式给料机 2 台。 电气设备安装,主要包括: KYN28A-12 型高压配电柜 5 台,包括 1#、2#进线柜、PT 柜、2 台电机驱动柜;低压配电柜 2 台;变频柜 2 台;PLC 柜 1 台;皮带保护装置 1 套,包括堆煤保护、温度检测、跑偏保护、速度保护、烟雾保护、急停保护、纵向撕裂保护、扩音电话等。 二、皮带试运转方案1、试运转安排 试运转时间:2025 年 9 月 26 日 试运转地点:主斜井2、试运转内容1)、皮带机空负荷试运转2)、皮带机重载运转 三、运转前的准备工作1、运转前必须对安装的所有设备进行全面检查,各项指标均达到安装要求后,方可进行试运转。检查内容包括:1)、检查所有螺栓是否松动,预留长度是否符合要求。2)、检查安装作业中使用的工具器具、临时设施、余料等是否从皮带上清除,检查上下皮带是否清理洁净。3)、检查拉紧系统是否按要求拉紧皮带。4)、检查导料槽与皮带的间隙是否符合要求。5)、检查皮带是否合格,皮带是否有损伤。6)、检查滚筒与皮带之间是否有夹杂物,皮带和周围的结构是否留有间隙。7)、检查设备是有漏油现象。2、固定部分必须牢固可靠,负责皮带在运转中由于皮带的拉力造成皮带架的位移。3、信号通讯和急停装置提前模拟实验,确保安全可靠。4、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

主斜井皮带试运转安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
