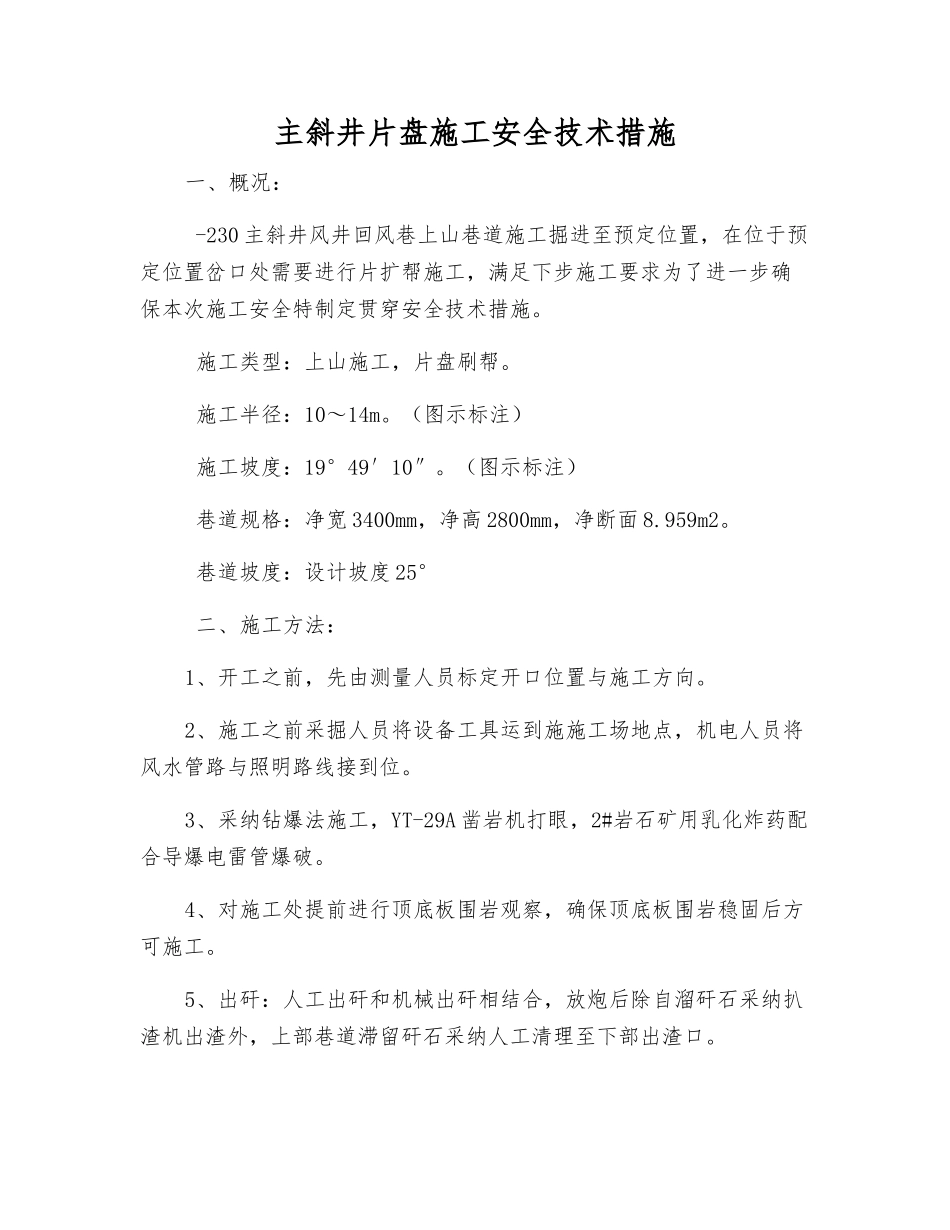

主斜井片盘施工安全技术措施一、概况: -230 主斜井风井回风巷上山巷道施工掘进至预定位置,在位于预定位置岔口处需要进行片扩帮施工,满足下步施工要求为了进一步确保本次施工安全特制定贯穿安全技术措施
施工类型:上山施工,片盘刷帮
施工半径:10~14m
(图示标注) 施工坡度:19°49′10″
(图示标注) 巷道规格:净宽 3400mm,净高 2800mm,净断面 8
巷道坡度:设计坡度 25° 二、施工方法:1、开工之前,先由测量人员标定开口位置与施工方向
2、施工之前采掘人员将设备工具运到施施工场地点,机电人员将风水管路与照明路线接到位
3、采纳钻爆法施工,YT-29A 凿岩机打眼,2#岩石矿用乳化炸药配合导爆电雷管爆破
4、对施工处提前进行顶底板围岩观察,确保顶底板围岩稳固后方可施工
5、出矸:人工出矸和机械出矸相结合,放炮后除自溜矸石采纳扒渣机出渣外,上部巷道滞留矸石采纳人工清理至下部出渣口

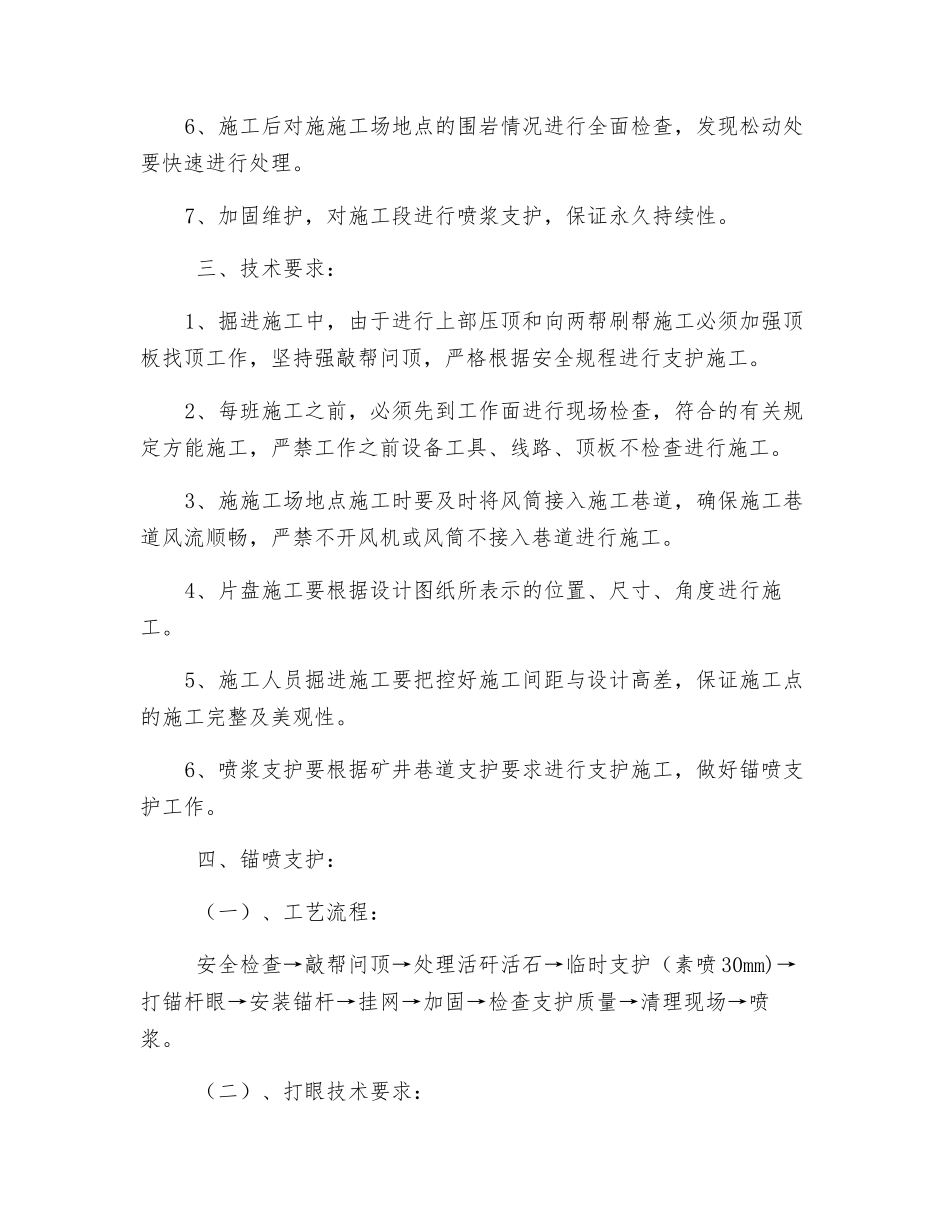

6、施工后对施施工场地点的围岩情况进行全面检查,发现松动处要快速进行处理
7、加固维护,对施工段进行喷浆支护,保证永久持续性
三、技术要求:1、掘进施工中,由于进行上部压顶和向两帮刷帮施工必须加强顶板找顶工作,坚持强敲帮问顶,严格根据安全规程进行支护施工
2、每班施工之前,必须先到工作面进行现场检查,符合的有关规定方能施工,严禁工作之前设备工具、线路、顶板不检查进行施工
3、施施工场地点施工时要及时将风筒接入施工巷道,确保施工巷道风流顺畅,严禁不开风机或风筒不接入巷道进行施工
4、片盘施工要根据设计图纸所表示的位置、尺寸、角度进行施工
5、施工人员掘进施工要把控好施工间距与设计高差,保证施工点的施工完整及美观性
6、喷浆支护要根据矿井巷道支护要求进行支护施工,做好锚喷支护工作

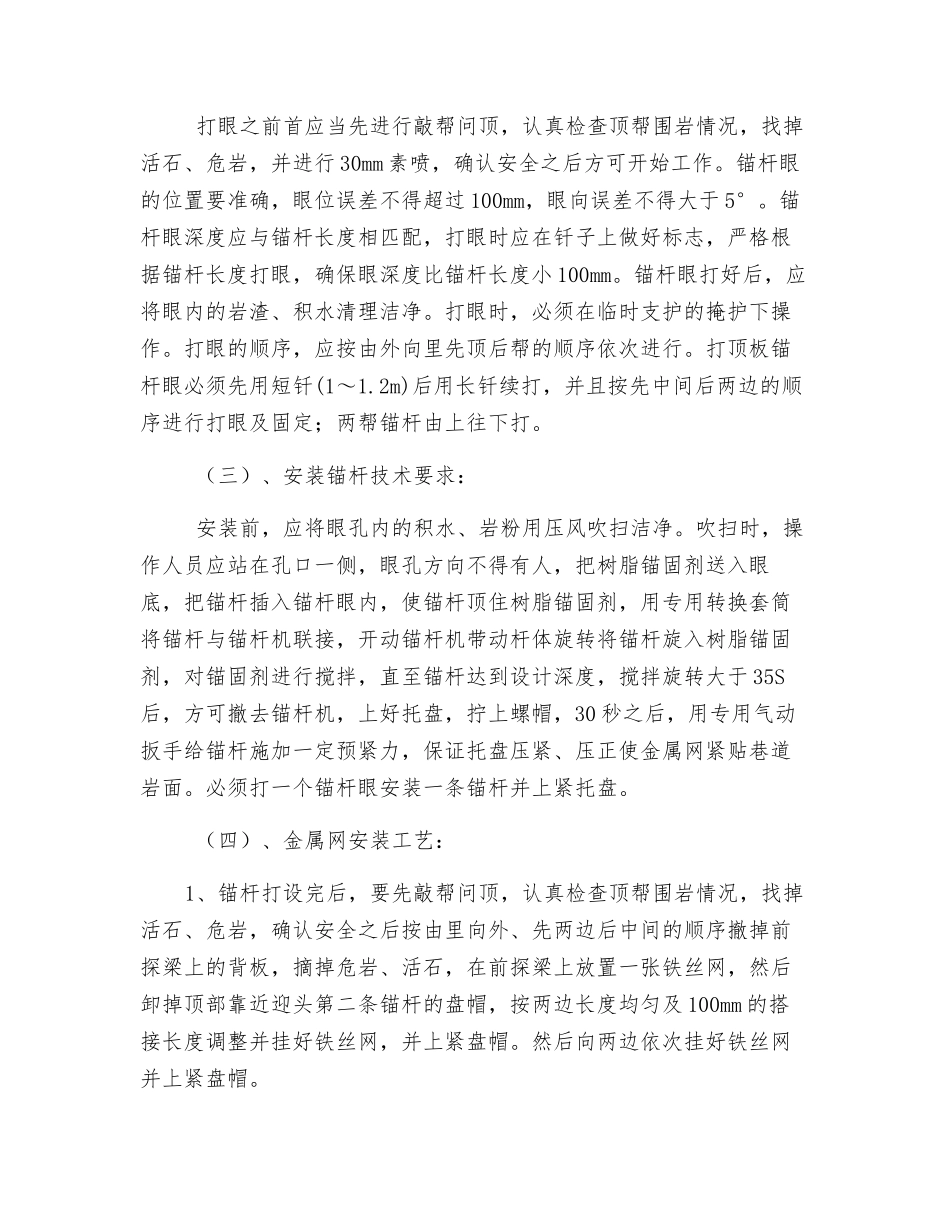

四、锚喷支护: (一)、工艺流程: 安全检查→敲帮问顶→处理活矸活石→临时支护(
