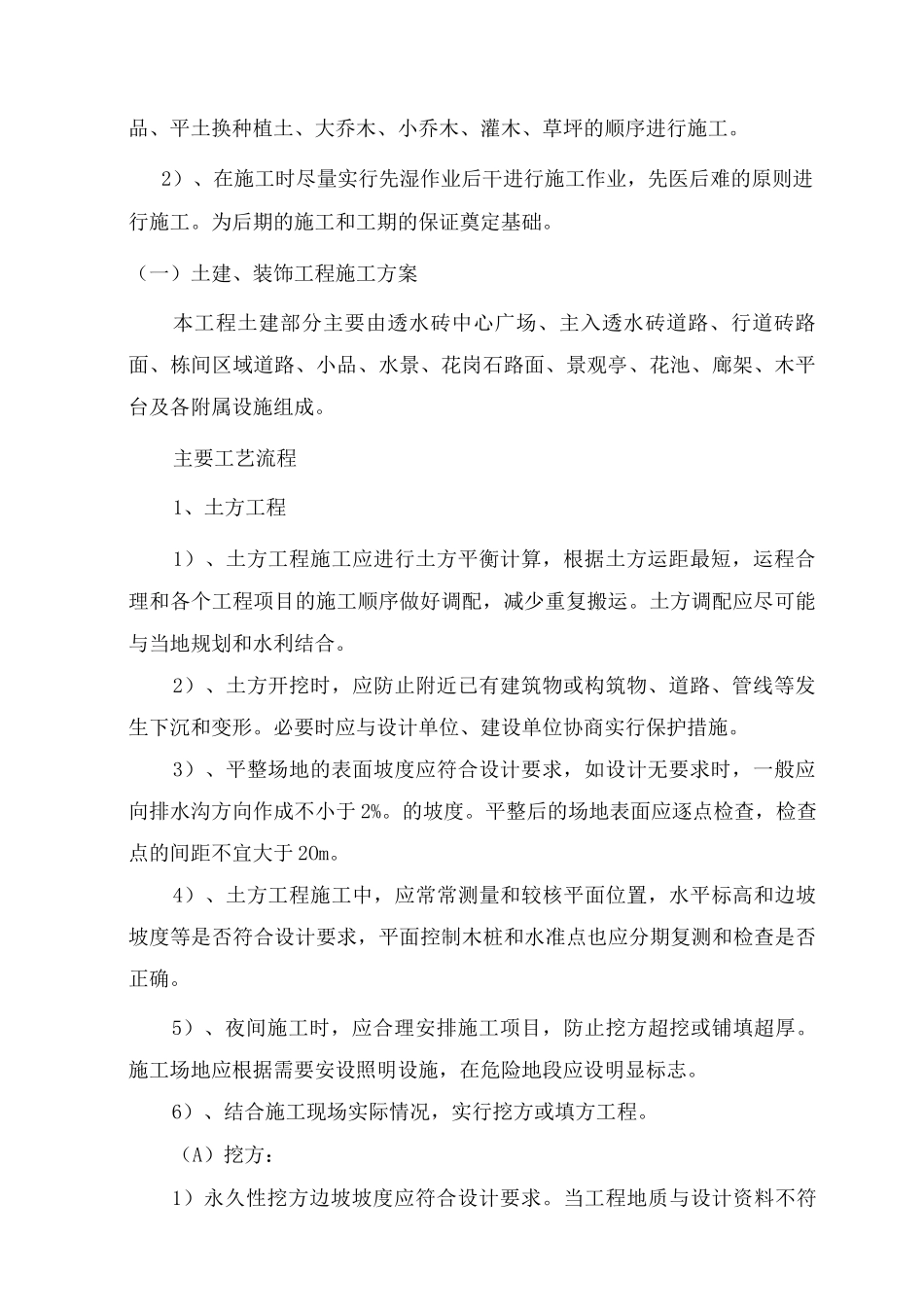

主要工序施工方法一、施工方案及施工程序:1、施工方案:在全面施工前要认真进行施工准备工作。(1)、施工准备工作1)、熟悉图纸,及时与设计沟通进行技术交底,掌握图纸内容。2)、与业主协调,按业主要求及时调整施工进度计划。3)、提出我方临设计划与业主协商,进行临设搭建,施工用水、用电的布置及现场土方平衡工作,该部分工作应在全面施工前日内完成。4)、组织劳动力,材料及施工机械进场。(2)、施工过程布置1)、本工程涉及土建、水、电及绿化等工程等多种专业,结合本工程特点在施工队伍的组织上考虑各种专业队伍同时进场。土建施工队负责土建工程装饰施工队负责小品工程安装施工队负责整个水电安装工程绿化施工队负责整个绿化工程2)、施工时各施工队进行,互不干扰,以土建施工队的施工顺序为主线,各专业配合,详见施工进度计划表。具体原则计划在该工日期一周内完成全部大树及花灌木的种植,该部分可与土建施工同时进行,最后一周为土建收尾和清洁工作。2、施工程序:1)、根据有利于成品保护的原则,在施工时先基层、面层、圆路、小品、平土换种植土、大乔木、小乔木、灌木、草坪的顺序进行施工。2)、在施工时尽量实行先湿作业后干进行施工作业,先医后难的原则进行施工。为后期的施工和工期的保证奠定基础。(一)土建、装饰工程施工方案本工程土建部分主要由透水砖中心广场、主入透水砖道路、行道砖路面、栋间区域道路、小品、水景、花岗石路面、景观亭、花池、廊架、木平台及各附属设施组成。主要工艺流程1、土方工程1)、土方工程施工应进行土方平衡计算,根据土方运距最短,运程合理和各个工程项目的施工顺序做好调配,减少重复搬运。土方调配应尽可能与当地规划和水利结合。2)、土方开挖时,应防止附近已有建筑物或构筑物、道路、管线等发生下沉和变形。必要时应与设计单位、建设单位协商实行保护措施。3)、平整场地的表面坡度应符合设计要求,如设计无要求时,一般应向排水沟方向作成不小于 2%。的坡度。平整后的场地表面应逐点检查,检查点的间距不宜大于 2Om。4)、土方工程施工中,应常常测量和较核平面位置,水平标高和边坡坡度等是否符合设计要求,平面控制木桩和水准点也应分期复测和检查是否正确。5)、夜间施工时,应合理安排施工项目,防止挖方超挖或铺填超厚。施工场地应根据需要安设照明设施,在危险地段应设明显标志。6)、结合施工现场实际情况,实行挖方或填方工程。(A)挖方:1)永久性挖方边坡坡...
