主要施工方案和施工方法

主要施工方案和施工方法_第1页
1/40
主要施工方案和施工方法_第2页
2/40
主要施工方案和施工方法_第3页
3/40

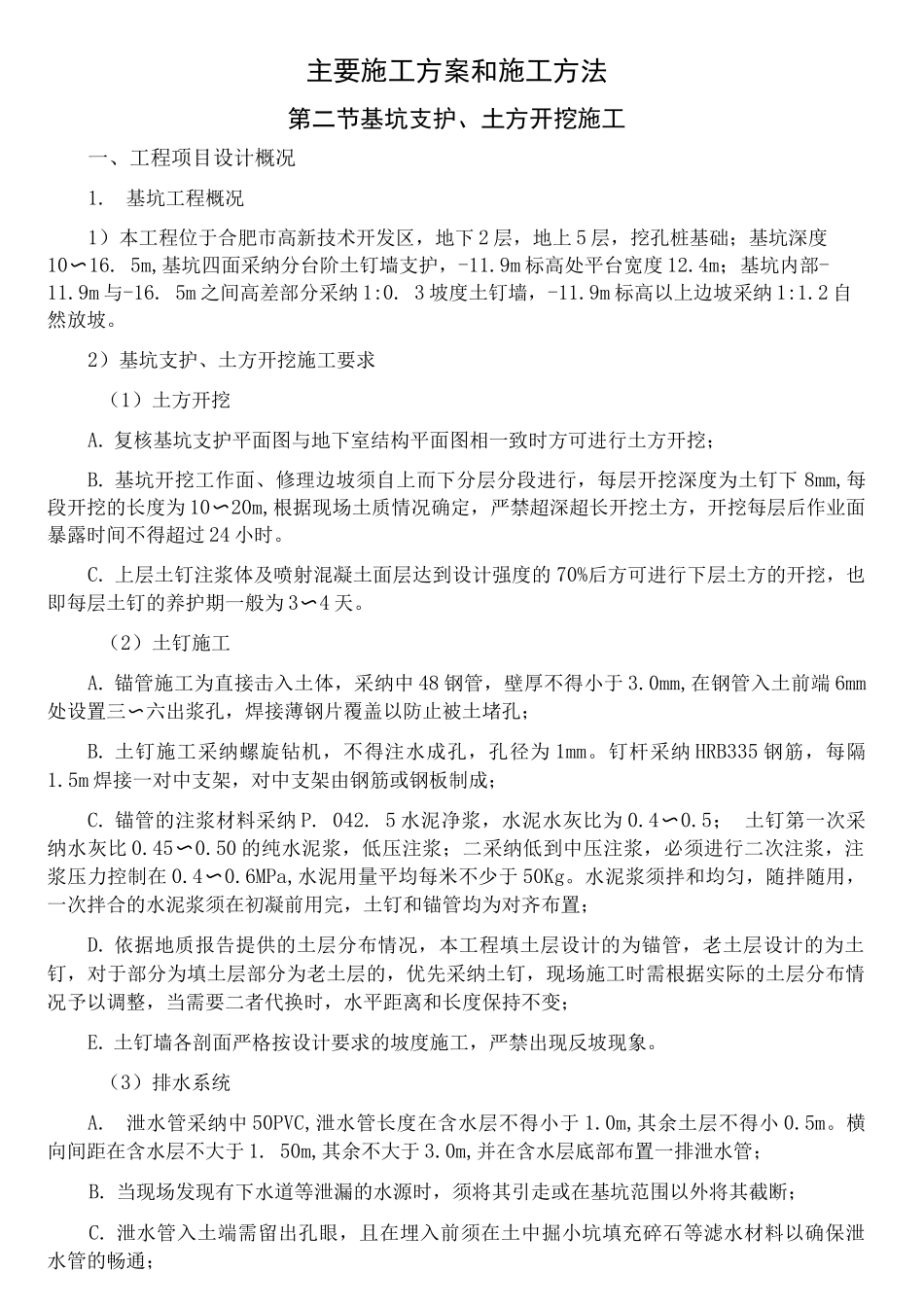

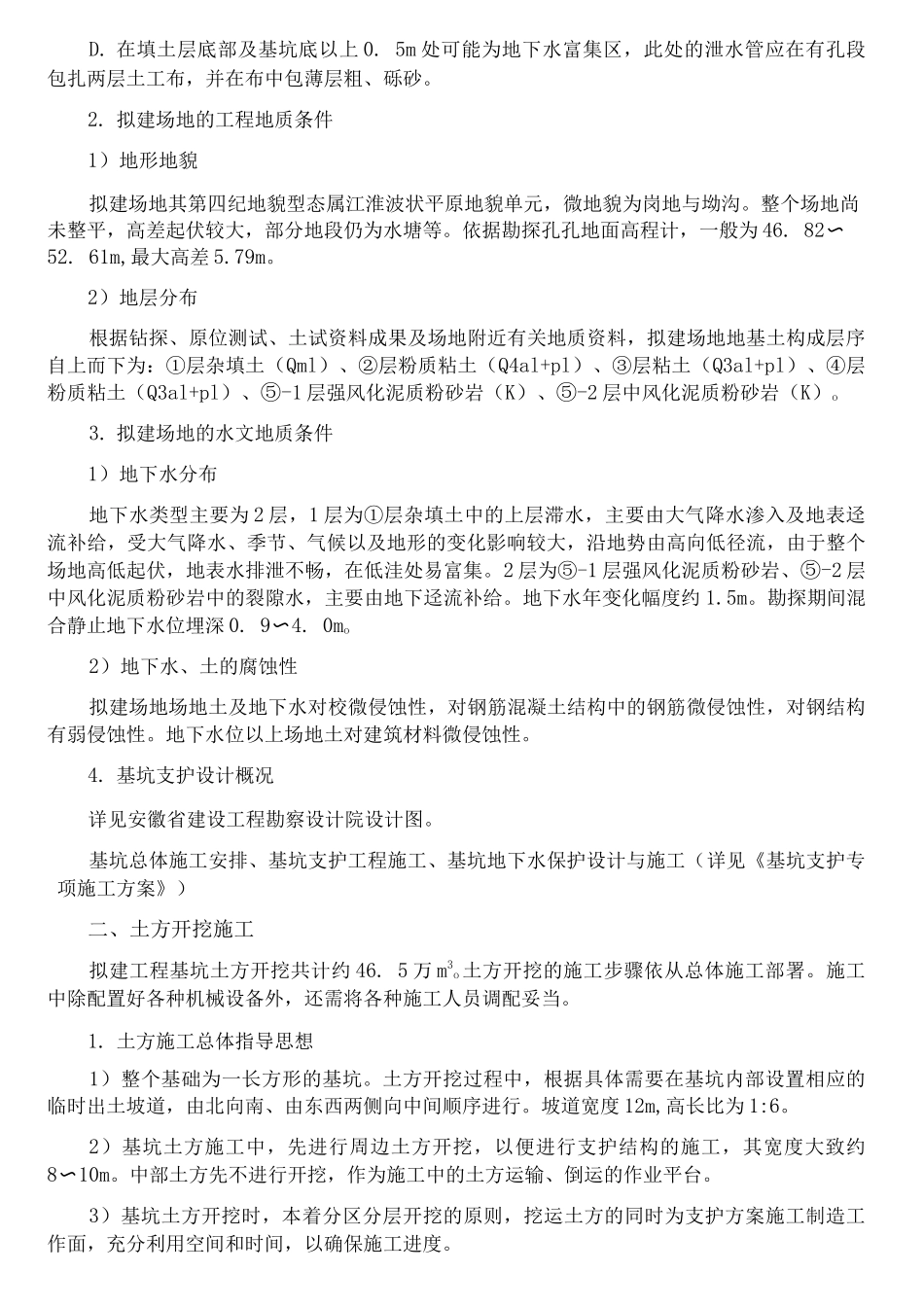

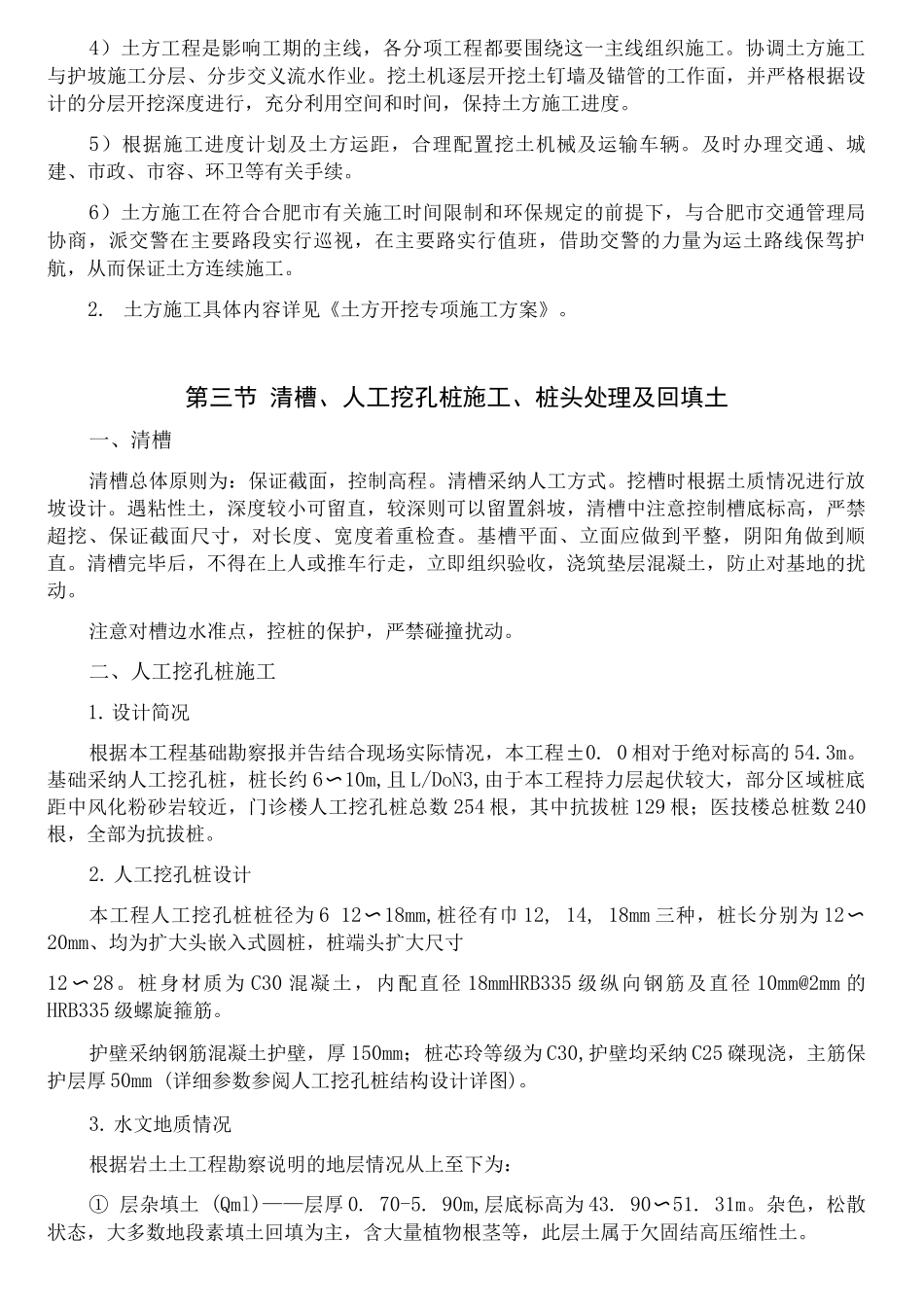

主要施工方案和施工方法第二节基坑支护、土方开挖施工一、工程项目设计概况1.基坑工程概况1)本工程位于合肥市高新技术开发区,地下 2 层,地上 5 层,挖孔桩基础;基坑深度10〜16. 5m,基坑四面采纳分台阶土钉墙支护,-11.9m 标高处平台宽度 12.4m;基坑内部-11.9m 与-16. 5m 之间高差部分采纳 1:0. 3 坡度土钉墙,-11.9m 标高以上边坡采纳 1:1.2 自然放坡。2)基坑支护、土方开挖施工要求(1)土方开挖A. 复核基坑支护平面图与地下室结构平面图相一致时方可进行土方开挖;B. 基坑开挖工作面、修理边坡须自上而下分层分段进行,每层开挖深度为土钉下 8mm,每段开挖的长度为 10〜20m,根据现场土质情况确定,严禁超深超长开挖土方,开挖每层后作业面暴露时间不得超过 24 小时。C. 上层土钉注浆体及喷射混凝土面层达到设计强度的 70%后方可进行下层土方的开挖,也即每层土钉的养护期一般为 3〜4 天。(2)土钉施工A. 锚管施工为直接击入土体,采纳中 48 钢管,壁厚不得小于 3.0mm,在钢管入土前端 6mm处设置三六出浆孔,焊接薄钢片覆盖以防止被土堵孔;〜B. 土钉施工采纳螺旋钻机,不得注水成孔,孔径为 1mm。钉杆采纳 HRB335 钢筋,每隔1.5m 焊接一对中支架,对中支架由钢筋或钢板制成;C. 锚管的注浆材料采纳 P. 042. 5 水泥净浆,水泥水灰比为 0.4〜0.5; 土钉第一次采纳水灰比 0.45〜0.50 的纯水泥浆,低压注浆;二采纳低到中压注浆,必须进行二次注浆,注浆压力控制在 0.4〜0.6MPa,水泥用量平均每米不少于 50Kg。水泥浆须拌和均匀,随拌随用,一次拌合的水泥浆须在初凝前用完,土钉和锚管均为对齐布置;D. 依据地质报告提供的土层分布情况,本工程填土层设计的为锚管,老土层设计的为土钉,对于部分为填土层部分为老土层的,优先采纳土钉,现场施工时需根据实际的土层分布情况予以调整,当需要二者代换时,水平距离和长度保持不变;E. 土钉墙各剖面严格按设计要求的坡度施工,严禁出现反坡现象。(3)排水系统A.泄水管采纳中 50PVC,泄水管长度在含水层不得小于 1.0m,其余土层不得小 0.5m。横向间距在含水层不大于 1. 50m,其余不大于 3.0m,并在含水层底部布置一排泄水管;B. 当现场发现有下水道等泄漏的水源时,须将其引走或在基坑范围以外将其截断;C. 泄水管入土端需留出孔眼,且在埋入前须在土中掘小坑填充碎石等滤水材料以确保泄水管的畅通;D. 在填土层底部及基坑底以上 0. 5m ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

主要施工方案和施工方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
