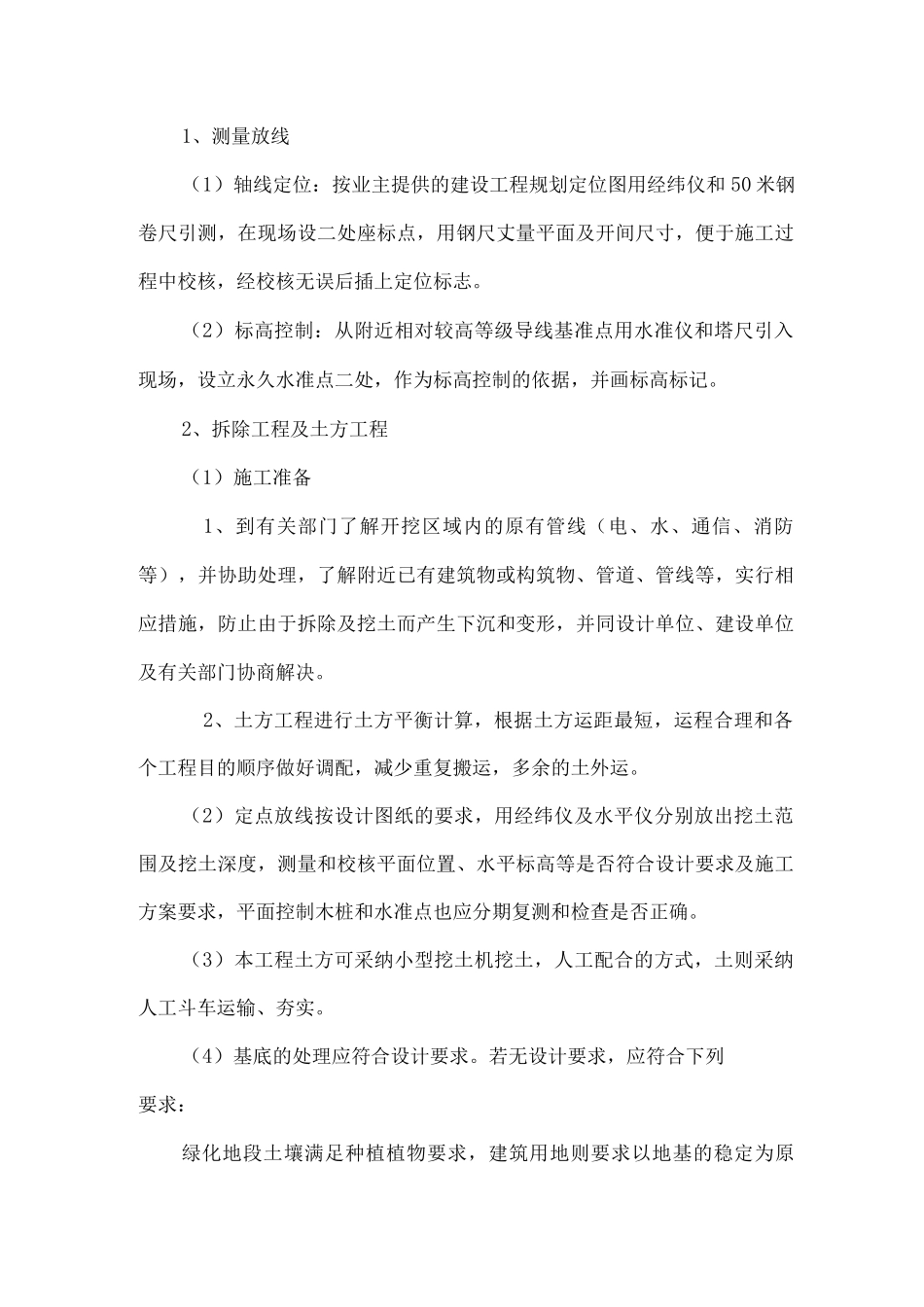

1、测量放线(1)轴线定位:按业主提供的建设工程规划定位图用经纬仪和 50 米钢卷尺引测,在现场设二处座标点,用钢尺丈量平面及开间尺寸,便于施工过程中校核,经校核无误后插上定位标志
(2)标高控制:从附近相对较高等级导线基准点用水准仪和塔尺引入现场,设立永久水准点二处,作为标高控制的依据,并画标高标记
2、拆除工程及土方工程(1)施工准备1、到有关部门了解开挖区域内的原有管线(电、水、通信、消防等),并协助处理,了解附近已有建筑物或构筑物、管道、管线等,实行相应措施,防止由于拆除及挖土而产生下沉和变形,并同设计单位、建设单位及有关部门协商解决
2、土方工程进行土方平衡计算,根据土方运距最短,运程合理和各个工程目的顺序做好调配,减少重复搬运,多余的土外运
(2)定点放线按设计图纸的要求,用经纬仪及水平仪分别放出挖土范围及挖土深度,测量和校核平面位置、水平标高等是否符合设计要求及施工方案要求,平面控制木桩和水准点也应分期复测和检查是否正确
(3)本工程土方可采纳小型挖土机挖土,人工配合的方式,土则采纳人工斗车运输、夯实
(4)基底的处理应符合设计要求
若无设计要求,应符合下列要求:绿化地段土壤满足种植植物要求,建筑用地则要求以地基的稳定为原则,基底上的树墩及主根应拔除,坑穴应清除积水、淤泥和杂物,并分层回填夯实;在土质较好的平坦地上填方时,应分层碾压夯实;当填方基底为耕土或松土时,应将其基底碾压密实

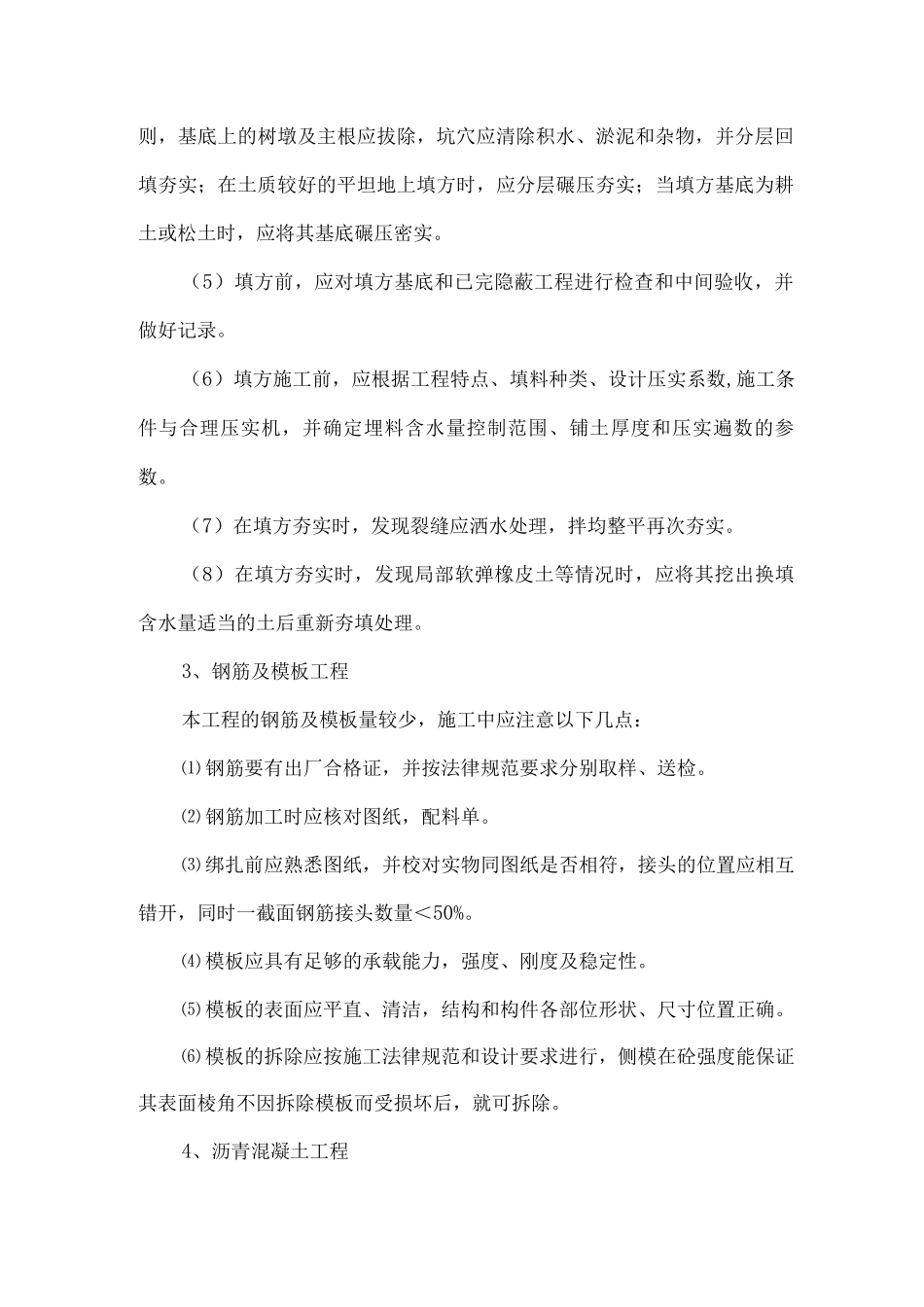

(5)填方前,应对填方基底和已完隐蔽工程进行检查和中间验收,并做好记录
(6)填方施工前,应根据工程特点、填料种类、设计压实系数,施工条件与合理压实机,并确定埋料含水量控制范围、铺土厚度和压实遍数的参数
(7)在填方夯实时,发现裂缝应洒水处理,拌均整平再次夯实
(8)在填方夯实时,发现局部软弹橡皮土等情况时,应将其挖出换填含水量适当的土后重新夯填处理
3、钢筋及模板工程本工程的钢筋
