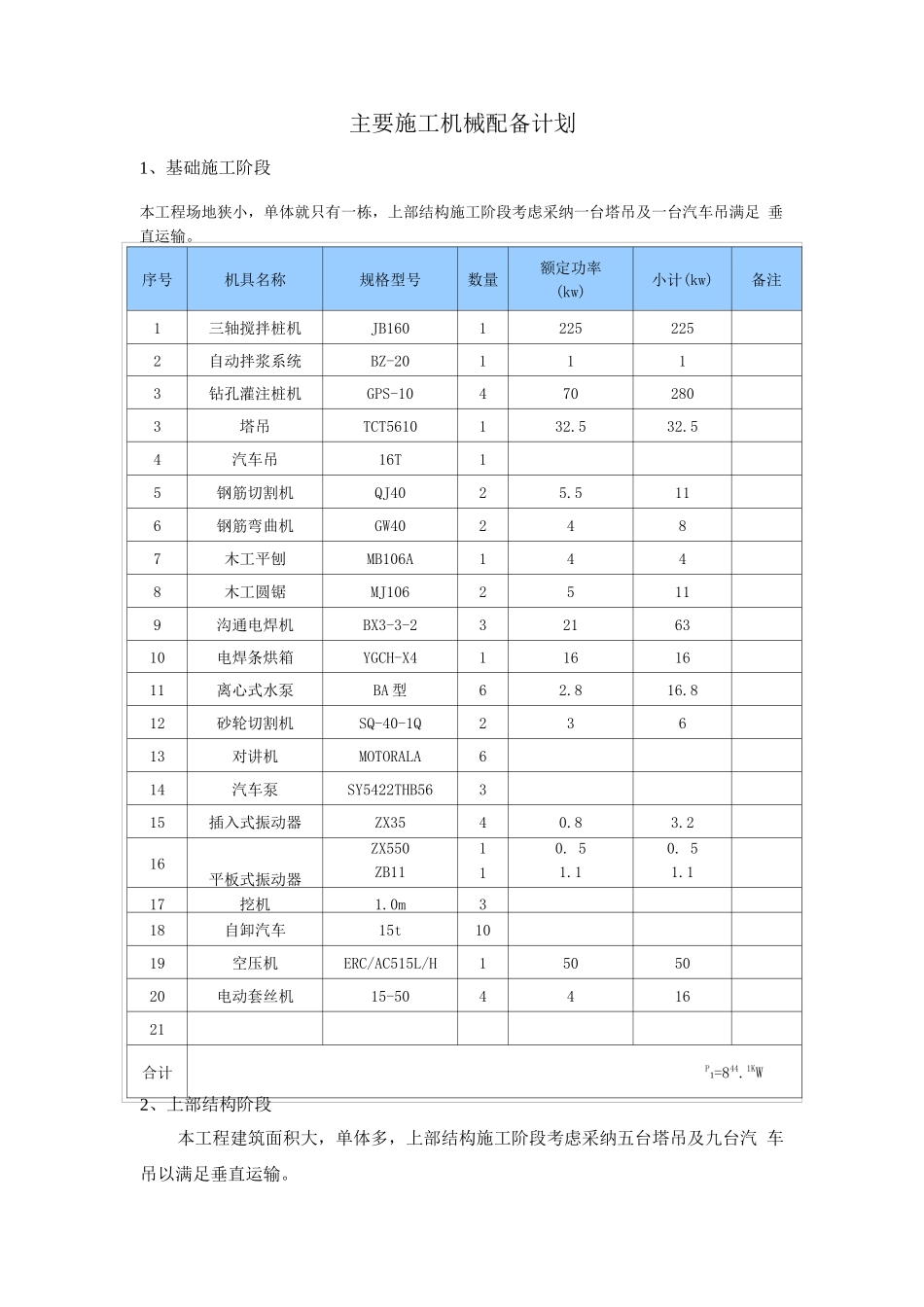

主要施工机械配备计划1、基础施工阶段序号机具名称规格型号数量额定功率(kw)小计(kw)备注1三轴搅拌桩机JB16012252252自动拌浆系统BZ-201113钻孔灌注桩机GPS-104702803塔吊TCT5610132.532.54汽车吊16T15钢筋切割机QJ4025.5116钢筋弯曲机GW402487木工平刨MB106A1448木工圆锯MJ10625119沟通电焊机BX3-3-23216310电焊条烘箱YGCH-X41161611离心式水泵BA 型62.816.812砂轮切割机SQ-40-1Q23613对讲机MOTORALA614汽车泵SY5422THB56315插入式振动器ZX3540.83.216平板式振动器ZX550ZB11110. 51.10. 51.117挖机1.0m318自卸汽车15t1019空压机ERC/AC515L/H1505020电动套丝机15-50441621合计P1=844.1KW本工程场地狭小,单体就只有一栋,上部结构施工阶段考虑采纳一台塔吊及一台汽车吊满足 垂直运输。2、上部结构阶段本工程建筑面积大,单体多,上部结构施工阶段考虑采纳五台塔吊及九台汽 车吊以满足垂直运输。序号机具名称规格型号数量额定功率(kw)小计(kw)备注1塔吊TCT5610132.532.52汽车吊16T33钢筋切割机QJ4025.5114钢筋弯曲机GW4022115木工平刨MB106A1446木工圆锯MJ10615107沟通电焊机BX3-3-2321638电焊条烘箱YGCH-X4116169离心式水泵BA 型152.84210砂轮切割机SQ-40-1Q13311对讲机MOTORALA1012汽车泵SY5422THB56113插入式振动器ZX35ZX50220.81.11.62.214平板式振动器ZB5ZB11110.51.10.51.115高压水泵扬程 1 米351516电动套丝机15-5024817合计P1=220.9Kw3、装饰施工阶段装饰施工阶段拆除塔吊,布置货梯及井架以满足垂直运输。序号机具名称规格型号数量额定功率(kw)小计(kw)备注1货梯SCD2/2122222木工平刨MB106A1443木工圆锯MJ10615.55.54冲击钻TE15101.2125冲击钻TE25101.5156两用冲击钻麦脱宝巾 12101107金属切割机沪产巾 1660.538石材切割机日立巾 131.33.99型材切割机日立巾 431.54.510手电钻日立100.5511自攻螺栓枪牧田 68120.5612罗机牧田 3703151.21813曲线锯日立120.44.814自动打胶枪1515电焊机BX1011016直钉枪飞意2017角向磨光机日立巾 1100.5518腻子搅拌机牧田 1301 型50.52.519嵌缝枪MX-67715合计P1=131.2Kw4、安装机械表序号机械或设备名称型号规格数量用于施工部位备注1汽车式起重机25t1 辆设备吊装2电焊机10KW2 台现场安装3台钻16mm2 台现场安装4冲击钻巾 6-巾 16rnm10 把现场安装5手电钻巾 2.5-巾 16mm10 把现场安装6砂轮切割机G]3-45 台现场安装7角钢卷圆机]Y2-A1 台现场安装8管道压槽机YCT-1501 台管线9...
