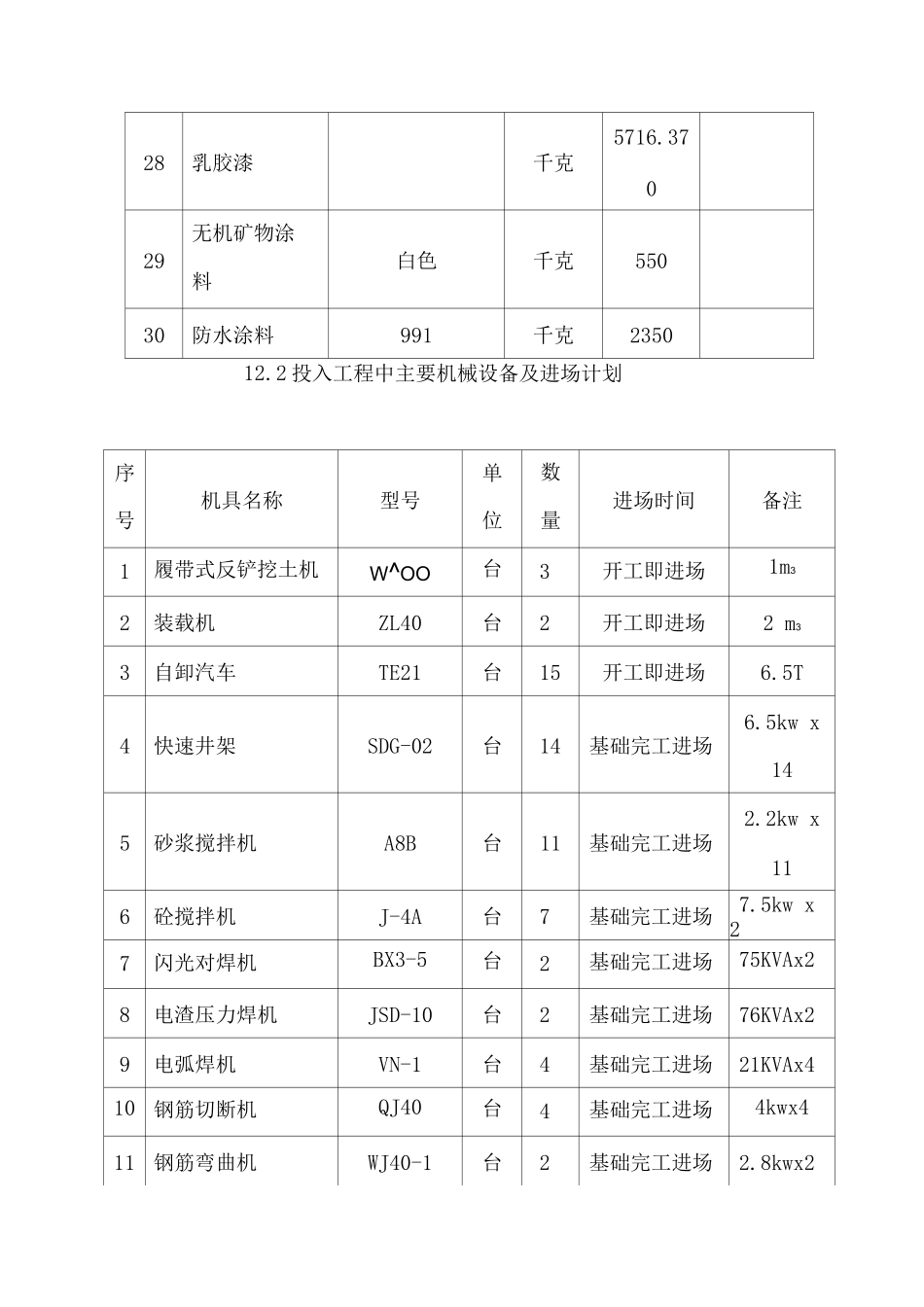

十二、工程投入主要物资和施工机械设备及进场计划12.1 主要材料物资需用量计划序号名称规格计量单位数量备注1水泥32.5吨1440.1002白水泥千克56303杉原木m369.54松枋材50 x 50; 50x1等m3450.0支模用5胶合板915 x 1830 x 18千张9.4支模用6园钢筋吨204.5107螺纹钢m31025.08外墙马赛克m2221949红砖240 x 115 x 53千块236.8Mu7.510多孔空心砖190 x 190 x 90千块69.410Mu3.511多孔空心砖190 x 190 x 190千块296.480Mu3.012多孔空心砖240 x 115 x 180千块248.142Mu3.013碎石1~3; 2~4m31175.34014河砂中细m32738.015河砂中粗m31061.016尼龙安全网3 x6mm22195.017缸砖150x150千块13.418白磁砖150x150千块21.48519彩釉砖1 x 2m25.66320彩釉砖150 x 150/3 x3千克2.20/2.93021石灰膏m349122钢管①48 x 3.5吨120井架、支模23扣件十字扣个135井架、支模24扣件旋转扣个21井架、支模25扣件对接扣个1250井架、支模26底座个9井架、支模27非泵送商品砼C30m3260828乳胶漆千克5716.37029无机矿物涂料白色千克55030防水涂料991千克235012.2 投入工程中主要机械设备及进场计划序号机具名称型号单位数量进场时间备注1履带式反铲挖土机W^OO台3开工即进场1m32装载机ZL40台2开工即进场2 m33自卸汽车TE21台15开工即进场6.5T4快速井架SDG-02台14基础完工进场6.5kw x145砂浆搅拌机A8B台11基础完工进场2.2kw x116砼搅拌机J-4A台7基础完工进场7.5kw x 27闪光对焊机BX3-5台2基础完工进场75KVAx28电渣压力焊机JSD-10台2基础完工进场76KVAx29电弧焊机VN-1台4基础完工进场21KVAx410钢筋切断机QJ40台4基础完工进场4kwx411钢筋弯曲机WJ40-1台2基础完工进场2.8kwx212插入式振动器HZ X-606台6基础完工进场1.5kwx613平板振动器PZ-501台4基础完工进场1.5kwx414潜水泵2BL-6A台20基础完工进场1.5kwx1215蛙式打夯机H20-380A台16基础完工进场1.1kwx1616柴油发电机1KW台1开工进场17单面木工手压刨床MB103台2开工进场2.8kwx218木工园锯MJ104台4开工进场1.5kwx419激光经纬仪J2-JD台1开工进场20经纬仪J2台2开工进场21水准仪NS3-1台4开工进场22磅称( 10 千克)台6开工进场23试块测试仪套4开工进场十三、劳动力安排计划:13.1 劳动力各阶段计划:根据本工程施工部署,为确保工期,对各主要施工阶段劳动力安排如下:基础施工阶段:钢筋工39 人杂工30 人模板工80 人架工10 人砼工130 人泥工20 人其他工种30 人主体施工阶段:钢筋工110 人架工48 人模...
