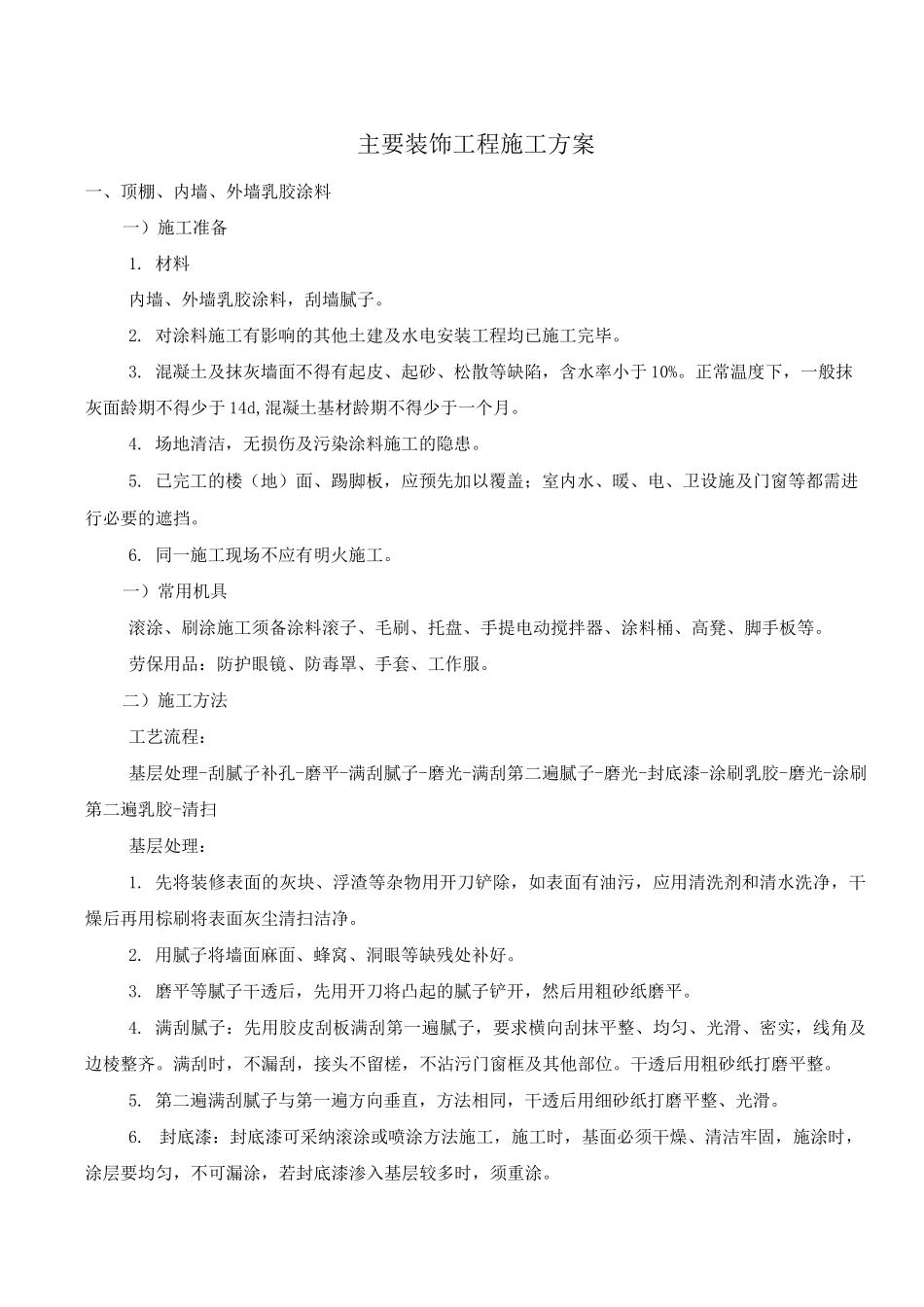

主要装饰工程施工方案一、顶棚、内墙、外墙乳胶涂料一)施工准备1. 材料内墙、外墙乳胶涂料,刮墙腻子。2. 对涂料施工有影响的其他土建及水电安装工程均已施工完毕。3. 混凝土及抹灰墙面不得有起皮、起砂、松散等缺陷,含水率小于 10%。正常温度下,一般抹灰面龄期不得少于 14d,混凝土基材龄期不得少于一个月。4. 场地清洁,无损伤及污染涂料施工的隐患。5. 已完工的楼(地)面、踢脚板,应预先加以覆盖;室内水、暖、电、卫设施及门窗等都需进行必要的遮挡。6. 同一施工现场不应有明火施工。一)常用机具滚涂、刷涂施工须备涂料滚子、毛刷、托盘、手提电动搅拌器、涂料桶、高凳、脚手板等。劳保用品:防护眼镜、防毒罩、手套、工作服。二)施工方法工艺流程:基层处理-刮腻子补孔-磨平-满刮腻子-磨光-满刮第二遍腻子-磨光-封底漆-涂刷乳胶-磨光-涂刷第二遍乳胶-清扫基层处理:1. 先将装修表面的灰块、浮渣等杂物用开刀铲除,如表面有油污,应用清洗剂和清水洗净,干燥后再用棕刷将表面灰尘清扫洁净。2. 用腻子将墙面麻面、蜂窝、洞眼等缺残处补好。3. 磨平等腻子干透后,先用开刀将凸起的腻子铲开,然后用粗砂纸磨平。4. 满刮腻子:先用胶皮刮板满刮第一遍腻子,要求横向刮抹平整、均匀、光滑、密实,线角及边棱整齐。满刮时,不漏刮,接头不留槎,不沾污门窗框及其他部位。干透后用粗砂纸打磨平整。5. 第二遍满刮腻子与第一遍方向垂直,方法相同,干透后用细砂纸打磨平整、光滑。6. 封底漆:封底漆可采纳滚涂或喷涂方法施工,施工时,基面必须干燥、清洁牢固,施涂时,涂层要均匀,不可漏涂,若封底漆渗入基层较多时,须重涂。7. 涂刷乳胶:涂刷前用手提电动搅拌枪将涂料搅拌均匀,如稠度较大,可加清水稀释,但稠度应控制,不得稀稠不匀。然后将乳胶倒入托盘,用滚子醮乳胶进行滚涂,滚子先作横向滚涂,再作纵向滚压,将乳胶赶开,涂平,涂匀。滚涂顺序一般从上而下,从左到右,先远后近,先边角、棱角,先小面后大面。防止涂料局部过多而发生流坠,滚子涂不到的阴角处,需用毛刷补齐,不得漏涂。要随时剔除墙上的滚子毛。一面墙面要一气呵成,避开出现接槎刷迹重叠,沾污到其他部位的乳胶要及时清洗洁净。8. 磨光:第一遍滚涂乳胶结束 4h 后,用细砂纸磨光,若天气潮湿,4h 后未干,应延长间隔时间,待干后再磨。9. 涂刷乳胶一般为两遍,亦可根据要求适当增加遍数。每遍涂刷应厚薄一致,充分盖底,表面均匀。10. 清扫:清...
