主要部位施工方法基础及主体结构施工流程一、基础施工流程施工准备 T 测量放线 T土方开挖、基础验槽T 基础结构施工土方回填 | T 进入上部结构施工
施工测量方案根据本工程的外形特点,拟定建筑施工控制网为方格网,采纳 直角座标法放线
以建设单位提供的平面和高程控制点为依据,根据 设计对本工程平面座标和高程的要求,准确地将建筑物的轴线与标高 反映在施工过程中,严格按工程测量法律规范要求,进行控制点的加密和 放样工作
建筑物定位放线后,经现场监理确认无误后,才能进行建 筑的细部轴线测放,施工测量必须坚持先整体后细局部的施工程序
一、测量准备1、测量人员提前进入现场,熟悉图纸和场地,办理好控制点移交 手续,根据要求将控制点引测至安全通视的地方,作为工程控制的校 核依据,建立本工程的轴线控制网
2、工程测量仪器设备表(见附表)工程测量中所用的计量仪器和设备都必须送检合格后方可使用
使用过程中发现问题及时送修,严禁带“病”作业,给工程带来隐患

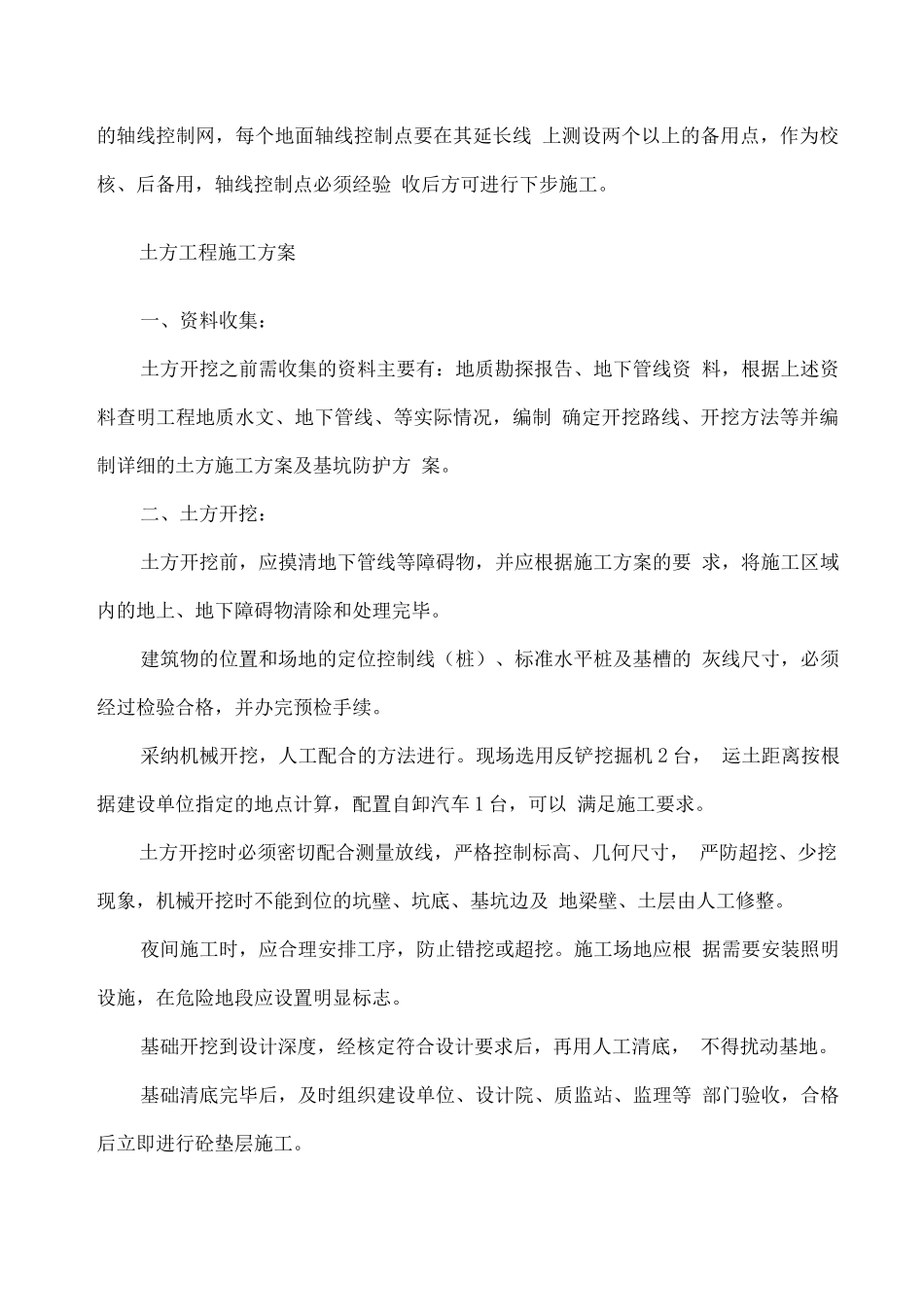

二、定位放线根据施工总平面图中拟建建筑物和原有建筑物之间的几何尺寸 关系,建立本工程的轴线控制网,每个地面轴线控制点要在其延长线 上测设两个以上的备用点,作为校核、后备用,轴线控制点必须经验 收后方可进行下步施工

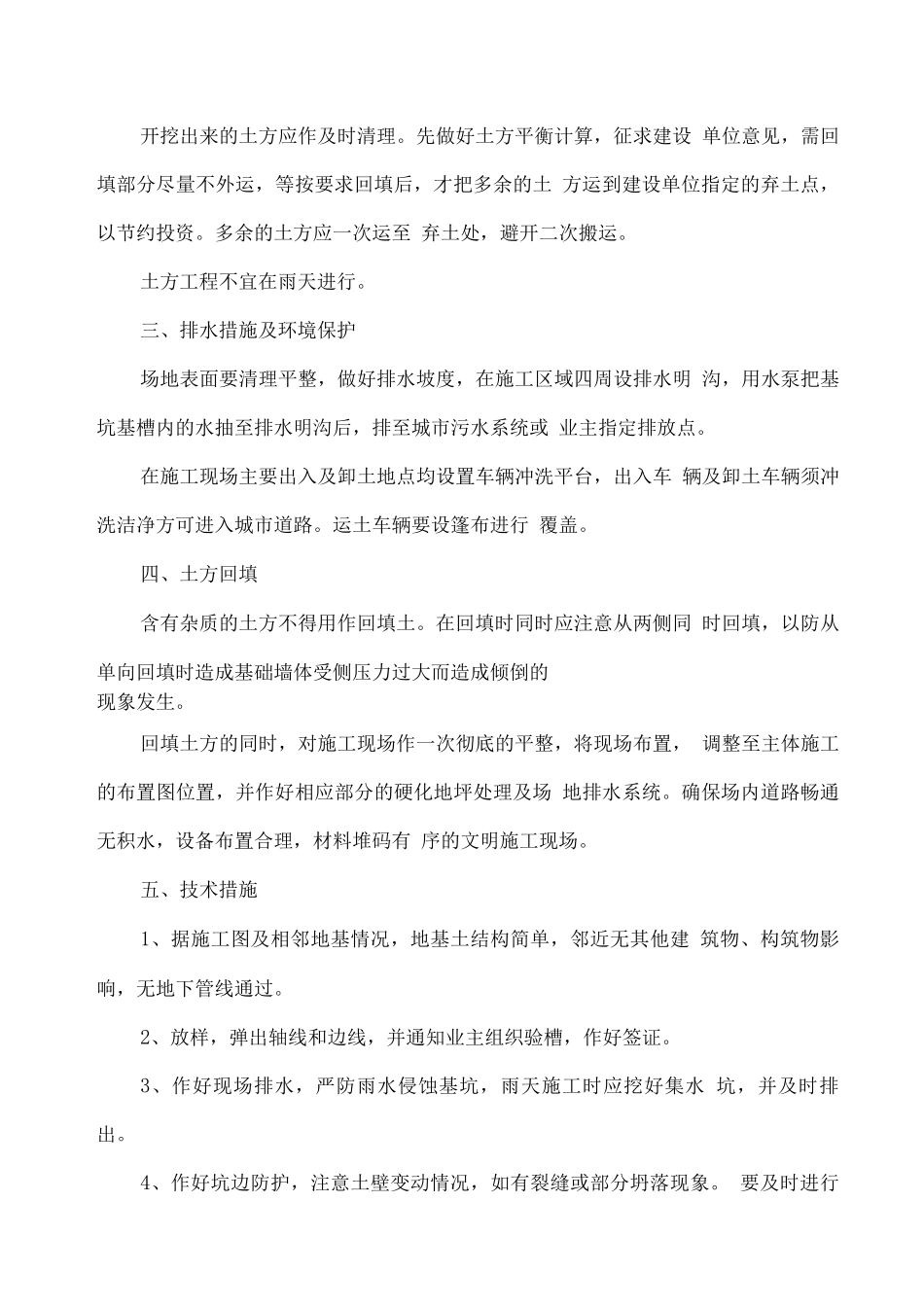

土方工程施工方案一、资料收集:土方开挖之前需收集的资料主要有:地质勘探报告、地下管线资 料,根据上述资料查明工程地质水文、地下管线、等实际情况,编制 确定开挖路线、开挖方法等并编制详细的土方施工方案及基坑防护方 案
二、土方开挖:土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要 求,将施工区域内的地上、地下障碍物清除和处理完毕
建筑物的位置和场地的定位控制线(桩)、标准水平桩及基槽的 灰线尺寸,必须经过检验合格,并办完预检手续
采纳机械开挖,人工配合的方法进行
现场选用反铲挖掘机 2 台, 运土距离按根据建设单位指定的地点计
