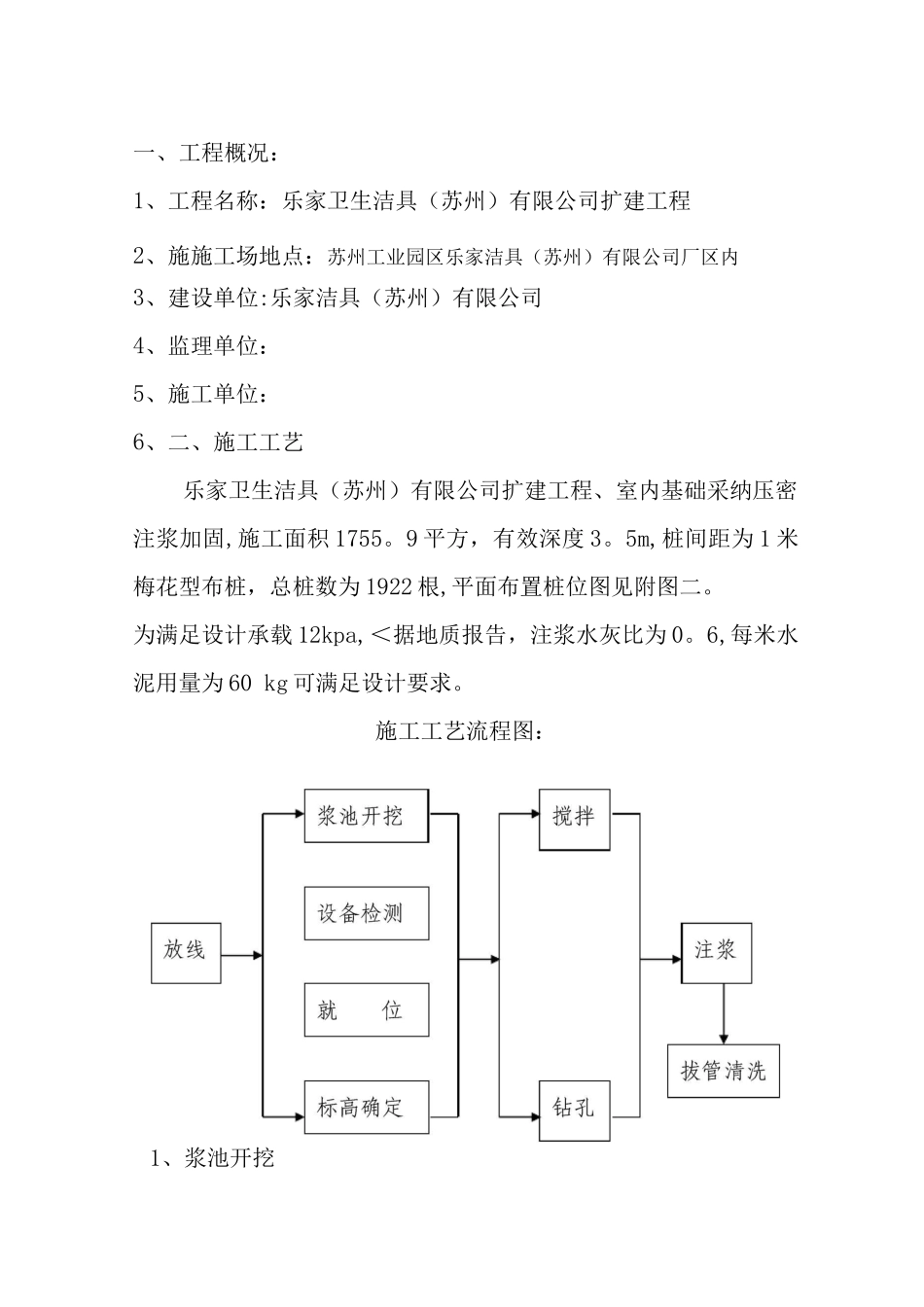

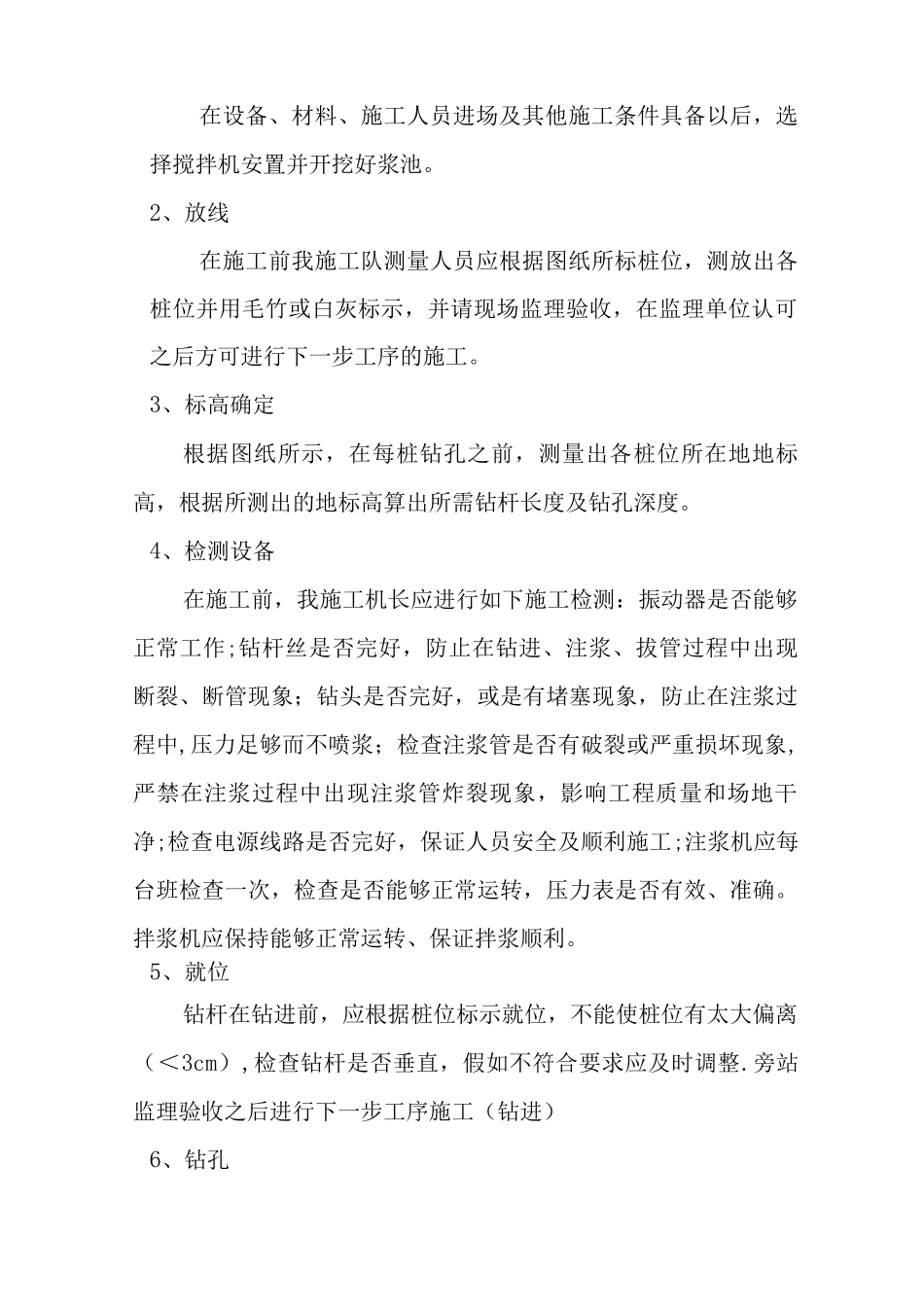

乐家卫生洁具(苏州)有限公司扩建工程压密注浆施工方案编 制:审 核:项目经理:一、工程概况:1、工程名称:乐家卫生洁具(苏州)有限公司扩建工程2、施施工场地点:苏州工业园区乐家洁具(苏州)有限公司厂区内3、建设单位:乐家洁具(苏州)有限公司4、监理单位:5、施工单位:6、二、施工工艺乐家卫生洁具(苏州)有限公司扩建工程、室内基础采纳压密注浆加固,施工面积 1755。9 平方,有效深度 3。5m,桩间距为 1 米梅花型布桩,总桩数为 1922 根,平面布置桩位图见附图二。为满足设计承载 12kpa,<据地质报告,注浆水灰比为 0。6,每米水泥用量为 60 kg 可满足设计要求。施工工艺流程图:1、浆池开挖在设备、材料、施工人员进场及其他施工条件具备以后,选择搅拌机安置并开挖好浆池。2、放线在施工前我施工队测量人员应根据图纸所标桩位,测放出各桩位并用毛竹或白灰标示,并请现场监理验收,在监理单位认可之后方可进行下一步工序的施工。3、标高确定根据图纸所示,在每桩钻孔之前,测量出各桩位所在地地标高,根据所测出的地标高算出所需钻杆长度及钻孔深度。4、检测设备在施工前,我施工机长应进行如下施工检测:振动器是否能够正常工作;钻杆丝是否完好,防止在钻进、注浆、拔管过程中出现断裂、断管现象;钻头是否完好,或是有堵塞现象,防止在注浆过程中,压力足够而不喷浆;检查注浆管是否有破裂或严重损坏现象,严禁在注浆过程中出现注浆管炸裂现象,影响工程质量和场地干净;检查电源线路是否完好,保证人员安全及顺利施工;注浆机应每台班检查一次,检查是否能够正常运转,压力表是否有效、准确。拌浆机应保持能够正常运转、保证拌浆顺利。5、就位钻杆在钻进前,应根据桩位标示就位,不能使桩位有太大偏离(<3cm),检查钻杆是否垂直,假如不符合要求应及时调整.旁站监理验收之后进行下一步工序施工(钻进)6、钻孔在就好位以后,根据所算出的孔深进行钻孔施工,在钻进过程中要随时观察钻杆是否垂直,若不符合要求应及时调整,根据实际经验,随时注意钻杆是否有断掉现象,假如有不正常情况应及时向现场监理汇报,在监理同意的情况下进行拔管重新钻孔处理,在钻进结束时应根据所算出的钻孔深度和钻杆长度,检查桩长是否达到设计要求,如达到设计要求可连接注浆管进行注浆.7、配浆根据图纸要求,水灰比为 0。6,压密注浆粉煤灰参量为 1 比2,根据现场实际施工情况,每 3kg 水泥配浆一次。3kg 水泥的需水量:3 x 0。6=180kg...
