二次结构施工工艺1
1 通风道安装本工程厨房、卫生间使用变压式共用排气道,为三孔排风道(即两个主风道
一个支风道)
变压式共用排风道得材质为钢丝网(或其它增强材料、如玻纤网格布等)水泥砂浆
由于设计上单数、双数楼层形成两个独立排风系统,所以,风道必须按各层编号,对号安装,不能互换
施工中应注意核对楼层编号,无误后方可安装
通风道运到现场后,应核对型号、数量并检查外观质量和材质证明文件,凡是证明文件不全或外观不合格的构件不准使用
由构件堆放场地向楼层内进行二次搬运时,要注意使通风道处于有利的受力位置,并要做好边角处的保护
搬运时,通风道截面的长边应始终处于垂直于地面的状态,以避开因为位置不当造成通风道裂缝或损坏
工艺流程:测设控制线 T 风道运输至安装地点-焊接角钢(扁钢立放)托架-座浆-安装角钢托架和风道-检查验收-混凝土堵洞-通风道屋面出气孔施工 T 竣工前风道通风检验
通风道安装前,用大线坠找垂直线,并在每个楼层的对应的墙上用墨线弹出控制线
通风道安装时必须每层做卸荷构造,根据本工程的特点和 88JX1-P5 的要求,在每层的通风道下做 L30x 3 的角钢(或-30 x 3 扁钢立放)托架卸除荷载,角钢托架应与风道埋件及墙体或楼板连接固定
通风道的竖向接头用 M5 水泥砂浆卧严
风道与楼板预留洞的缝隙用膨胀水泥拌制豆石混凝土填平捣实,也可以采纳在普通混凝土中掺加水泥用量的 10%低碱 UEA 膨胀剂的办法,施工时注意补缝的底模必须与楼板底保持平整
安装时对不影响使用功能的局部裂缝,可以满粘贴一层玻璃纤维网格布后用加胶水泥腻子修补
在结构施工到顶层前,将风道屋面出构造的翻样图纸准备好,结构施工时要及时做好必要的预留筋等处理
并且需要提前绘制风帽预制加工图,提前安排生产

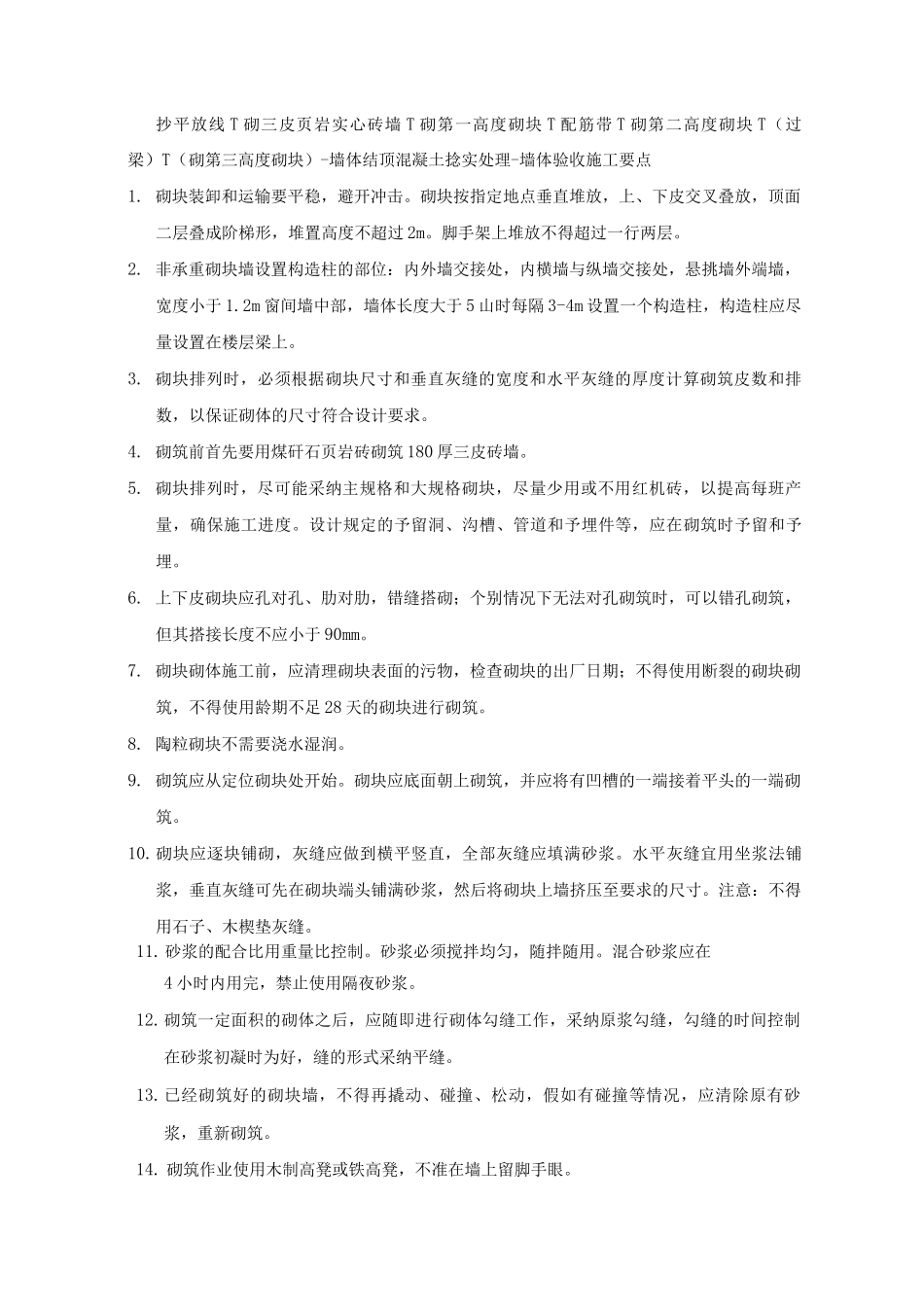

2 陶粒空心砌块填充墙砌筑施工顺序:抄平放线 T 砌三皮页岩实心砖墙 T 砌第一高度砌块 T 配筋
