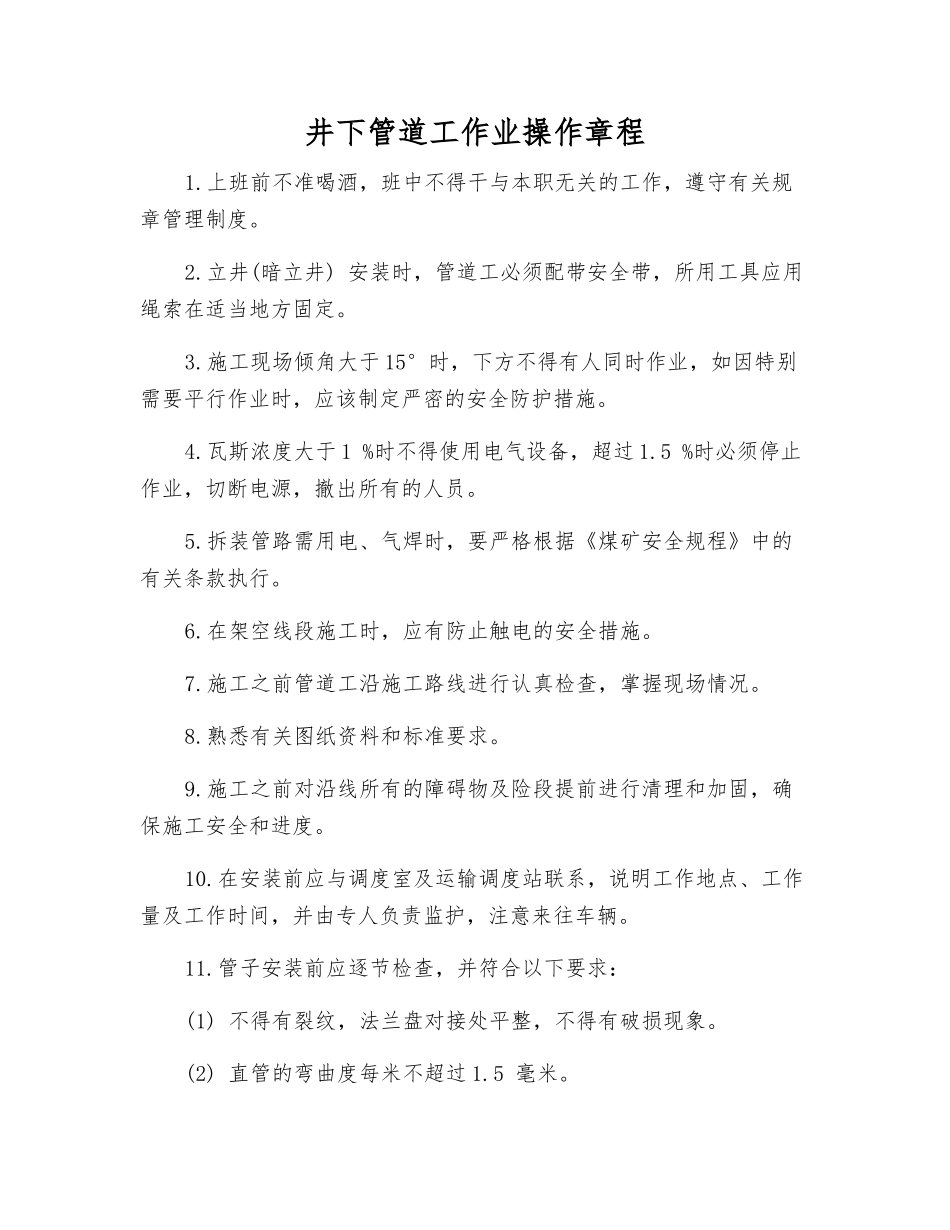

井下管道工作业操作章程1
上班前不准喝酒,班中不得干与本职无关的工作,遵守有关规章管理制度
立井(暗立井) 安装时,管道工必须配带安全带,所用工具应用绳索在适当地方固定
施工现场倾角大于 15°时,下方不得有人同时作业,如因特别需要平行作业时,应该制定严密的安全防护措施
瓦斯浓度大于 1 %时不得使用电气设备,超过 1
5 %时必须停止作业,切断电源,撤出所有的人员
拆装管路需用电、气焊时,要严格根据《煤矿安全规程》中的有关条款执行
在架空线段施工时,应有防止触电的安全措施
施工之前管道工沿施工路线进行认真检查,掌握现场情况
熟悉有关图纸资料和标准要求
施工之前对沿线所有的障碍物及险段提前进行清理和加固,确保施工安全和进度
在安装前应与调度室及运输调度站联系,说明工作地点、工作量及工作时间,并由专人负责监护,注意来往车辆
管子安装前应逐节检查,并符合以下要求:(1) 不得有裂纹,法兰盘对接处平整,不得有破损现象
(2) 直管的弯曲度每米不超过 1
(3) 弯管的弯曲部分的椭圆度不大于管子公称外径的 10 %,弯曲角度误差不得超过±30′
管路安装前,应根据设计要求测量管座、管卡或弯头座的支承梁位置,并进行梁的加工和安装
管子、弯头、三通、异径管及伸缩器等,在安装前应做耐压试验,试验压力为工作压力的 1
5 倍,至少应比工作压力大 0
5 兆帕,且无渗水现象
安装前,应按设计要求对所有管件进行防腐处理
经过防腐处理的管子及管件须待漆膜防腐层形成后,方可吊装和搬运,并在吊装和搬运中注意保护漆膜防腐层,损坏的防护层应当及时修补
将经过防腐处理的管子及管件妥善运至现场,并摆放整齐

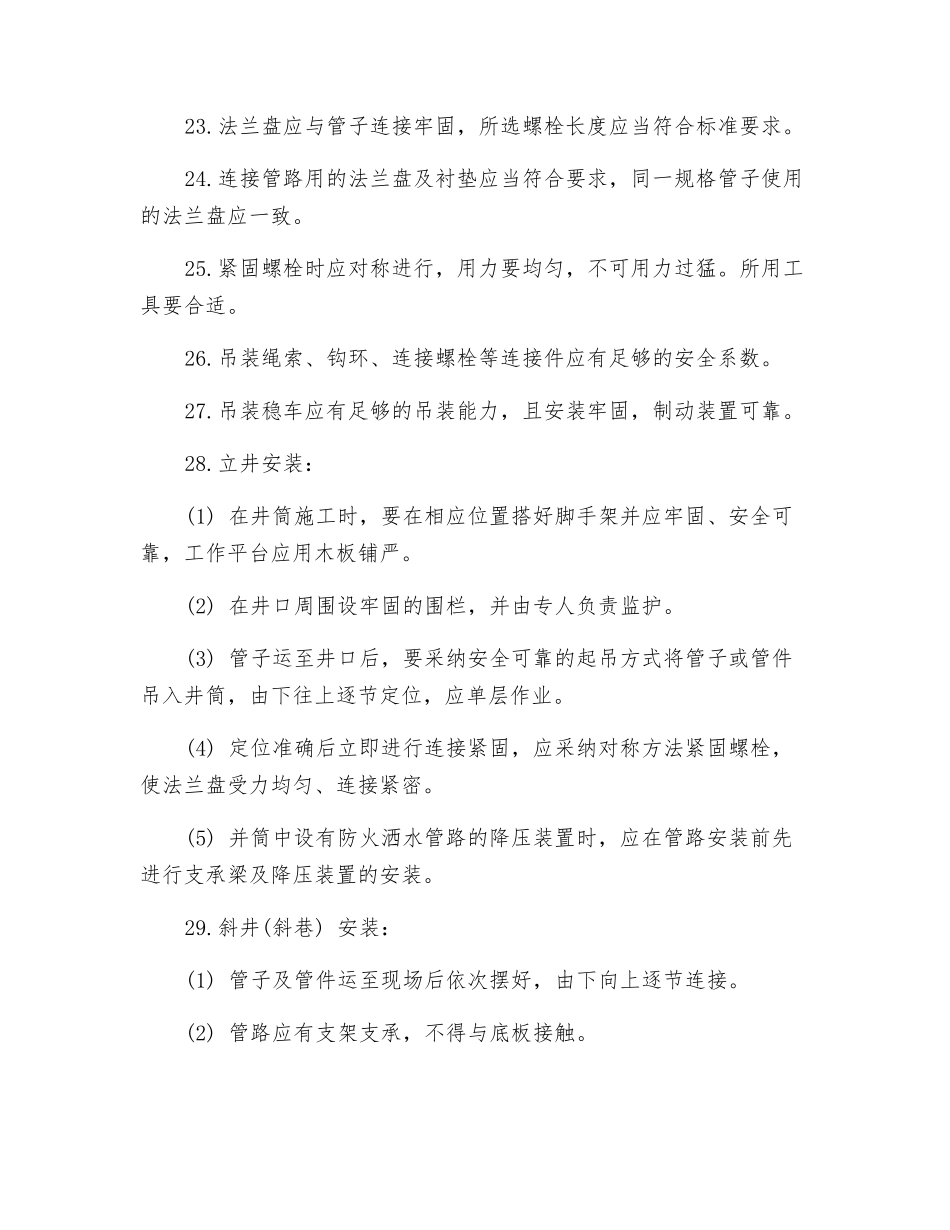

将需用的工具、材料运到现场,数量要充足,品种、规格符合要求
管道工负责人要向施工人员讲清工作内容、人员分工及
