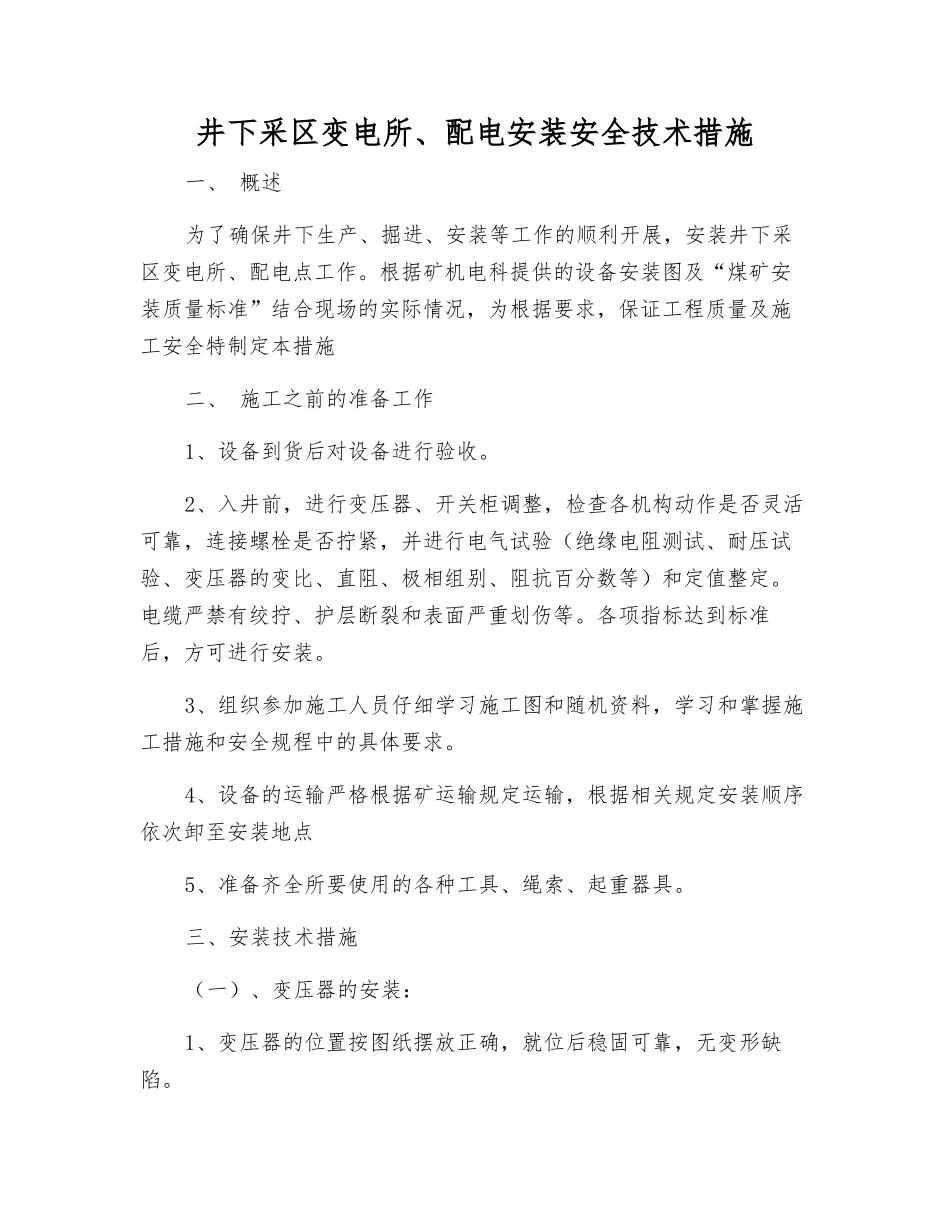

井下采区变电所、配电安装安全技术措施一、 概述为了确保井下生产、掘进、安装等工作的顺利开展,安装井下采区变电所、配电点工作
根据矿机电科提供的设备安装图及“煤矿安装质量标准”结合现场的实际情况,为根据要求,保证工程质量及施工安全特制定本措施二、 施工之前的准备工作1、设备到货后对设备进行验收
2、入井前,进行变压器、开关柜调整,检查各机构动作是否灵活可靠,连接螺栓是否拧紧,并进行电气试验(绝缘电阻测试、耐压试验、变压器的变比、直阻、极相组别、阻抗百分数等)和定值整定
电缆严禁有绞拧、护层断裂和表面严重划伤等
各项指标达到标准后,方可进行安装
3、组织参加施工人员仔细学习施工图和随机资料,学习和掌握施工措施和安全规程中的具体要求
4、设备的运输严格根据矿运输规定运输,根据相关规定安装顺序依次卸至安装地点5、准备齐全所要使用的各种工具、绳索、起重器具
三、安装技术措施(一)、变压器的安装:1、变压器的位置按图纸摆放正确,就位后稳固可靠,无变形缺陷

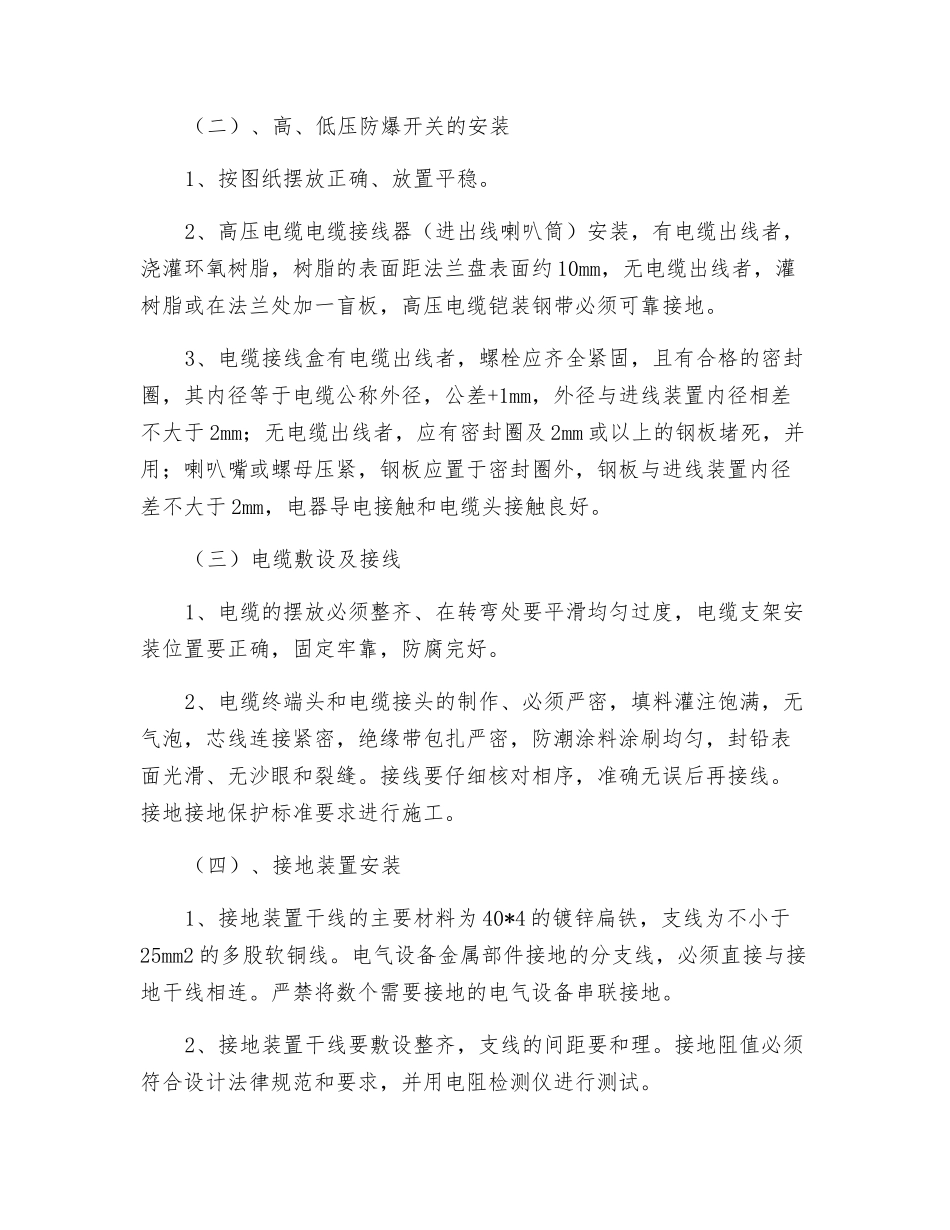

(二)、高、低压防爆开关的安装1、按图纸摆放正确、放置平稳
2、高压电缆电缆接线器(进出线喇叭筒)安装,有电缆出线者,浇灌环氧树脂,树脂的表面距法兰盘表面约 10mm,无电缆出线者,灌树脂或在法兰处加一盲板,高压电缆铠装钢带必须可靠接地
3、电缆接线盒有电缆出线者,螺栓应齐全紧固,且有合格的密封圈,其内径等于电缆公称外径,公差+1mm,外径与进线装置内径相差不大于 2mm;无电缆出线者,应有密封圈及 2mm 或以上的钢板堵死,并用;喇叭嘴或螺母压紧,钢板应置于密封圈外,钢板与进线装置内径差不大于 2mm,电器导电接触和电缆头接触良好
(三)电缆敷设及接线1、电缆的摆放必须整齐、在转弯处要平滑均匀过度,电缆支架安装位置要正确,固定牢靠,防腐完好
2、电缆终端头和电缆接头的制作、必须严密,填料灌注饱满,无气泡,芯线连接紧密,绝缘带包扎严密
