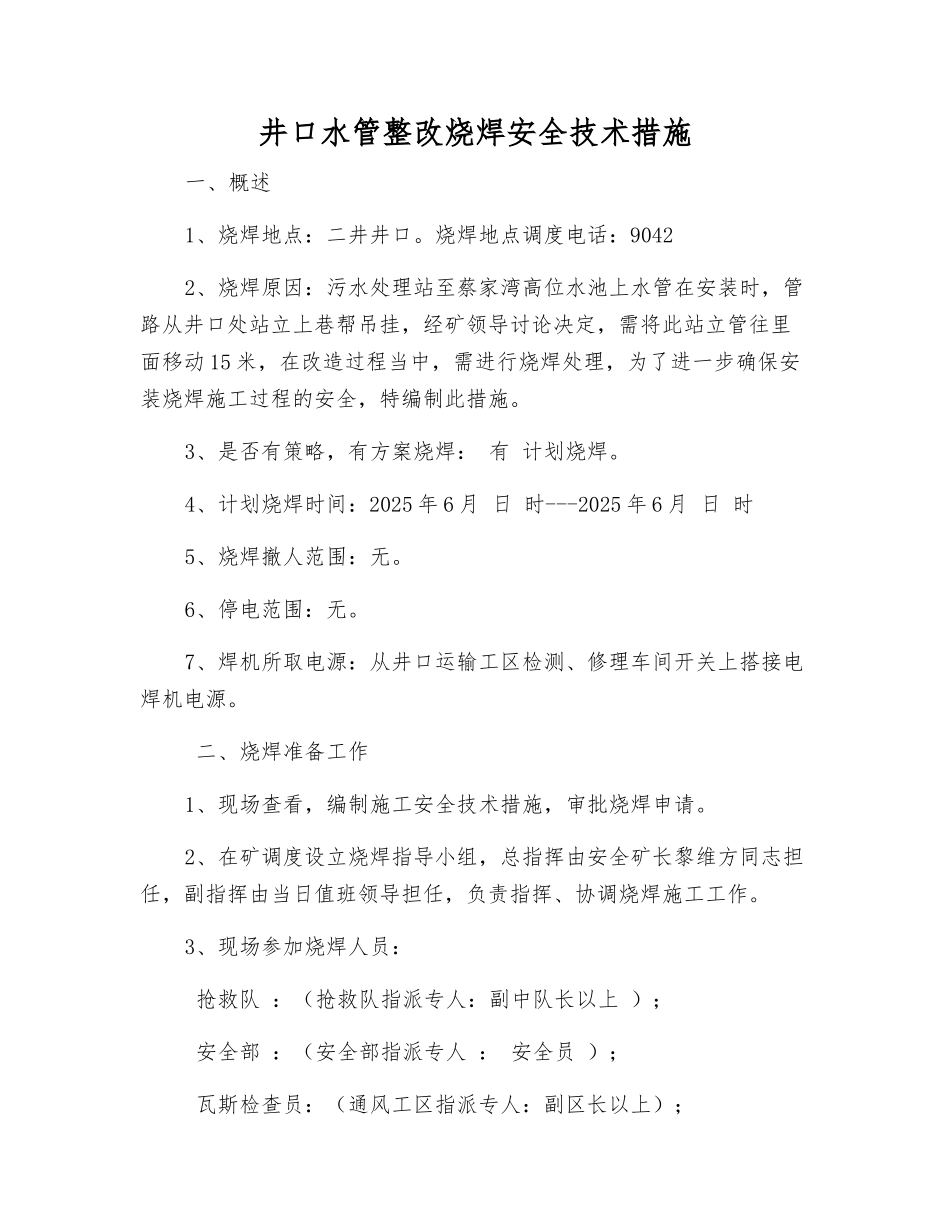

井口水管整改烧焊安全技术措施一、概述1、烧焊地点:二井井口
烧焊地点调度电话:90422、烧焊原因:污水处理站至蔡家湾高位水池上水管在安装时,管路从井口处站立上巷帮吊挂,经矿领导讨论决定,需将此站立管往里面移动 15 米,在改造过程当中,需进行烧焊处理,为了进一步确保安装烧焊施工过程的安全,特编制此措施
3、是否有策略,有方案烧焊: 有 计划烧焊
4、计划烧焊时间:2025 年 6 月 日 时---2025 年 6 月 日 时5、烧焊撤人范围:无
6、停电范围:无
7、焊机所取电源:从井口运输工区检测、修理车间开关上搭接电焊机电源
二、烧焊准备工作1、现场查看,编制施工安全技术措施,审批烧焊申请
2、在矿调度设立烧焊指导小组,总指挥由安全矿长黎维方同志担任,副指挥由当日值班领导担任,负责指挥、协调烧焊施工工作

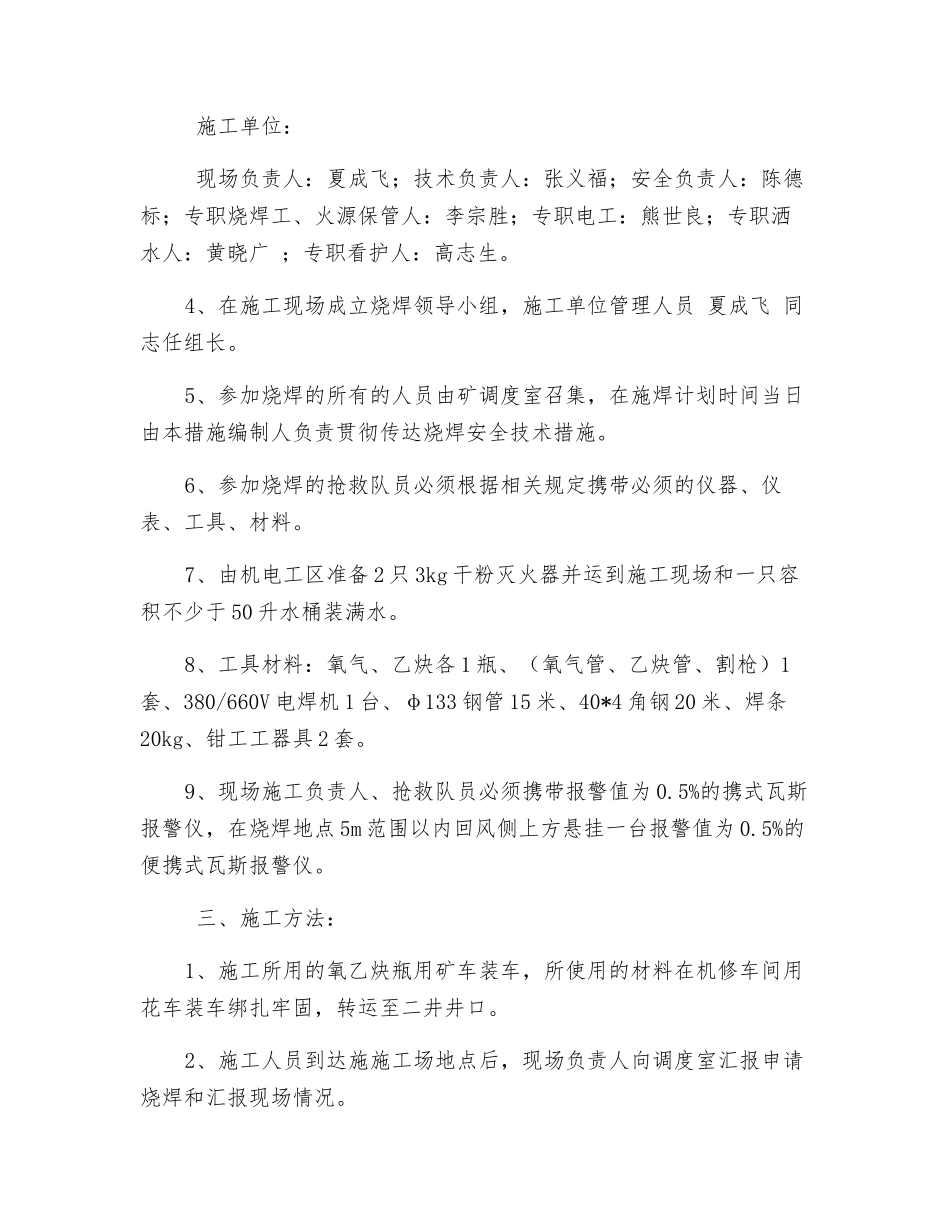

3、现场参加烧焊人员: 抢救队 :(抢救队指派专人:副中队长以上 ); 安全部 :(安全部指派专人 : 安全员 ); 瓦斯检查员:(通风工区指派专人:副区长以上); 施工单位: 现场负责人:夏成飞;技术负责人:张义福;安全负责人:陈德标;专职烧焊工、火源保管人:李宗胜;专职电工:熊世良;专职洒水人:黄晓广 ;专职看护人:高志生
4、在施工现场成立烧焊领导小组,施工单位管理人员 夏成飞 同志任组长
5、参加烧焊的所有的人员由矿调度室召集,在施焊计划时间当日由本措施编制人负责贯彻传达烧焊安全技术措施
6、参加烧焊的抢救队员必须根据相关规定携带必须的仪器、仪表、工具、材料
7、由机电工区准备 2 只 3kg 干粉灭火器并运到施工现场和一只容积不少于 50 升水桶装满水
8、工具材料:氧气、乙炔各 1 瓶、(氧气管、乙炔管、割枪)1套、380/660V 电焊机 1 台、φ133 钢管 15 米、40*4 角钢 20 米、焊条20kg、钳工工器具 2 套

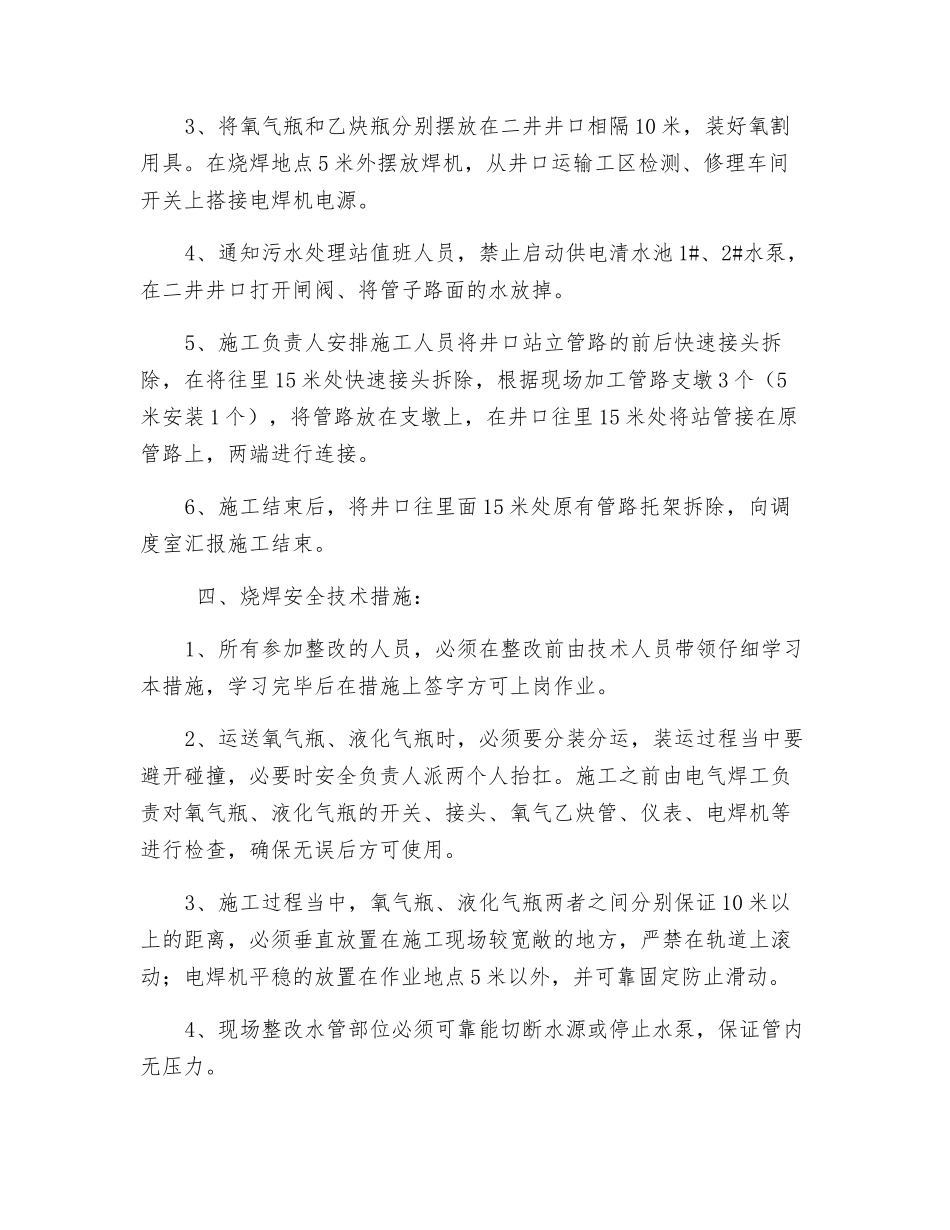

9、现场施工负责人、
