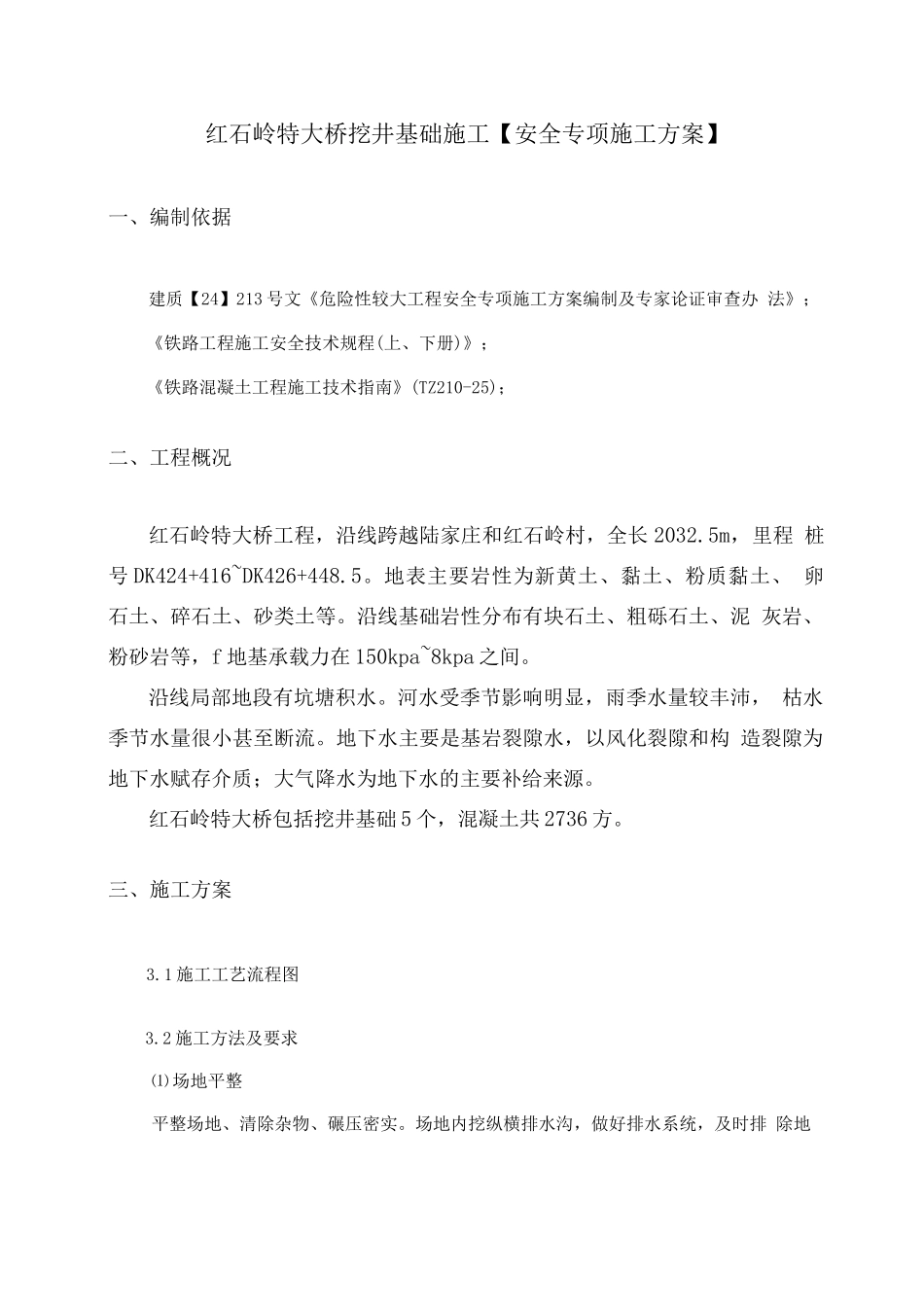

红石岭特大桥挖井基础施工【安全专项施工方案】一、编制依据建质【24】213 号文《危险性较大工程安全专项施工方案编制及专家论证审查办 法》;《铁路工程施工安全技术规程(上、下册)》;《铁路混凝土工程施工技术指南》(TZ210-25);二、工程概况红石岭特大桥工程,沿线跨越陆家庄和红石岭村,全长 2032
5m,里程 桩号 DK424+416~DK426+448
地表主要岩性为新黄土、黏土、粉质黏土、 卵石土、碎石土、砂类土等
沿线基础岩性分布有块石土、粗砾石土、泥 灰岩、粉砂岩等,f 地基承载力在 150kpa~8kpa 之间
沿线局部地段有坑塘积水
河水受季节影响明显,雨季水量较丰沛, 枯水季节水量很小甚至断流
地下水主要是基岩裂隙水,以风化裂隙和构 造裂隙为地下水赋存介质;大气降水为地下水的主要补给来源
红石岭特大桥包括挖井基础 5 个,混凝土共 2736 方
三、施工方案3
1 施工工艺流程图3
2 施工方法及要求⑴ 场地平整平整场地、清除杂物、碾压密实
场地内挖纵横排水沟,做好排水系统,及时排 除地表水
施工区应设置钢管防护围栏,上横杆距地面 120 ,立杆间距 2m,并设置明 显的安全警示牌
⑵ 测量放样进行施工放样,施工队配合测量班按设计图纸定出井位,经检查无误后,由施工 队埋设十字护桩,十字护桩必须用砂浆或混凝土进行加固保护,以备开挖过程中对墩位 进行校核

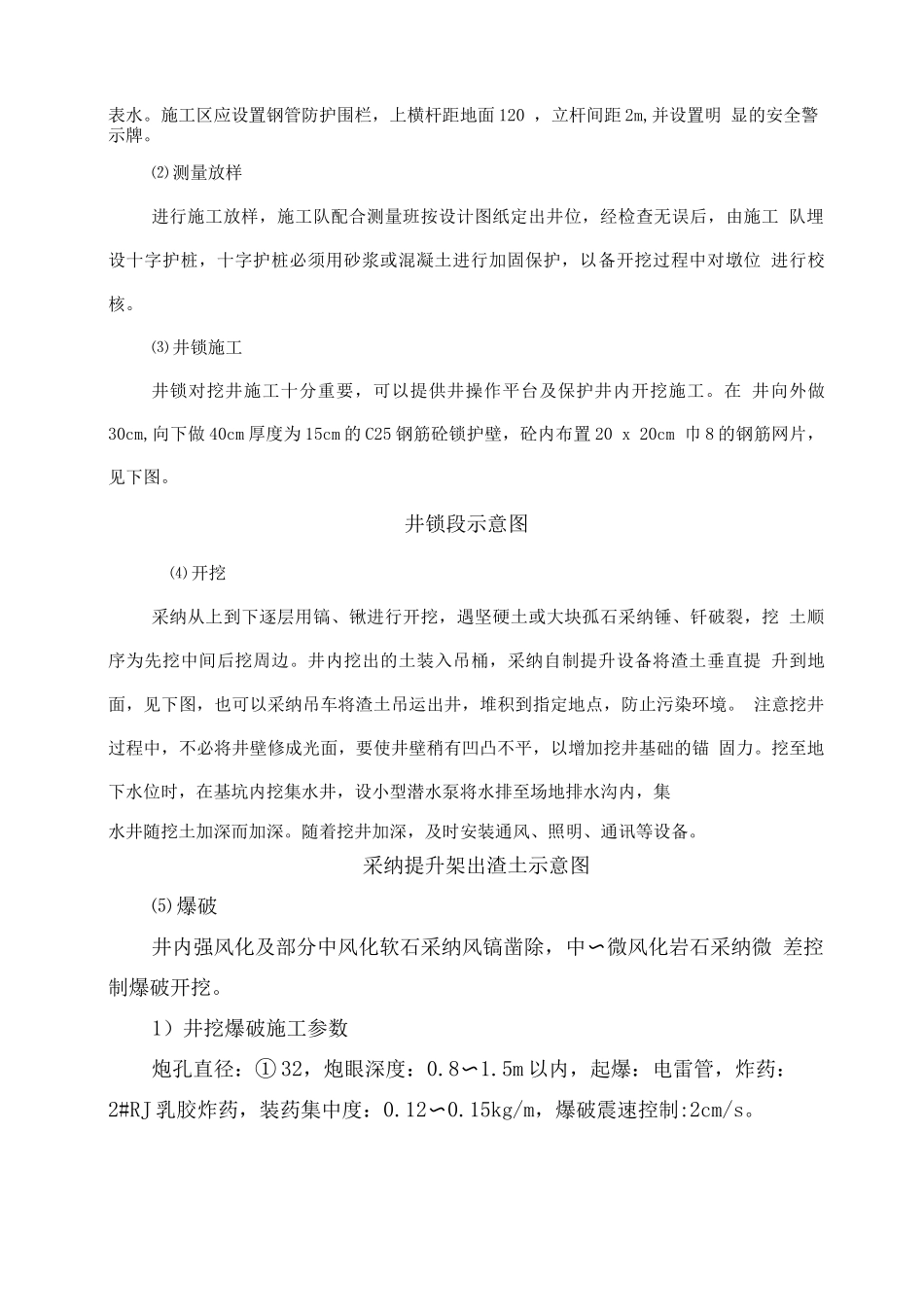

⑶ 井锁施工井锁对挖井施工十分重要,可以提供井操作平台及保护井内开挖施工
在 井向外做30cm,向下做 40cm 厚度为 15cm 的 C25 钢筋砼锁护壁,砼内布置 20 x 20cm 巾 8 的钢筋网片,见下图
井锁段示意图⑷ 开挖采纳从上到下逐层用镐、锹进行开挖,遇坚硬土或大块孤石采纳锤、钎破裂,挖 土顺序为先挖中间后挖周边
井内挖出的土装入吊桶,采纳自制提升设备将渣土垂直提 升到地面,见下图,也
