人工成孔灌注桩施工工艺

人工成孔灌注桩施工工艺_第1页
1/6
人工成孔灌注桩施工工艺_第2页
2/6
人工成孔灌注桩施工工艺_第3页
3/6

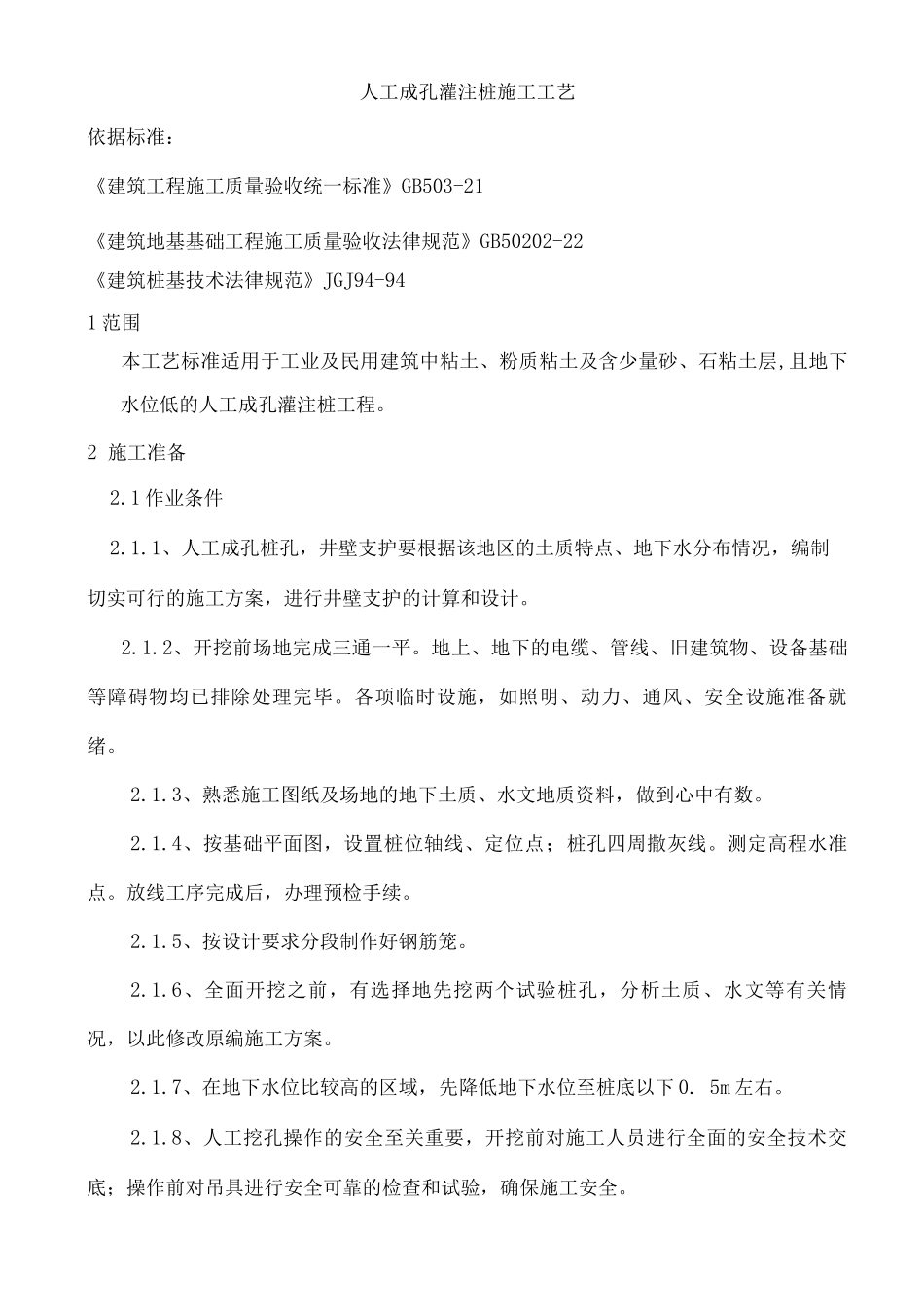

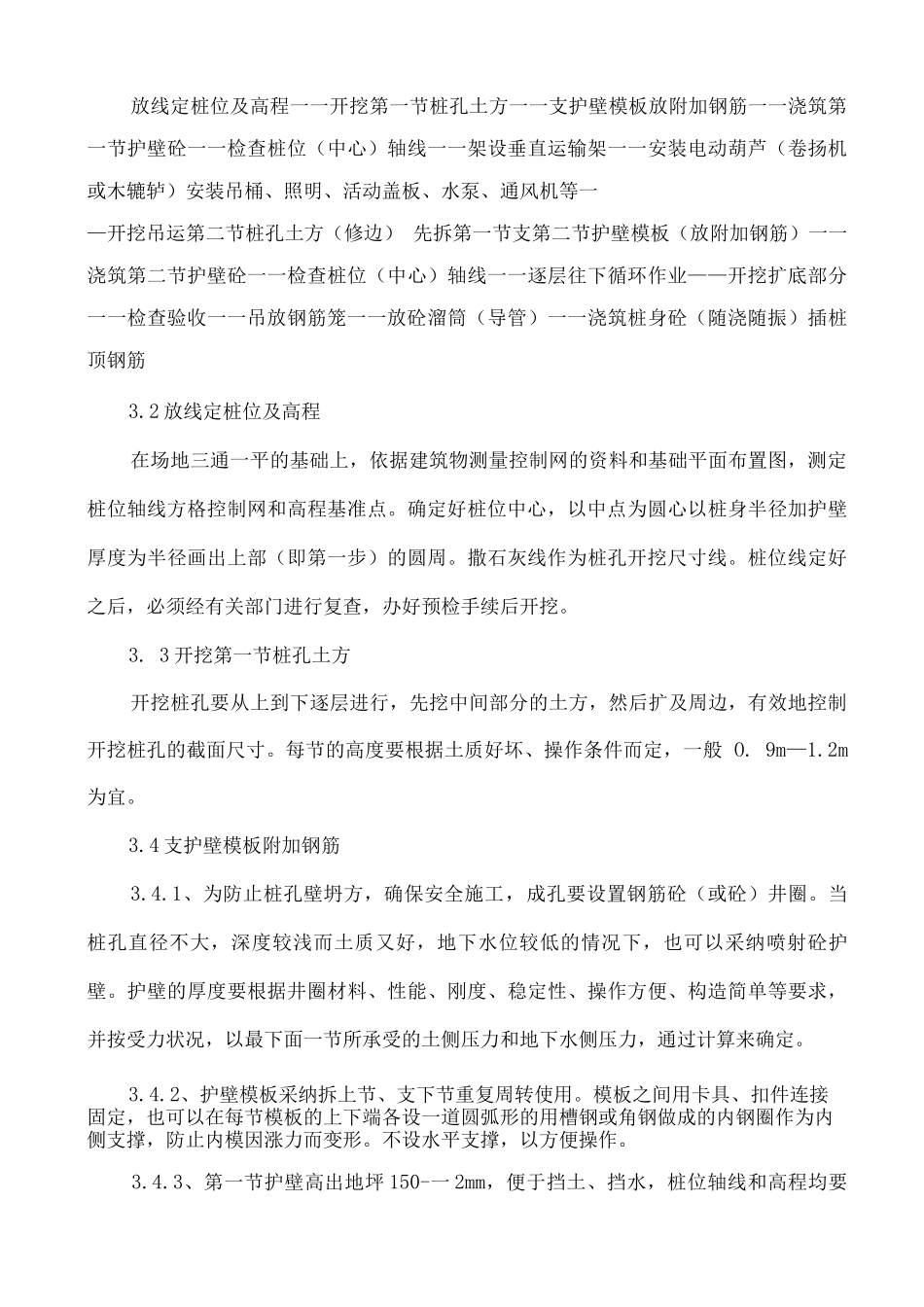

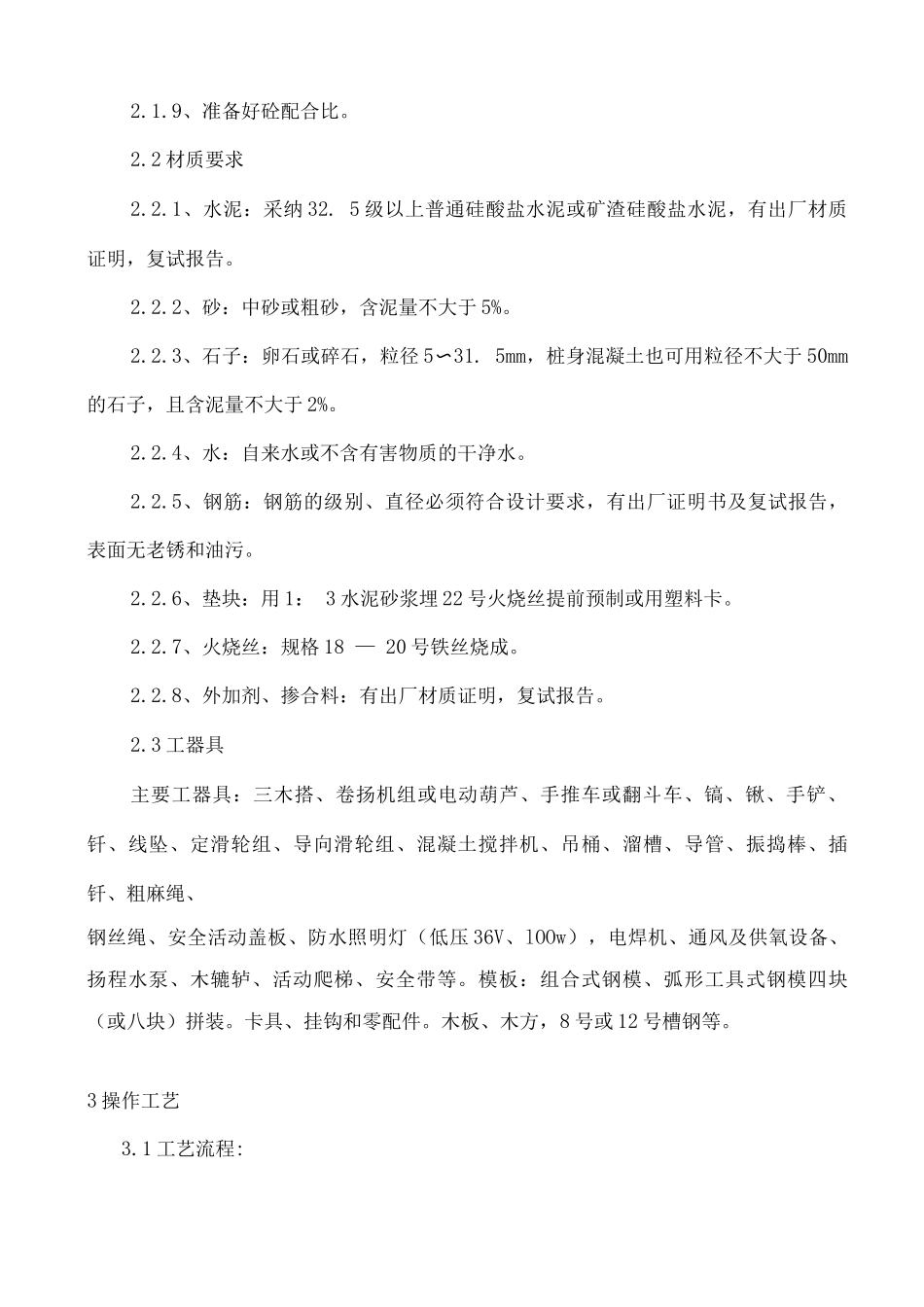

人工成孔灌注桩施工工艺依据标准:《建筑工程施工质量验收统一标准》GB503-21《建筑地基基础工程施工质量验收法律规范》GB50202-22《建筑桩基技术法律规范》JGJ94-941 范围本工艺标准适用于工业及民用建筑中粘土、粉质粘土及含少量砂、石粘土层,且地下水位低的人工成孔灌注桩工程。2 施工准备2.1 作业条件2.1.1、人工成孔桩孔,井壁支护要根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,进行井壁支护的计算和设计。2.1.2、开挖前场地完成三通一平。地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕。各项临时设施,如照明、动力、通风、安全设施准备就绪。2.1.3、熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数。2.1.4、按基础平面图,设置桩位轴线、定位点;桩孔四周撒灰线。测定高程水准点。放线工序完成后,办理预检手续。2.1.5、按设计要求分段制作好钢筋笼。2.1.6、全面开挖之前,有选择地先挖两个试验桩孔,分析土质、水文等有关情况,以此修改原编施工方案。2.1.7、在地下水位比较高的区域,先降低地下水位至桩底以下 0. 5m 左右。2.1.8、人工挖孔操作的安全至关重要,开挖前对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全。2.1.9、准备好砼配合比。2.2 材质要求2.2.1、水泥:采纳 32. 5 级以上普通硅酸盐水泥或矿渣硅酸盐水泥,有出厂材质证明,复试报告。2.2.2、砂:中砂或粗砂,含泥量不大于 5%。2.2.3、石子:卵石或碎石,粒径 5〜31. 5mm,桩身混凝土也可用粒径不大于 50mm的石子,且含泥量不大于 2%。2.2.4、水:自来水或不含有害物质的干净水。2.2.5、钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面无老锈和油污。2.2.6、垫块:用 1: 3 水泥砂浆埋 22 号火烧丝提前预制或用塑料卡。2.2.7、火烧丝:规格 18 — 20 号铁丝烧成。2.2.8、外加剂、掺合料:有出厂材质证明,复试报告。2.3 工器具主要工器具:三木搭、卷扬机组或电动葫芦、手推车或翻斗车、镐、锹、手铲、钎、线坠、定滑轮组、导向滑轮组、混凝土搅拌机、吊桶、溜槽、导管、振捣棒、插钎、粗麻绳、钢丝绳、安全活动盖板、防水照明灯(低压 36V、lOOw),电焊机、通风及供氧设备、扬程水泵、木辘轳、活动爬梯、安全带等。模板:组合式钢模、弧形工具式钢模四块(或八块)拼装。卡具、挂钩和零配件。木板、木方,8 号或 12...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人工成孔灌注桩施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
