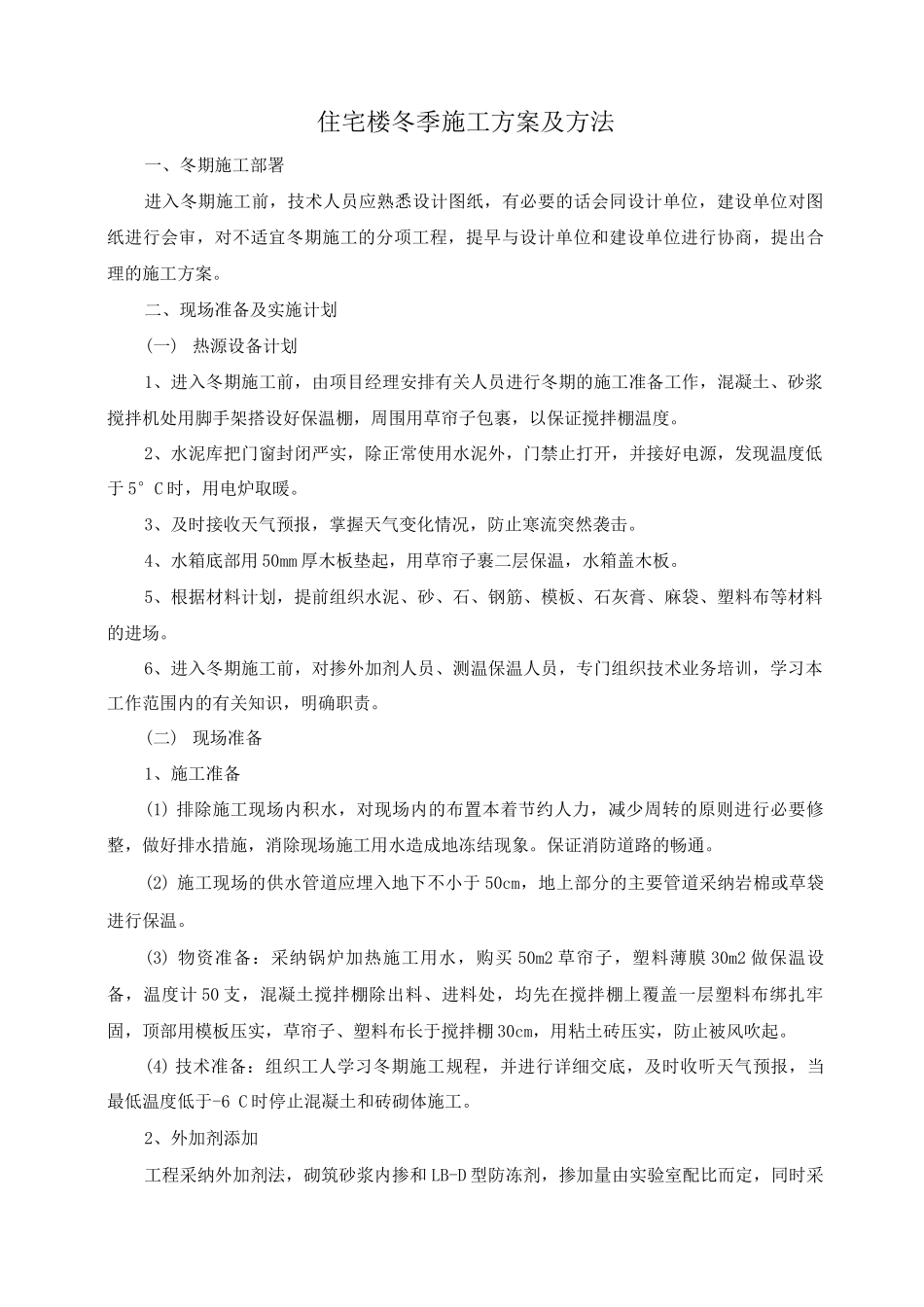

住宅楼冬季施工方案及方法一、冬期施工部署进入冬期施工前,技术人员应熟悉设计图纸,有必要的话会同设计单位,建设单位对图纸进行会审,对不适宜冬期施工的分项工程,提早与设计单位和建设单位进行协商,提出合理的施工方案
二、现场准备及实施计划(一) 热源设备计划1、进入冬期施工前,由项目经理安排有关人员进行冬期的施工准备工作,混凝土、砂浆搅拌机处用脚手架搭设好保温棚,周围用草帘子包裹,以保证搅拌棚温度
2、水泥库把门窗封闭严实,除正常使用水泥外,门禁止打开,并接好电源,发现温度低于 5°C 时,用电炉取暖
3、及时接收天气预报,掌握天气变化情况,防止寒流突然袭击
4、水箱底部用 50mm 厚木板垫起,用草帘子裹二层保温,水箱盖木板
5、根据材料计划,提前组织水泥、砂、石、钢筋、模板、石灰膏、麻袋、塑料布等材料的进场
6、进入冬期施工前,对掺外加剂人员、测温保温人员,专门组织技术业务培训,学习本工作范围内的有关知识,明确职责
(二) 现场准备1、施工准备(1) 排除施工现场内积水,对现场内的布置本着节约人力,减少周转的原则进行必要修整,做好排水措施,消除现场施工用水造成地冻结现象
保证消防道路的畅通
(2) 施工现场的供水管道应埋入地下不小于 50cm,地上部分的主要管道采纳岩棉或草袋进行保温
(3) 物资准备:采纳锅炉加热施工用水,购买 50m2 草帘子,塑料薄膜 30m2 做保温设备,温度计 50 支,混凝土搅拌棚除出料、进料处,均先在搅拌棚上覆盖一层塑料布绑扎牢固,顶部用模板压实,草帘子、塑料布长于搅拌棚 30cm,用粘土砖压实,防止被风吹起
(4) 技术准备:组织工人学习冬期施工规程,并进行详细交底,及时收听天气预报,当最低温度低于-6 C 时停止混凝土和砖砌体施工

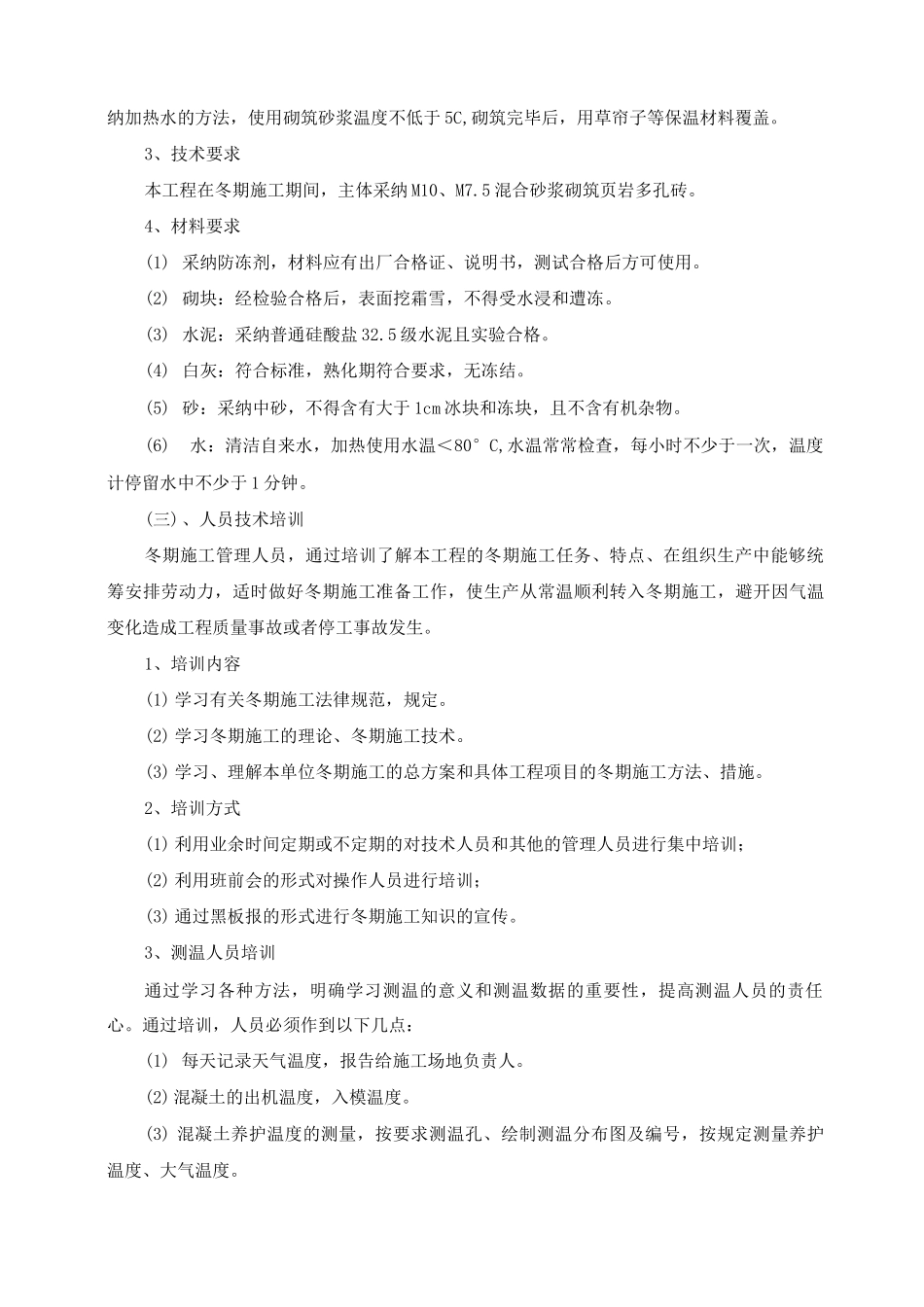

2、外加剂添加工程采纳外加剂法,砌筑砂浆内掺和 LB-D 型防冻剂,掺加量由实验室配比而定,同时采纳加热水的方法
