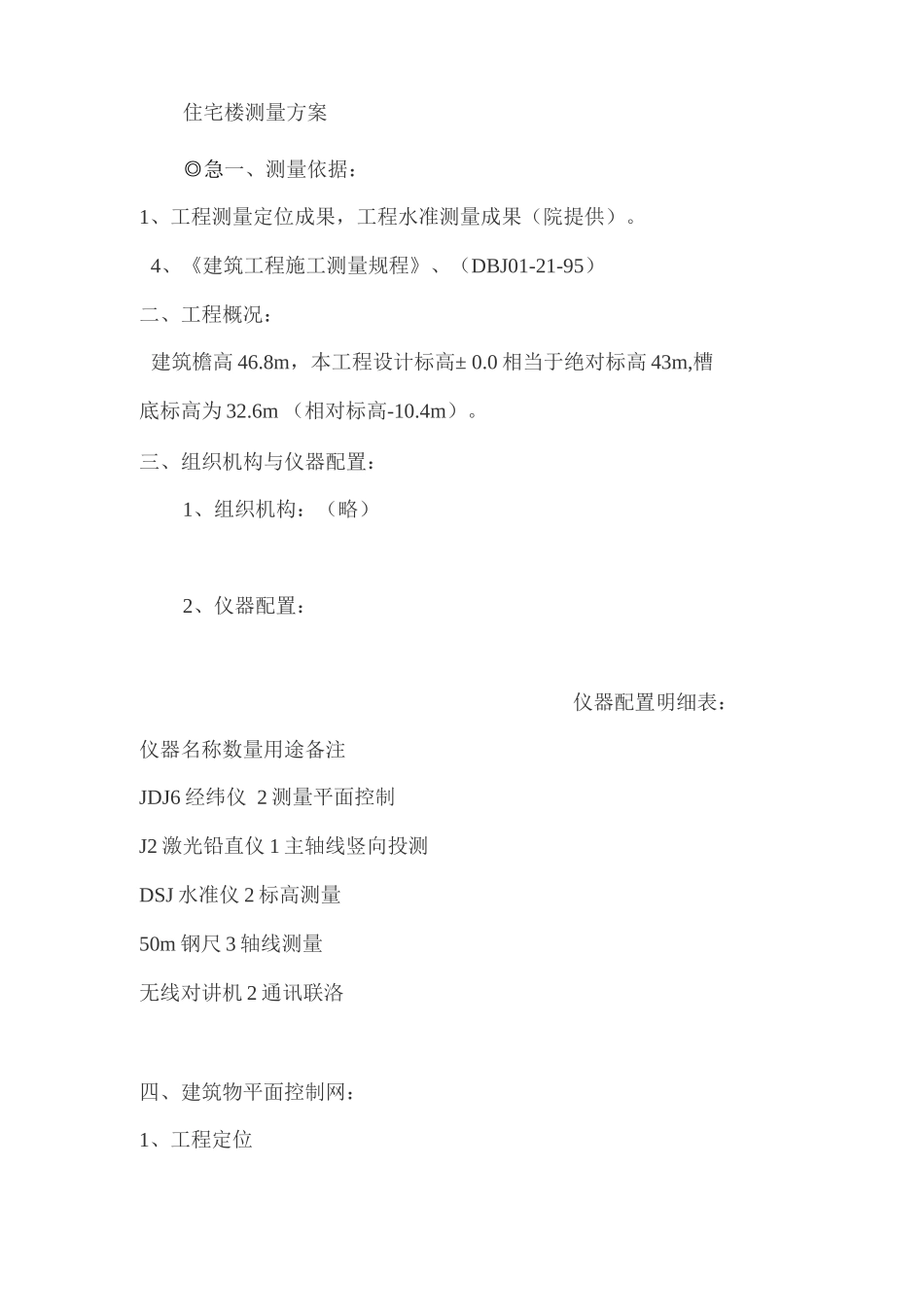

住宅楼测量方案◎急一、测量依据:1、工程测量定位成果,工程水准测量成果(院提供)
4、《建筑工程施工测量规程》、(DBJ01-21-95)二、工程概况:建筑檐高 46
8m,本工程设计标高± 0
0 相当于绝对标高 43m,槽底标高为 32
6m (相对标高-10

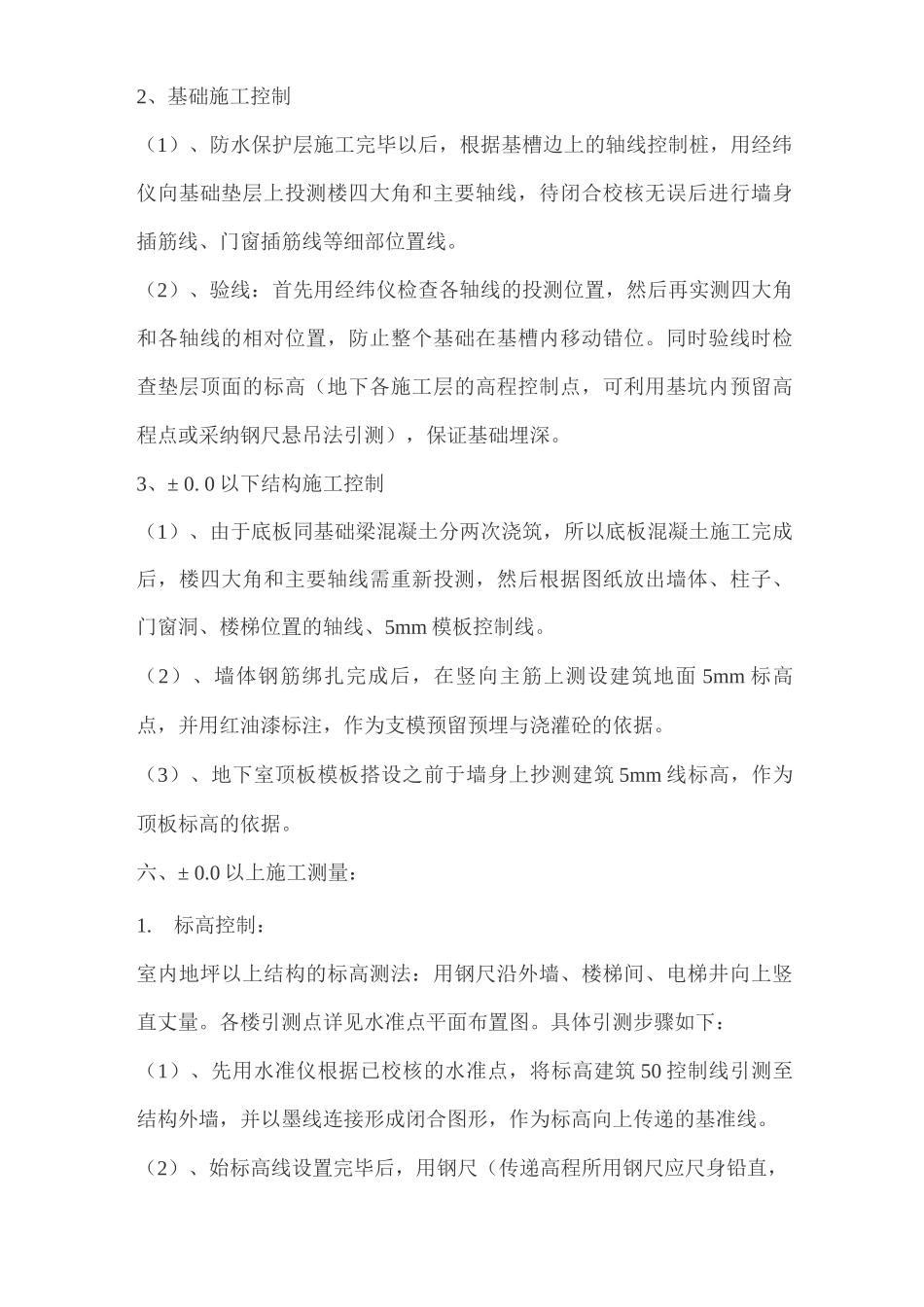

三、组织机构与仪器配置:1、组织机构:(略)2、仪器配置:仪器配置明细表:仪器名称数量用途备注JDJ6 经纬仪 2 测量平面控制J2 激光铅直仪 1 主轴线竖向投测DSJ 水准仪 2 标高测量50m 钢尺 3 轴线测量无线对讲机 2 通讯联洛四、建筑物平面控制网:1、工程定位2、基础施工控制(1)、防水保护层施工完毕以后,根据基槽边上的轴线控制桩,用经纬仪向基础垫层上投测楼四大角和主要轴线,待闭合校核无误后进行墙身插筋线、门窗插筋线等细部位置线
(2)、验线:首先用经纬仪检查各轴线的投测位置,然后再实测四大角和各轴线的相对位置,防止整个基础在基槽内移动错位
同时验线时检查垫层顶面的标高(地下各施工层的高程控制点,可利用基坑内预留高程点或采纳钢尺悬吊法引测),保证基础埋深
0 以下结构施工控制(1)、由于底板同基础梁混凝土分两次浇筑,所以底板混凝土施工完成后,楼四大角和主要轴线需重新投测,然后根据图纸放出墙体、柱子、门窗洞、楼梯位置的轴线、5mm 模板控制线
(2)、墙体钢筋绑扎完成后,在竖向主筋上测设建筑地面 5mm 标高点,并用红油漆标注,作为支模预留预埋与浇灌砼的依据
(3)、地下室顶板模板搭设之前于墙身上抄测建筑 5mm 线标高,作为顶板标高的依据

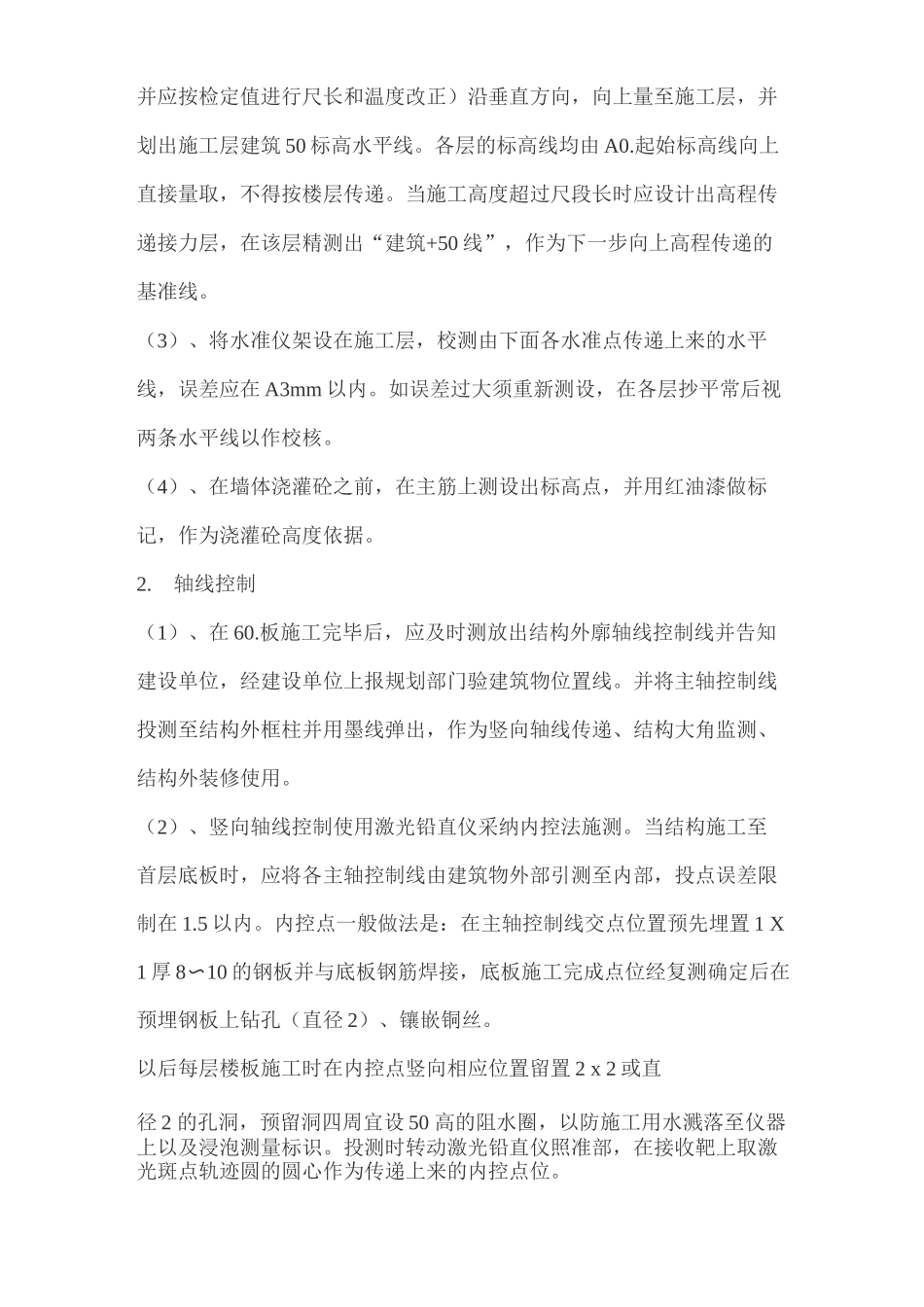

0 以上施工测量:1
标高控制:室内地坪以上结构的标高测法:用钢尺沿外墙、楼梯间、电梯井向上竖直丈量
各楼引测点详见水准点平面布置图
具体引测步骤如下:(1)、先用水准仪根据已校核的水准点,将标高建筑 50 控制线引测至结构外墙
