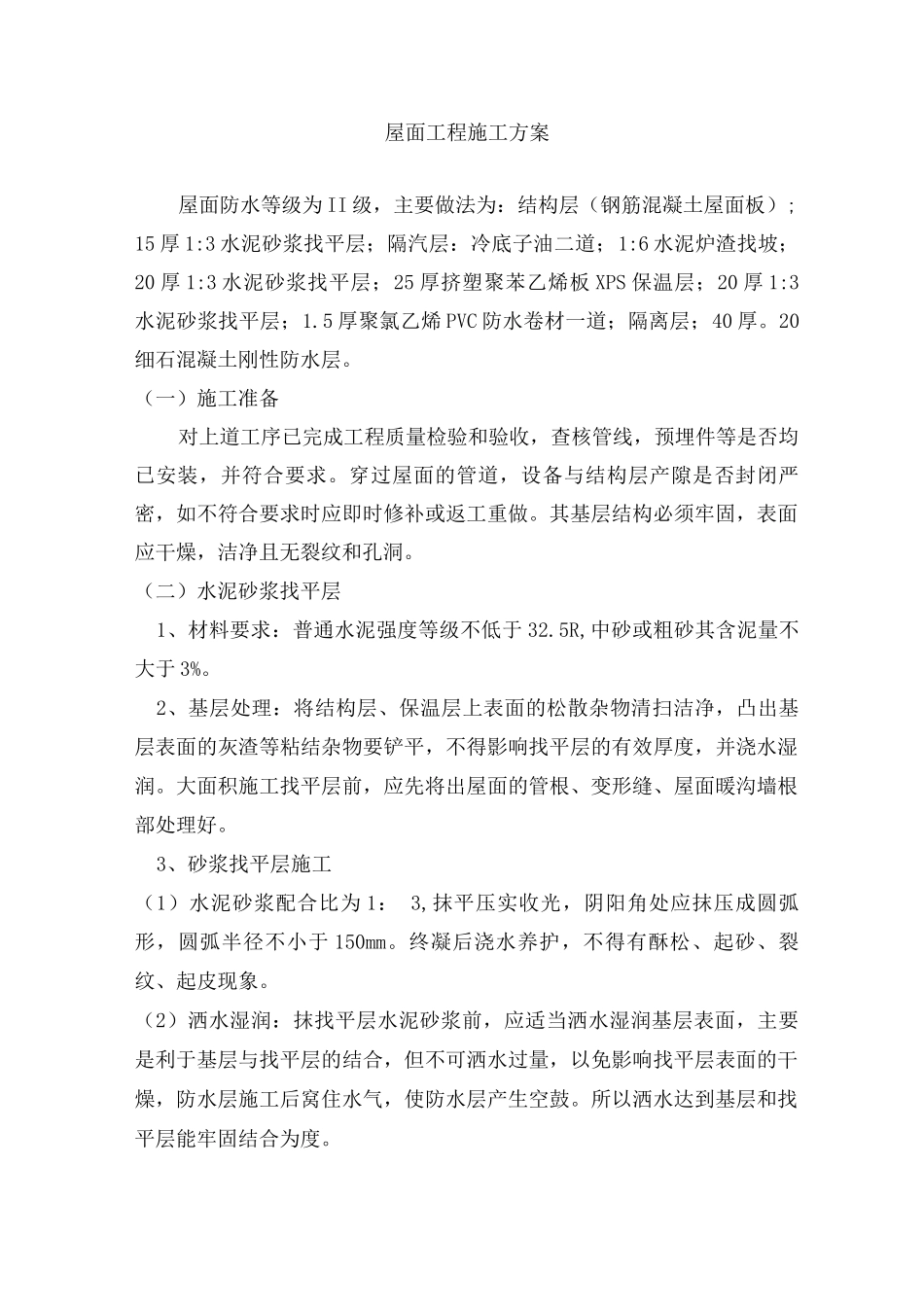

屋面工程施工方案屋面防水等级为 II 级,主要做法为:结构层(钢筋混凝土屋面板);15 厚 1:3 水泥砂浆找平层;隔汽层:冷底子油二道;1:6 水泥炉渣找坡;20 厚 1:3 水泥砂浆找平层;25 厚挤塑聚苯乙烯板 XPS 保温层;20 厚 1:3水泥砂浆找平层;1
5 厚聚氯乙烯 PVC 防水卷材一道;隔离层;40 厚
20细石混凝土刚性防水层
(一)施工准备对上道工序已完成工程质量检验和验收,查核管线,预埋件等是否均已安装,并符合要求
穿过屋面的管道,设备与结构层产隙是否封闭严密,如不符合要求时应即时修补或返工重做
其基层结构必须牢固,表面应干燥,洁净且无裂纹和孔洞
(二)水泥砂浆找平层1、材料要求:普通水泥强度等级不低于 32
5R,中砂或粗砂其含泥量不大于 3%
2、基层处理:将结构层、保温层上表面的松散杂物清扫洁净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度,并浇水湿润
大面积施工找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好
3、砂浆找平层施工(1)水泥砂浆配合比为 1: 3,抹平压实收光,阴阳角处应抹压成圆弧形,圆弧半径不小于 150mm
终凝后浇水养护,不得有酥松、起砂、裂纹、起皮现象
(2)洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓
所以洒水达到基层和找平层能牢固结合为度

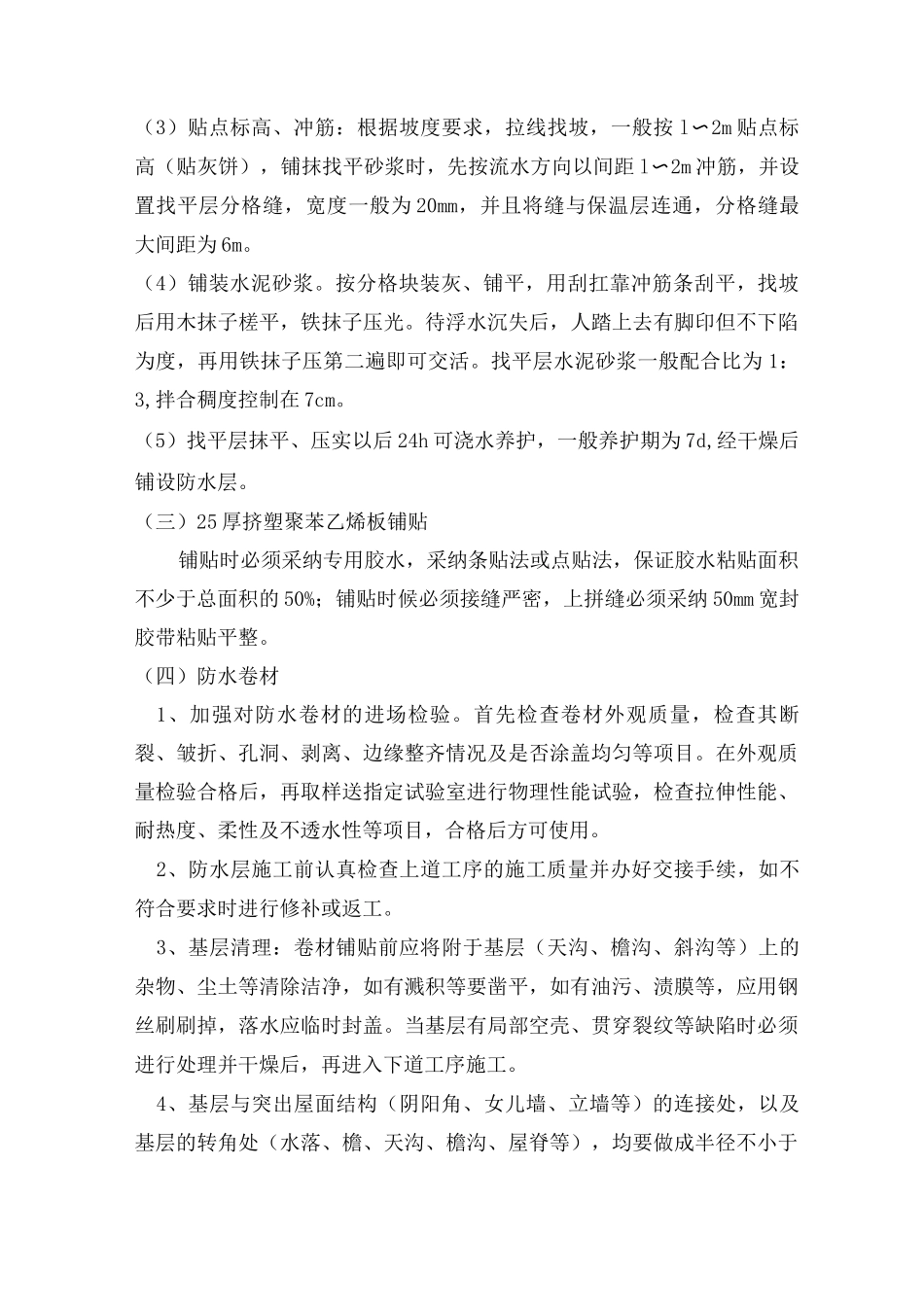

(3)贴点标高、冲筋:根据坡度要求,拉线找坡,一般按 l〜2m 贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距 l〜2m 冲筋,并设置找平层分格缝,宽度一般为 20mm,并且将缝与保温层连通,分格缝最大间距为 6m
(4)铺装水泥砂浆
按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子槎平,铁抹子压光
待浮水沉失后,人踏上去
