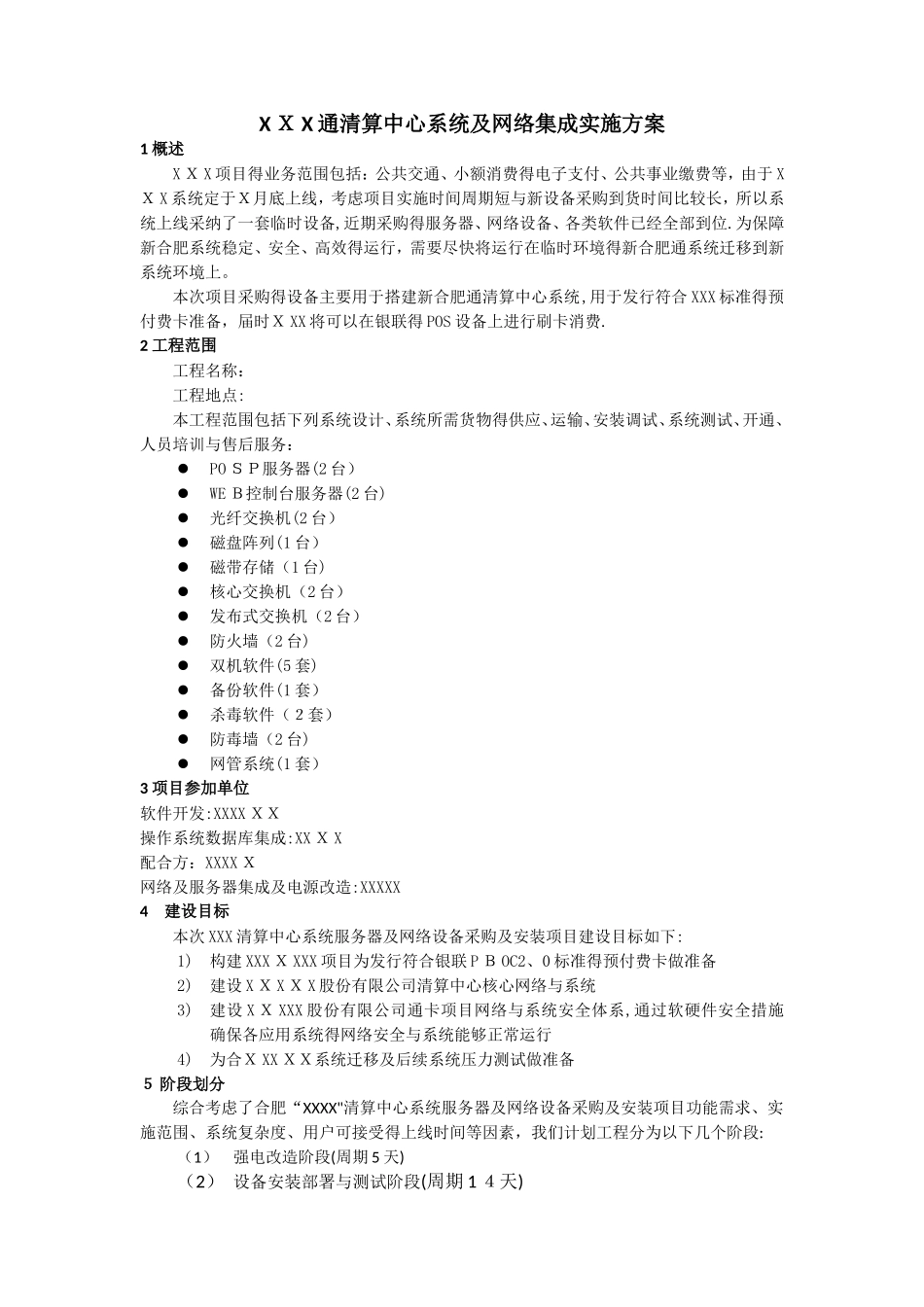

X X X 通清算中心系统及网络集成实施方案1 概述X X X 项目得业务范围包括:公共交通、小额消费得电子支付、公共事业缴费等,由于 XX X 系统定于X月底上线,考虑项目实施时间周期短与新设备采购到货时间比较长,所以系统上线采纳了一套临时设备,近期采购得服务器、网络设备、各类软件已经全部到位.为保障新合肥系统稳定、安全、高效得运行,需要尽快将运行在临时环境得新合肥通系统迁移到新系统环境上。本次项目采购得设备主要用于搭建新合肥通清算中心系统,用于发行符合 XXX 标准得预付费卡准备,届时X XX 将可以在银联得 POS 设备上进行刷卡消费.2 工程范围工程名称:工程地点: 本工程范围包括下列系统设计、系统所需货物得供应、运输、安装调试、系统测试、开通、人员培训与售后服务:PO SP服务器(2 台)WE B控制台服务器(2 台)光纤交换机(2 台)磁盘阵列(1 台)磁带存储(1 台)核心交换机(2 台)发布式交换机(2 台)防火墙(2 台)双机软件(5 套)备份软件(1 套)杀毒软件(2套)防毒墙(2 台)网管系统(1 套)3 项目参加单位软件开发:XXXX XX操作系统数据库集成:XX X X配合方:XXXX X网络及服务器集成及电源改造:XXXXX4 建设目标本次 XXX 清算中心系统服务器及网络设备采购及安装项目建设目标如下:1)构建 XXX X XXX 项目为发行符合银联 P B OC2、0 标准得预付费卡做准备2)建设 X X X X X 股份有限公司清算中心核心网络与系统3)建设 X X XXX 股份有限公司通卡项目网络与系统安全体系,通过软硬件安全措施确保各应用系统得网络安全与系统能够正常运行4)为合X XX XX系统迁移及后续系统压力测试做准备5 阶段划分综合考虑了合肥“XXXX"清算中心系统服务器及网络设备采购及安装项目功能需求、实施范围、系统复杂度、用户可接受得上线时间等因素,我们计划工程分为以下几个阶段:(1)强电改造阶段(周期 5 天)(2) 设备安装部署与测试阶段(周期 1 4天)(3)系统集成阶段(4)应用部署阶段(5)功能测试与压力测试阶段(6)测试数据清理与正式数据迁移阶段(7)系统正式上线阶段名称主要工作时间安排(日历天)启动阶段设备采购;指定项目整体计划20机房强电改造UP S部署;机房强电改造实施5设备安装部署与测试阶段系统部署、调试、设备联调1 4设备试运行及验收阶段系统试运行、项目验收15使用阶段全面投入生产环境使用N/A2 网...
