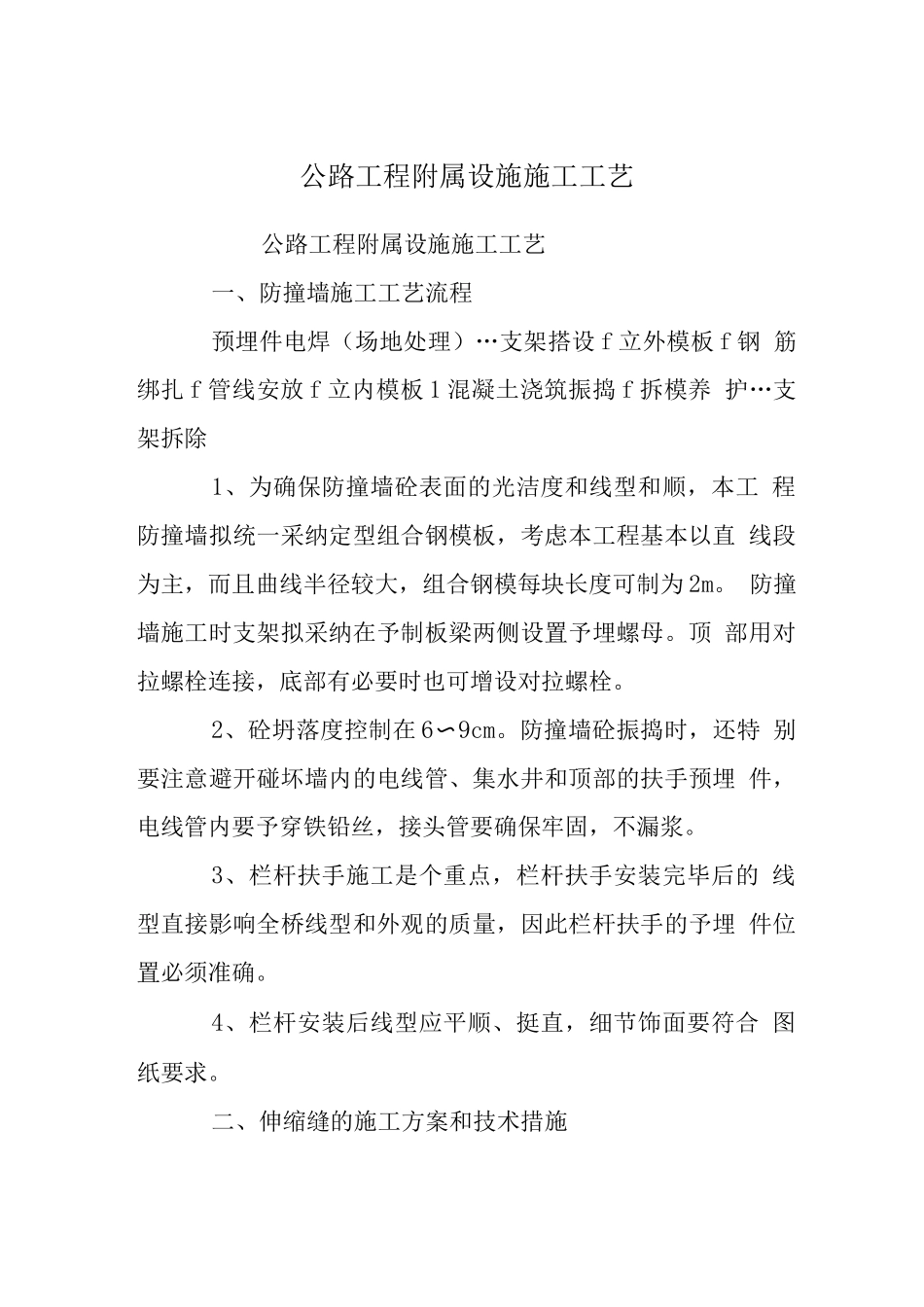

公路工程附属设施施工工艺公路工程附属设施施工工艺一、防撞墙施工工艺流程预埋件电焊(场地处理)…支架搭设 f 立外模板 f 钢 筋绑扎 f 管线安放 f 立内模板 1 混凝土浇筑振捣 f 拆模养 护…支架拆除1、为确保防撞墙砼表面的光洁度和线型和顺,本工 程防撞墙拟统一采纳定型组合钢模板,考虑本工程基本以直 线段为主,而且曲线半径较大,组合钢模每块长度可制为 2m
防撞墙施工时支架拟采纳在予制板梁两侧设置予埋螺母
顶 部用对拉螺栓连接,底部有必要时也可增设对拉螺栓
2、砼坍落度控制在 6〜9cm
防撞墙砼振捣时,还特 别要注意避开碰坏墙内的电线管、集水井和顶部的扶手预埋 件,电线管内要予穿铁铅丝,接头管要确保牢固,不漏浆
3、栏杆扶手施工是个重点,栏杆扶手安装完毕后的 线型直接影响全桥线型和外观的质量,因此栏杆扶手的予埋 件位置必须准确
4、栏杆安装后线型应平顺、挺直,细节饰面要符合 图纸要求
二、伸缩缝的施工方案和技术措施1、施工顺序伸缩缝予埋筋留设一伸缩缝处嵌泡沫、灌沙一桥面混 凝土铺装--桥面沥青铺装--伸缩缝位置放线--伸缩缝处沥 青砼、铺装砼切割--清理黄沙和泡沫--伸缩缝型钢焊接、安 装伸缩缝两侧浇混凝土一伸缩缝嵌橡胶
2、安装步骤:1)先定伸缩缝中线,根据当时施工时气温根据设计 图规定定出安装缝宽 B,再按实际桥面纵横坡定出型钢顶面 的标高,预埋钢筋与它先点焊,全部定位无误时再满焊
2)浇捣混凝土、混凝土养生,型钢凹槽里不能留有 混凝土或水泥浆
3)清除钢缝内杂物,除锈,型钢凹槽里涂一层粘接 剂,从一端把橡胶条一侧嵌入另一侧
3、安装注意事项:1)伸缩缝在安装前一旦碰撞变形,很难修复为合格 产品,所以在安装的全过程中,一定要实行措施保护,严禁 任何车辆通过
2)安装要求严格,一定要精心操作
边梁平整度误 差3mm
由于现场不易调整,所以成品检查一定要仔细、仔
