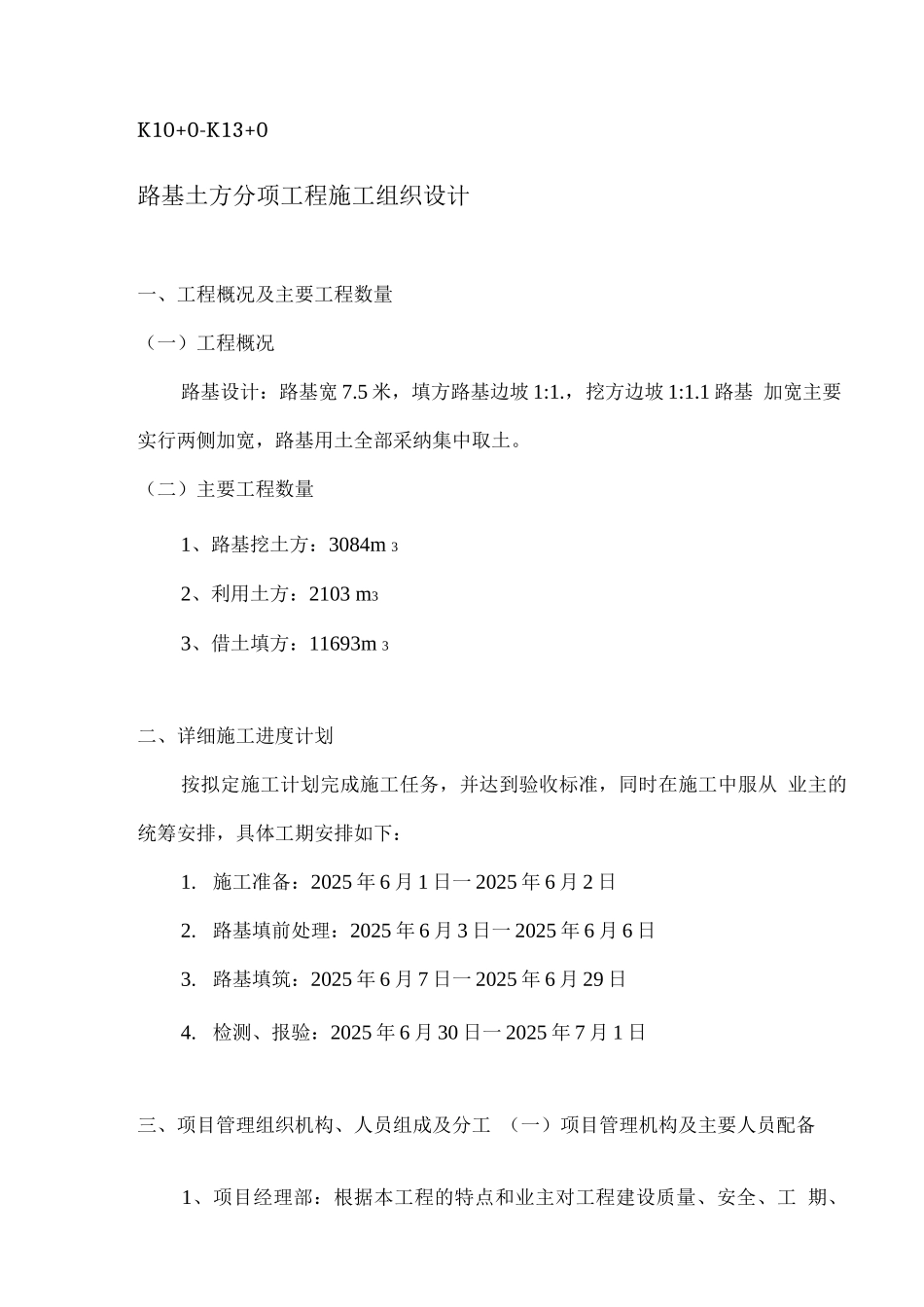

K10+0-K13+0路基土方分项工程施工组织设计一、工程概况及主要工程数量(一)工程概况路基设计:路基宽 7
5 米,填方路基边坡 1:1
,挖方边坡 1:1
1 路基 加宽主要实行两侧加宽,路基用土全部采纳集中取土
(二)主要工程数量1、路基挖土方:3084m 32、利用土方:2103 m33、借土填方:11693m 3二、详细施工进度计划按拟定施工计划完成施工任务,并达到验收标准,同时在施工中服从 业主的统筹安排,具体工期安排如下:1
施工准备:2025 年 6 月 1 日一 2025 年 6 月 2 日2
路基填前处理:2025 年 6 月 3 日一 2025 年 6 月 6 日3
路基填筑:2025 年 6 月 7 日一 2025 年 6 月 29 日4

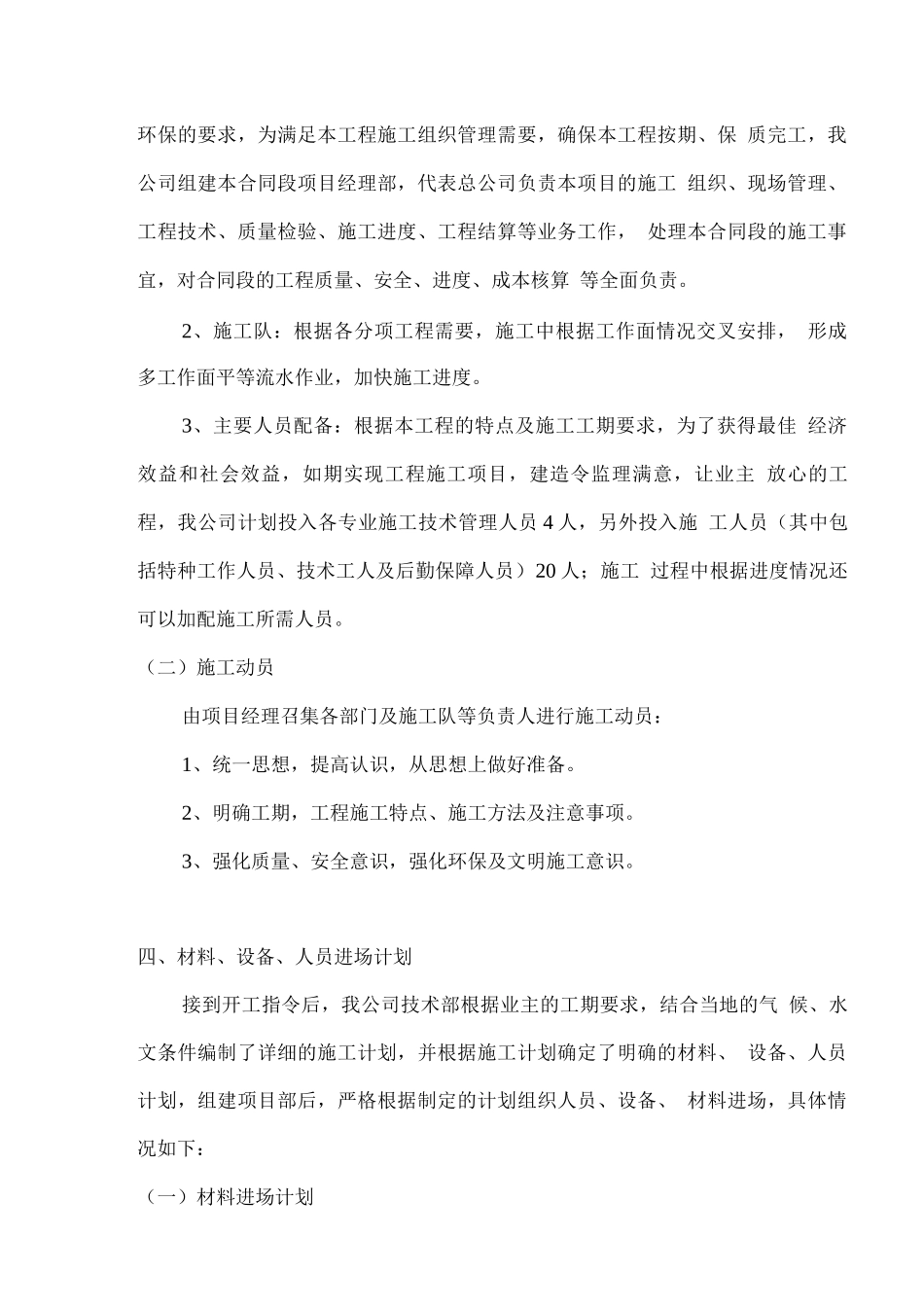

检测、报验:2025 年 6 月 30 日一 2025 年 7 月 1 日三、项目管理组织机构、人员组成及分工 (一)项目管理机构及主要人员配备1、项目经理部:根据本工程的特点和业主对工程建设质量、安全、工 期、环保的要求,为满足本工程施工组织管理需要,确保本工程按期、保 质完工,我公司组建本合同段项目经理部,代表总公司负责本项目的施工 组织、现场管理、工程技术、质量检验、施工进度、工程结算等业务工作, 处理本合同段的施工事宜,对合同段的工程质量、安全、进度、成本核算 等全面负责
2、施工队:根据各分项工程需要,施工中根据工作面情况交叉安排, 形成多工作面平等流水作业,加快施工进度

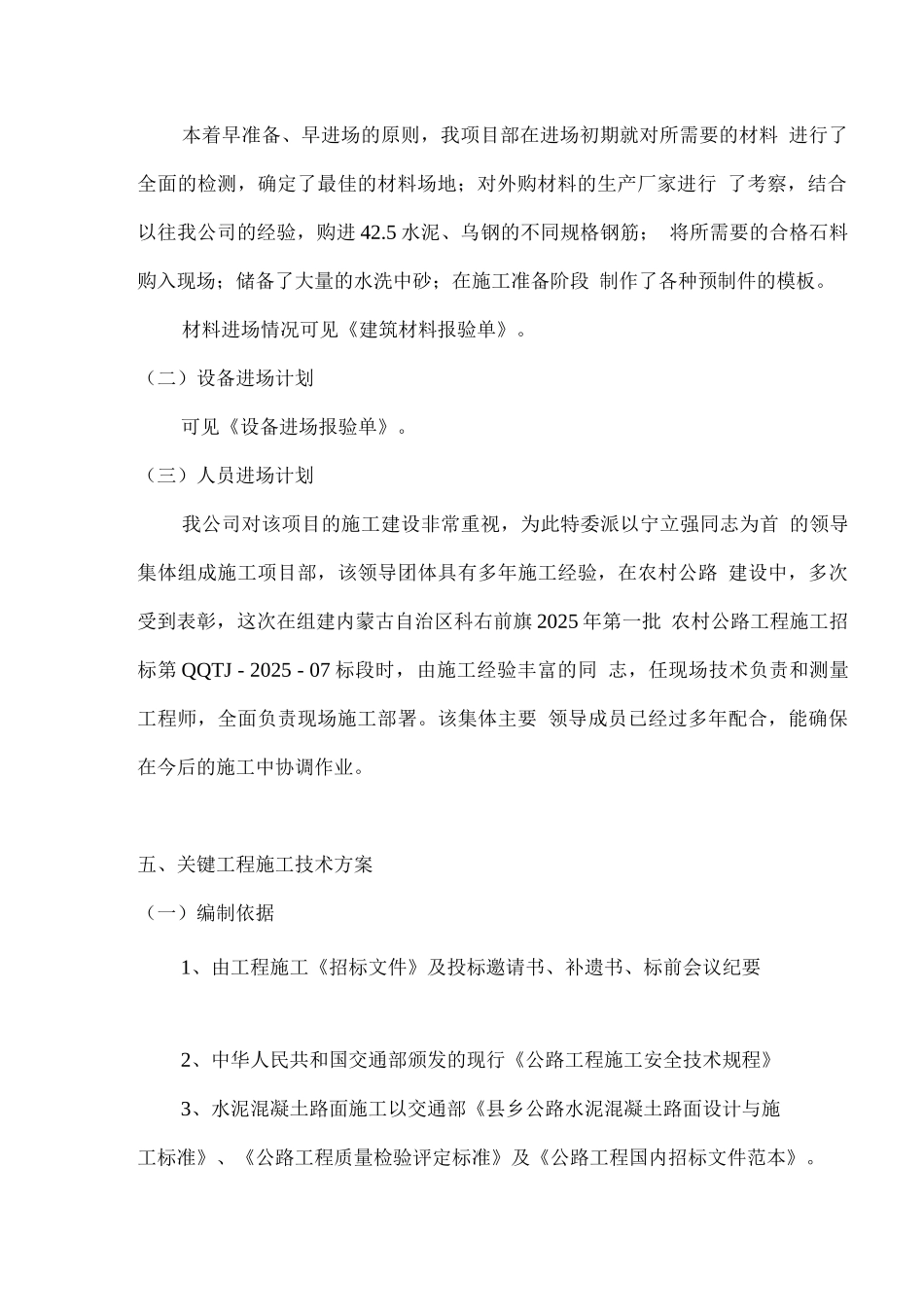

3、主要人员配备:根据本工程的特点及施工工期要求,为了获得最佳 经济效益和社会效益,如期实现工程施工项目,建造令监理满意,让业主 放心的工程,我公司计划投入各专业施工技术管理人员 4 人,另外投入施 工人员(其中包括特种工作人员、技术工人及后勤保障人员)20 人;施工 过程中根据进度情况还可以加配施工所需人员
(二)施工动员由项目经理
