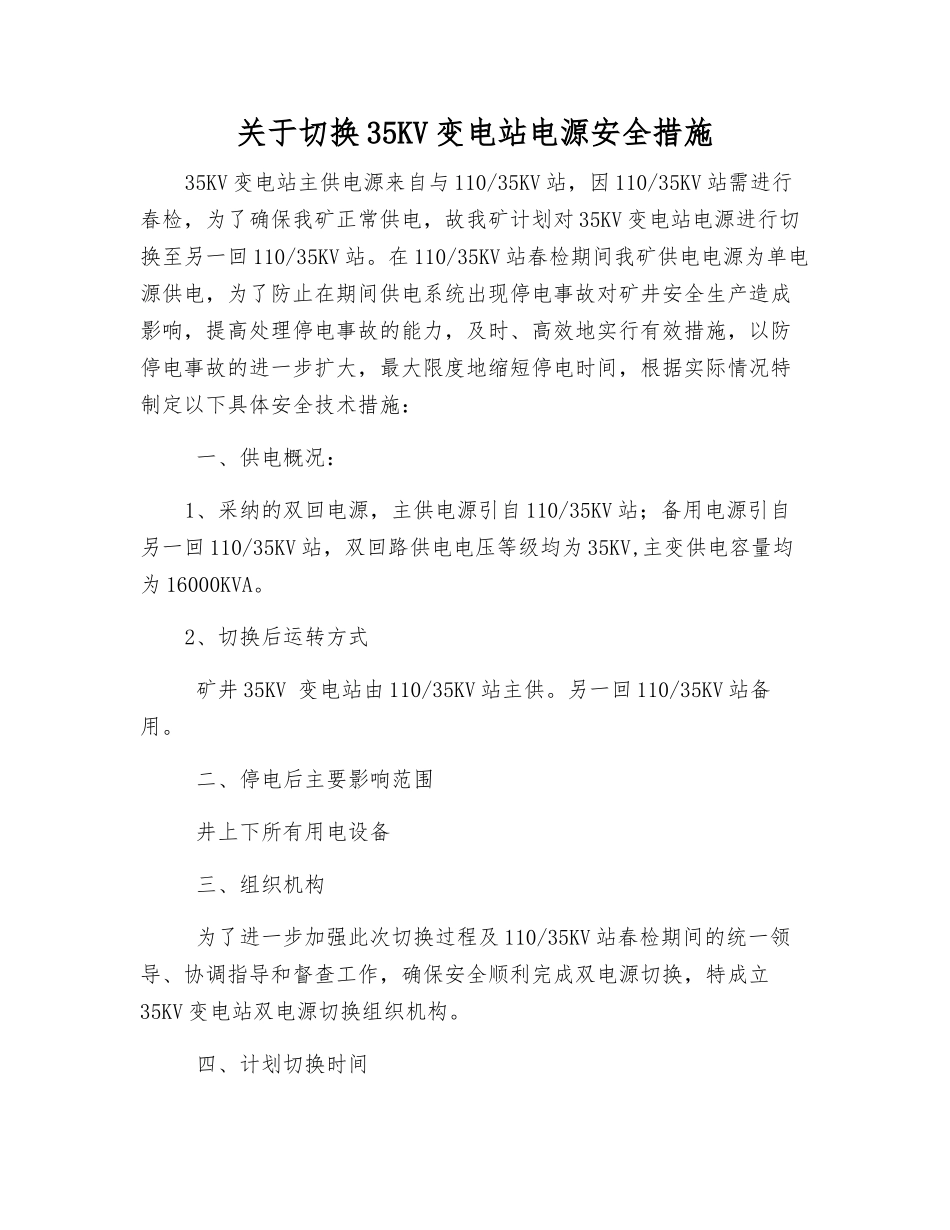

关于切换 35KV 变电站电源安全措施35KV 变电站主供电源来自与 110/35KV 站,因 110/35KV 站需进行春检,为了确保我矿正常供电,故我矿计划对 35KV 变电站电源进行切换至另一回 110/35KV 站
在 110/35KV 站春检期间我矿供电电源为单电源供电,为了防止在期间供电系统出现停电事故对矿井安全生产造成影响,提高处理停电事故的能力,及时、高效地实行有效措施,以防停电事故的进一步扩大,最大限度地缩短停电时间,根据实际情况特制定以下具体安全技术措施: 一、供电概况:1、采纳的双回电源,主供电源引自 110/35KV 站;备用电源引自另一回 110/35KV 站,双回路供电电压等级均为 35KV,主变供电容量均为 16000KVA
2、切换后运转方式 矿井 35KV 变电站由 110/35KV 站主供
另一回 110/35KV 站备用

二、停电后主要影响范围 井上下所有用电设备 三、组织机构 为了进一步加强此次切换过程及 110/35KV 站春检期间的统一领导、协调指导和督查工作,确保安全顺利完成双电源切换,特成立35KV 变电站双电源切换组织机构

四、计划切换时间2025 年 4 月 日 五、准备工器具1、接地线:2 根2、电工用工具:2 套3、高压验电笔:2 个4、拉闸杆:2 付 六、切换程序 停电:组织相关人员到变电站,做好停电前准备工作--接矿调度室停电通知--办理停电工作票--停所有 10KV 出线--停 10KV 总进线--停4254 进线电源
送电:组织相关人员到变电站,做好送电前准备工作--接矿调度室送电通知--办理送电工作票--送 4253 进行电源--送 10KV 总进线电--送所有 10KV 出线电 七、具体安全技术措施1、本次切换工作由机电矿长统一安排部署、指挥
2、本次切换由 35KV 变电站站长具体负责,对切换前的工
