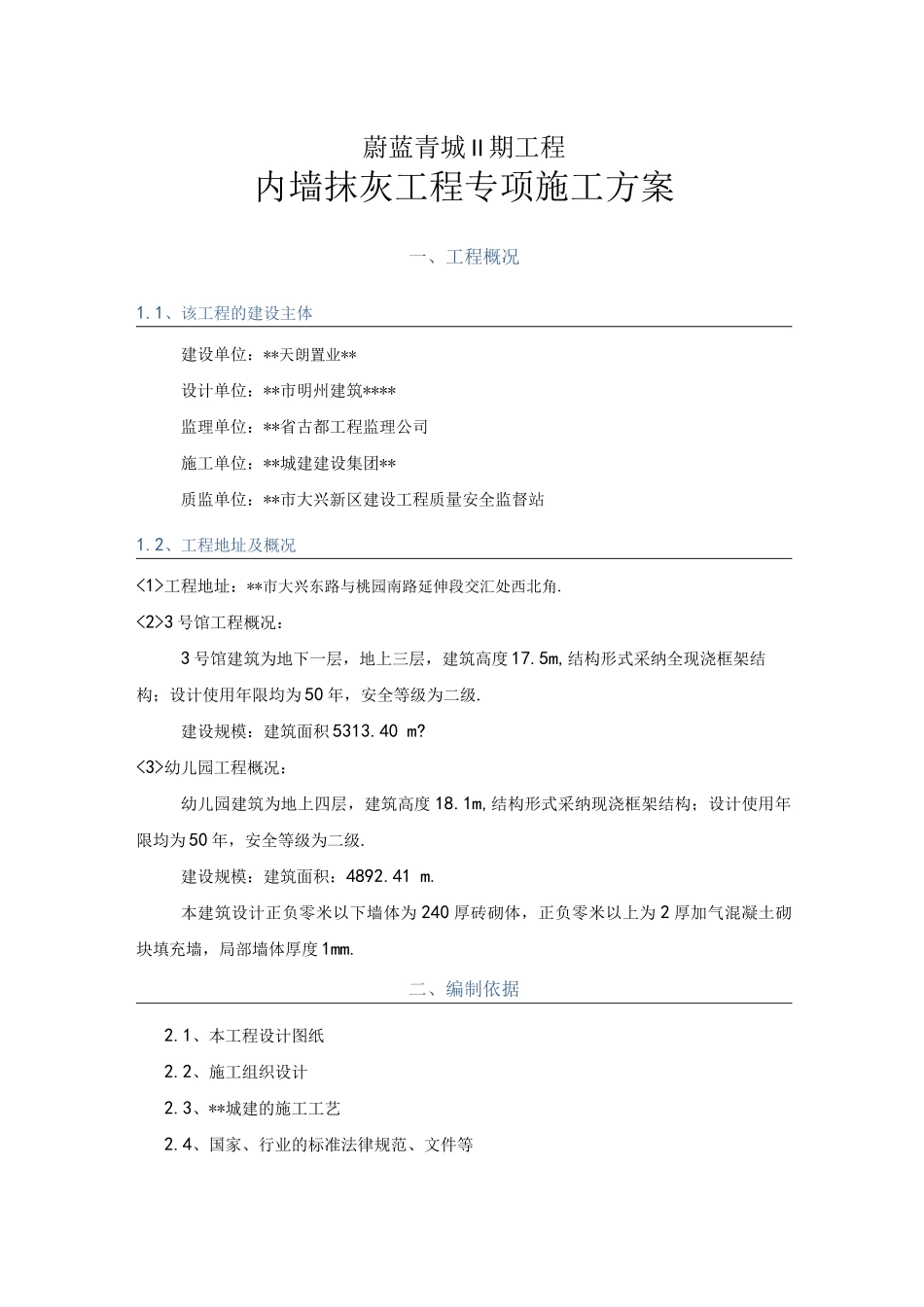

2、环保措施 11蔚蓝青城 II 期工程内墙抹灰工程专项施工方案一、工程概况1
1、该工程的建设主体建设单位:**天朗置业**设计单位:**市明州建筑****监理单位:**省古都工程监理公司施工单位:**城建建设集团**质监单位:**市大兴新区建设工程质量安全监督站1
2、工程地址及概况工程地址:**市大兴东路与桃园南路延伸段交汇处西北角
3 号馆工程概况:3 号馆建筑为地下一层,地上三层,建筑高度 17
5m,结构形式采纳全现浇框架结构;设计使用年限均为 50 年,安全等级为二级
建设规模:建筑面积 5313
幼儿园工程概况:幼儿园建筑为地上四层,建筑高度 18
1m,结构形式采纳现浇框架结构;设计使用年限均为 50 年,安全等级为二级
建设规模:建筑面积:4892
本建筑设计正负零米以下墙体为 240 厚砖砌体,正负零米以上为 2 厚加气混凝土砌块填充墙,局部墙体厚度 1mm

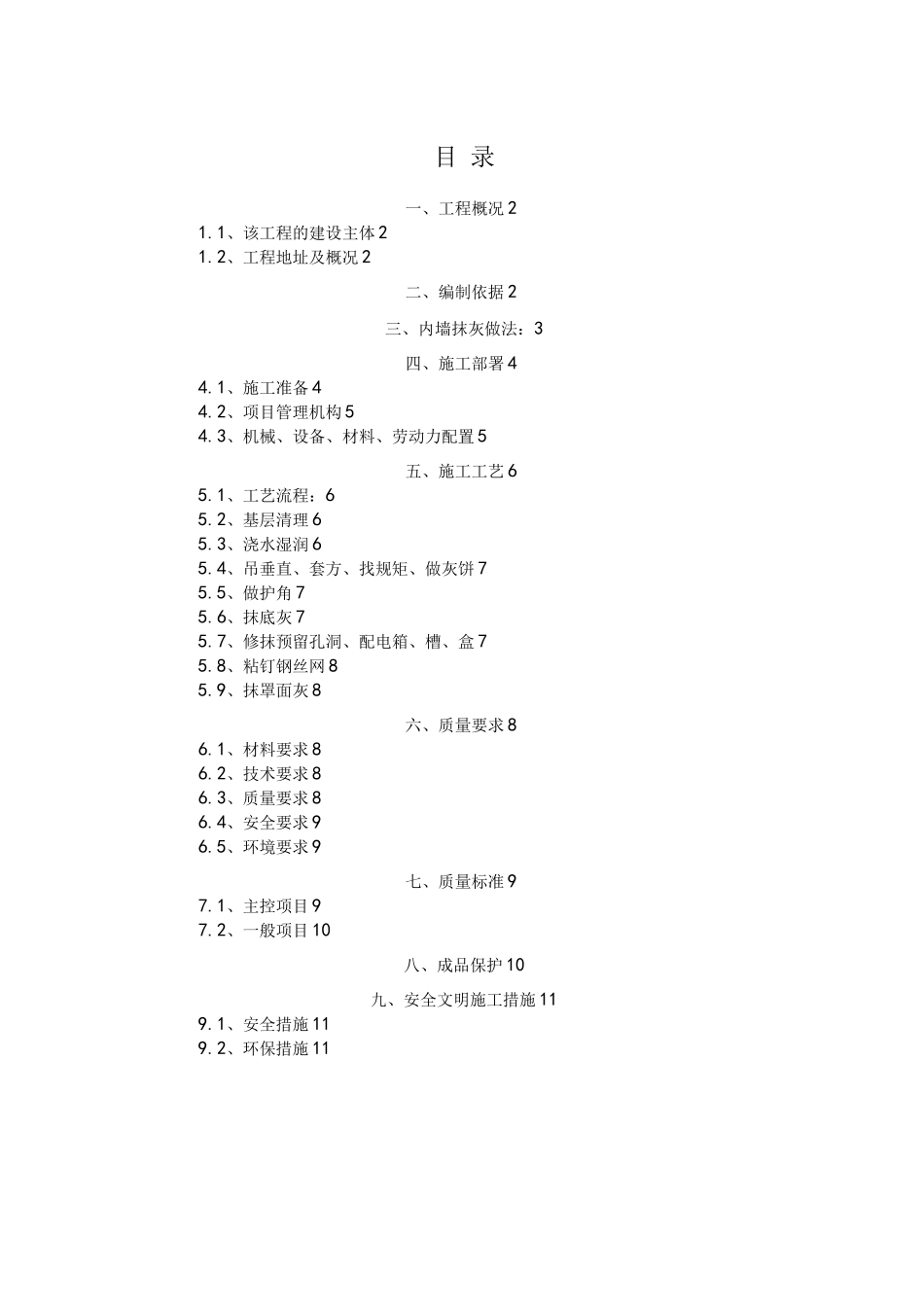

二、编制依据2
1、本工程设计图纸2
2、施工组织设计2
3、**城建的施工工艺2

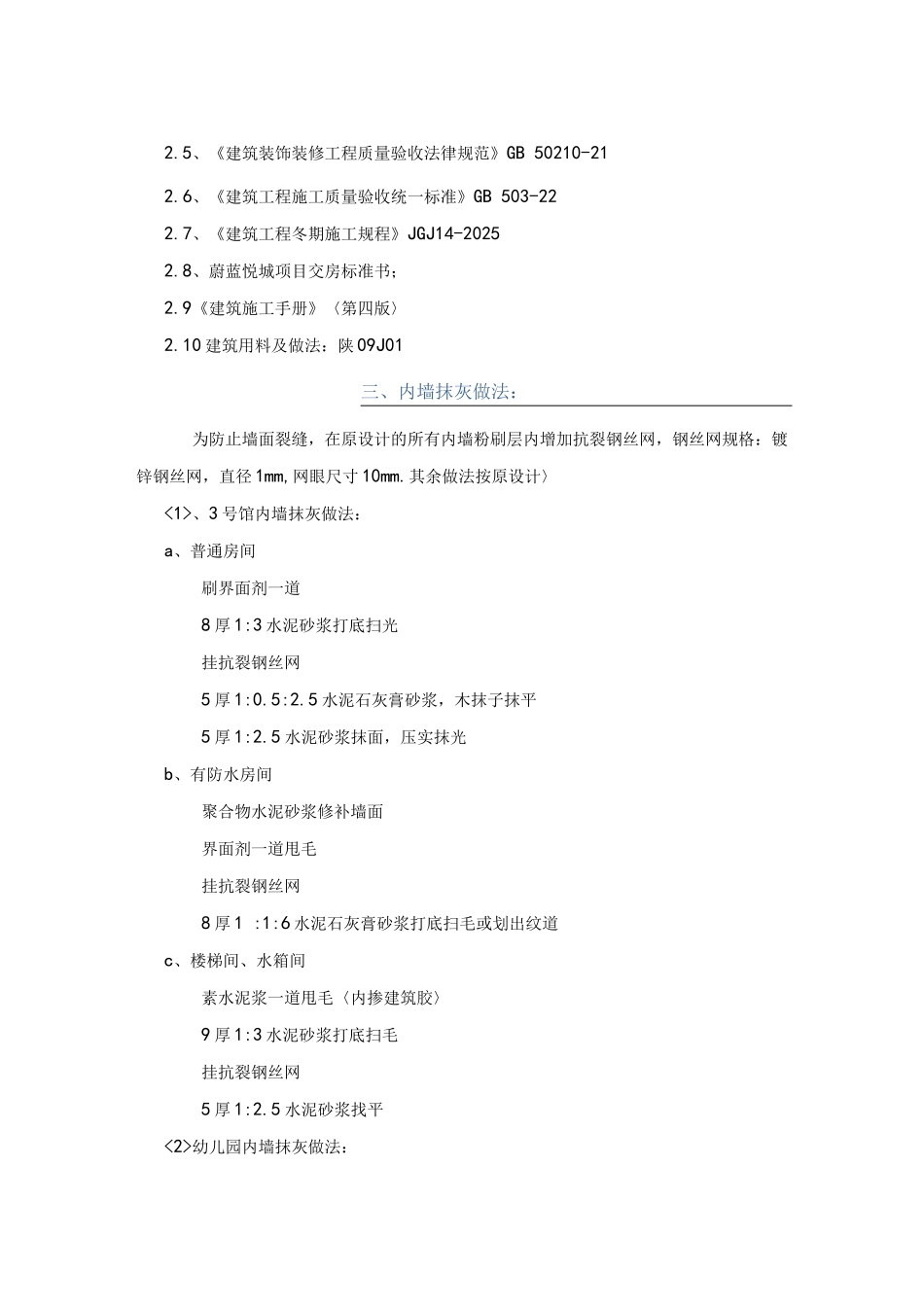

4、国家、行业
