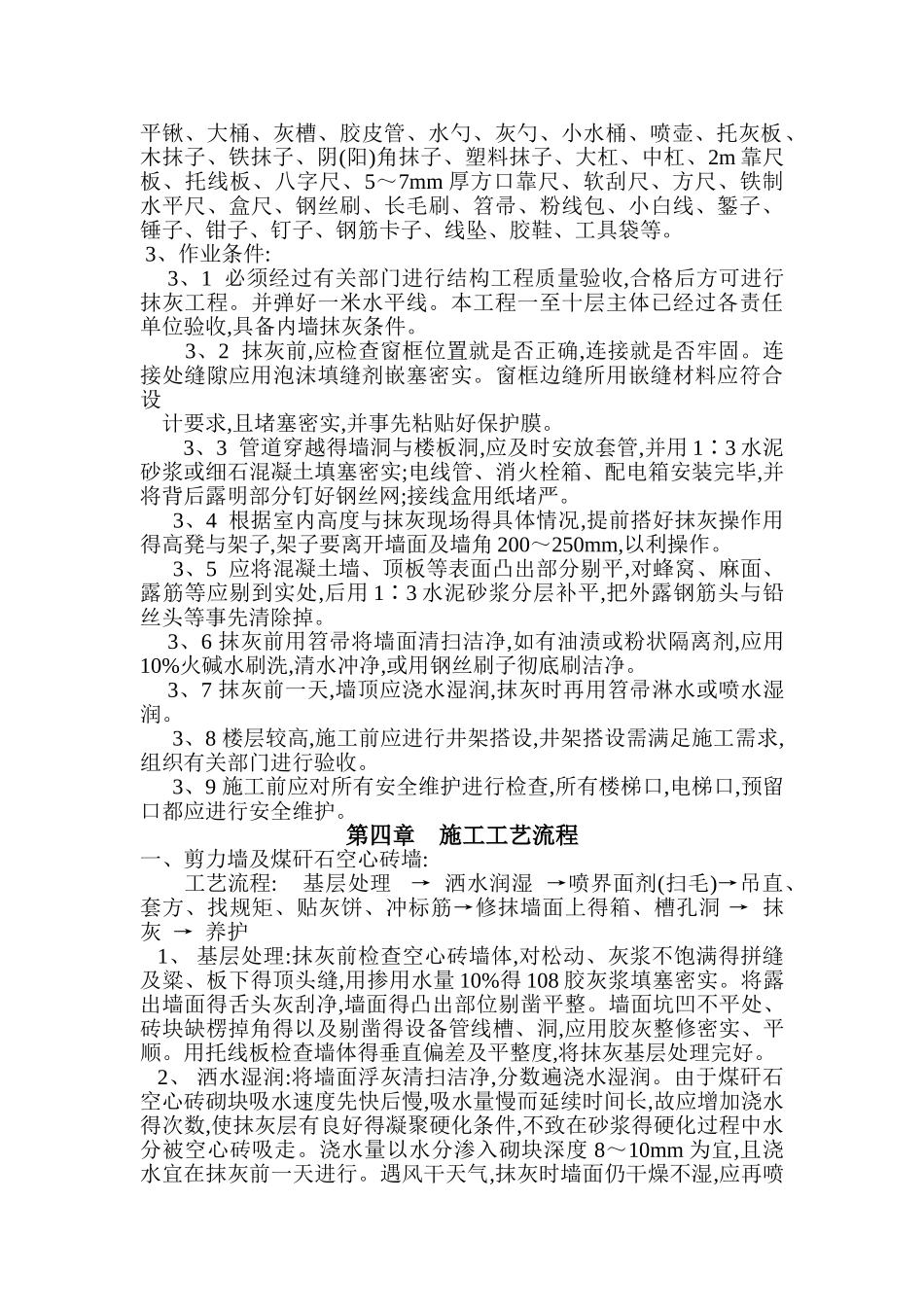

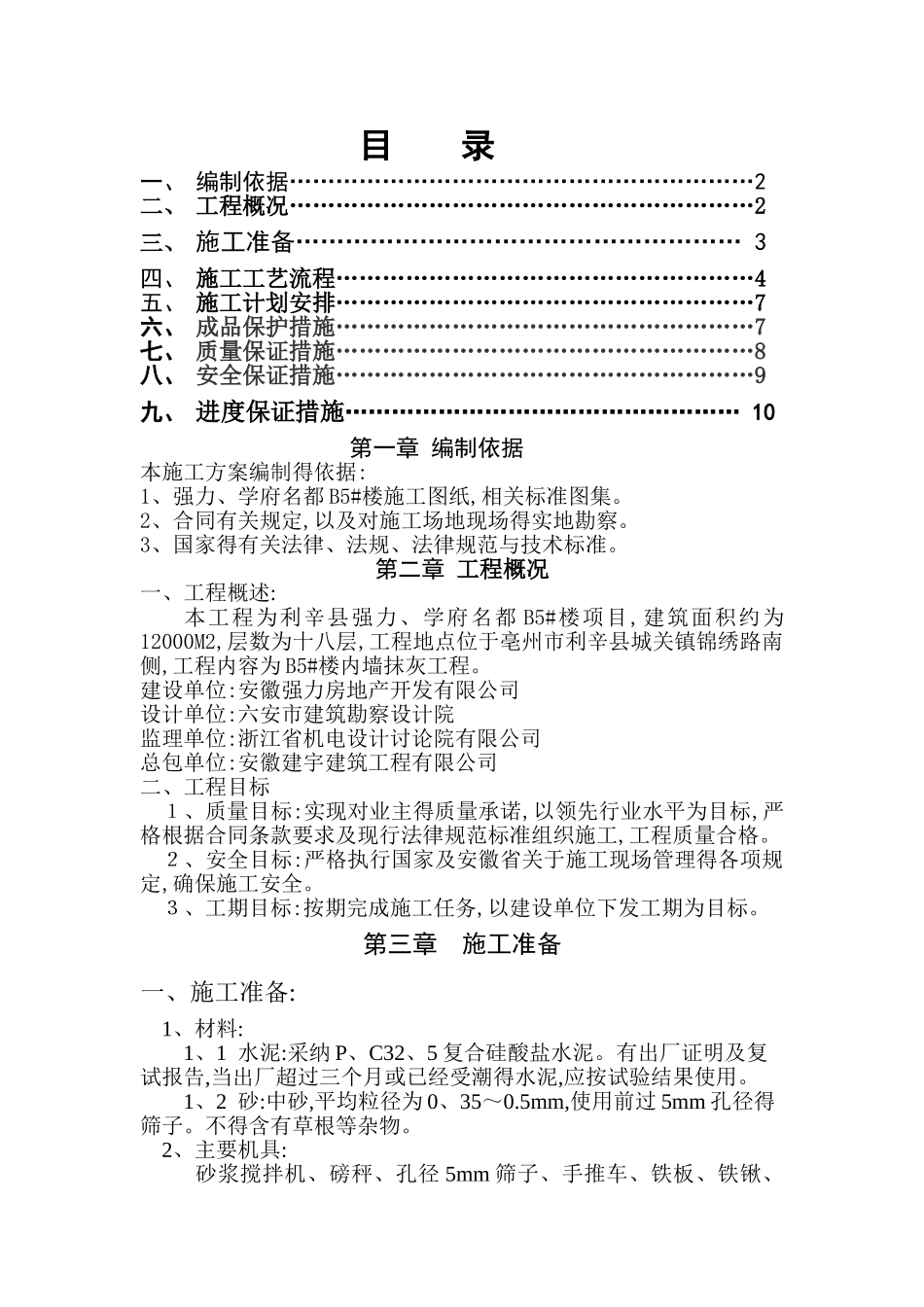

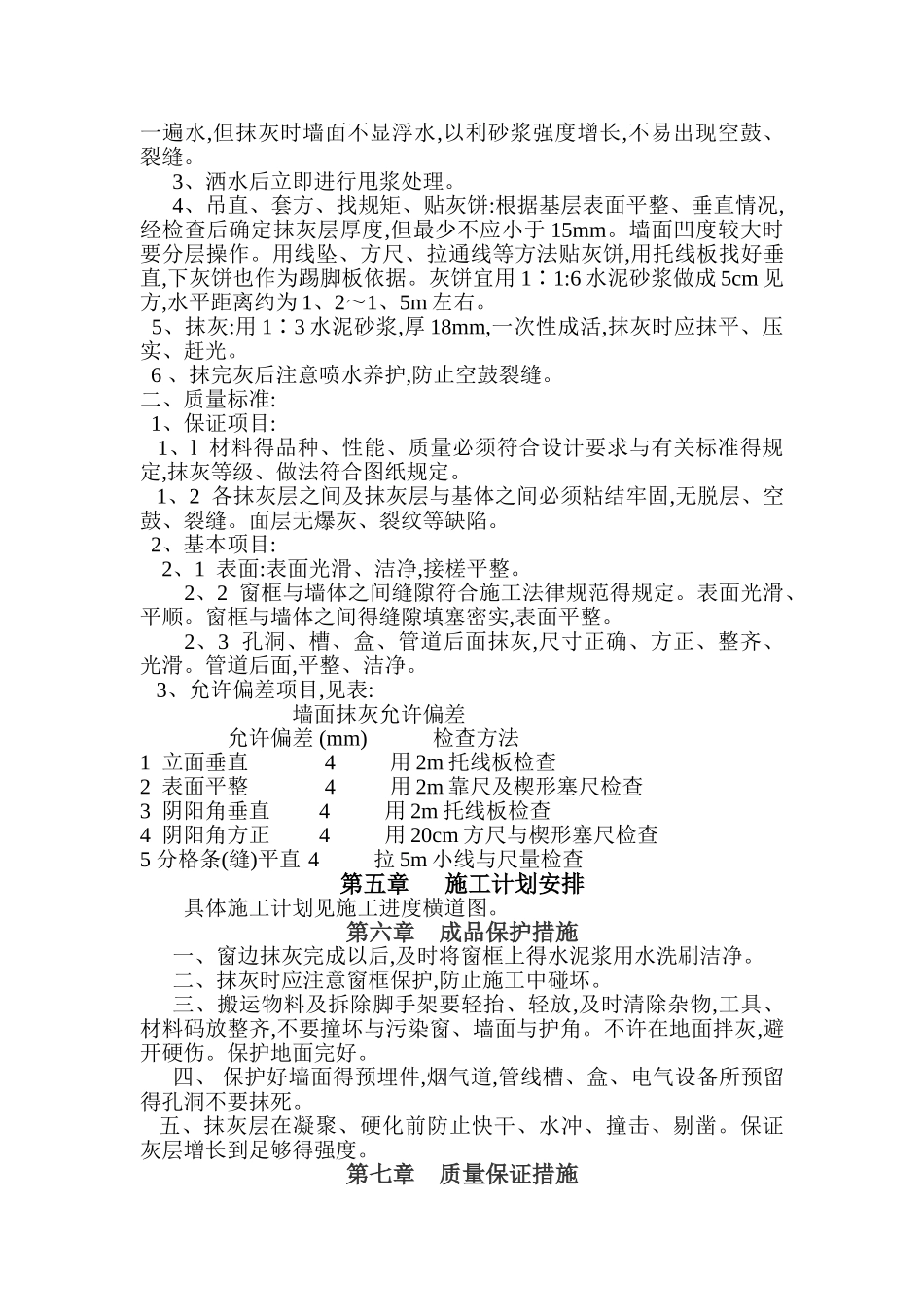

目 录一、 编制依据……………………………………………………2二、 工程概况……………………………………………………2三、 施工准备……………………………………………… 3四、 施工工艺流程………………………………………………4五、 施工计划安排………………………………………………7六、 成品保护措施………………………………………………7七、 质量保证措施………………………………………………8八、 安全保证措施………………………………………………9九、 进度保证措施…………………………………………… 10第一章 编制依据本施工方案编制得依据:1、强力、学府名都 B5#楼施工图纸,相关标准图集。2、合同有关规定,以及对施工场地现场得实地勘察。3、国家得有关法律、法规、法律规范与技术标准。第二章 工程概况一、工程概述:本工程为利辛县强力、学府名都 B5#楼项目,建筑面积约为12000M2,层数为十八层,工程地点位于亳州市利辛县城关镇锦绣路南侧,工程内容为 B5#楼内墙抹灰工程。建设单位:安徽强力房地产开发有限公司设计单位:六安市建筑勘察设计院监理单位:浙江省机电设计讨论院有限公司总包单位:安徽建宇建筑工程有限公司二、工程目标1、质量目标:实现对业主得质量承诺,以领先行业水平为目标,严格根据合同条款要求及现行法律规范标准组织施工,工程质量合格。2、安全目标:严格执行国家及安徽省关于施工现场管理得各项规定,确保施工安全。3、工期目标:按期完成施工任务,以建设单位下发工期为目标。第三章 施工准备一、施工准备:1、材料:1、1 水泥:采纳 P、C32、5 复合硅酸盐水泥。有出厂证明及复试报告,当出厂超过三个月或已经受潮得水泥,应按试验结果使用。1、2 砂:中砂,平均粒径为 0、35~0.5mm,使用前过 5mm 孔径得筛子。不得含有草根等杂物。2、主要机具: 砂浆搅拌机、磅秤、孔径 5mm 筛子、手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m 靠尺板、托线板、八字尺、5~7mm 厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。 3、作业条件: 3、1 必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程。并弹好一米水平线。本工程一至十层主体已经过各责任单位验收,具备内墙抹灰条件。 3...
