内墙装饰施工方案和技术措施一、内墙抹灰:砌体材料的内墙及外墙内侧主要采纳抹灰,混凝土墙体原则上不采纳抹灰
(一)工艺流程:(二)施工方法:1、将墙面的浮灰、废余砂浆等清除洁净,对局部凹进过大处,可用混合砂浆加108 胶拌均,分层补平
2、在墙面与混凝土结构相交部位上打六角铅丝网,防止砂浆开裂空鼓,可用铁钉或铅丝做成 U 型打入,间距不大于 0
在砌块墙同其它墙面的交接处,铅丝网应两边各搭接 3mm 左右,可防止基层收缩带来的质量问题
3、用线锤、靠尺板、方尺、拉通线等方法做灰饼,灰饼用 1:3 水泥砂浆做5*5cm 见方大小,待灰饼硬化后进行冲筋
4、将墙面上的门窗洞及墙、柱子的阳角均抹 1:3 水泥砂浆护角同冲筋平
5、墙面抹底层灰,先在墙面上刷内掺界面剂素水泥浆一道甩毛,然后用 12 厚1:1:6 水泥石灰膏砂浆打底扫毛或划出纹道,待砂浆六、七成干后用 5 厚 1:1:4 水泥石灰膏砂浆找平压光
6、拆除清理所搭架子,将预留孔洞、电气箱等周围清理洁净,抹灰完全干燥后,进行饰面层施工

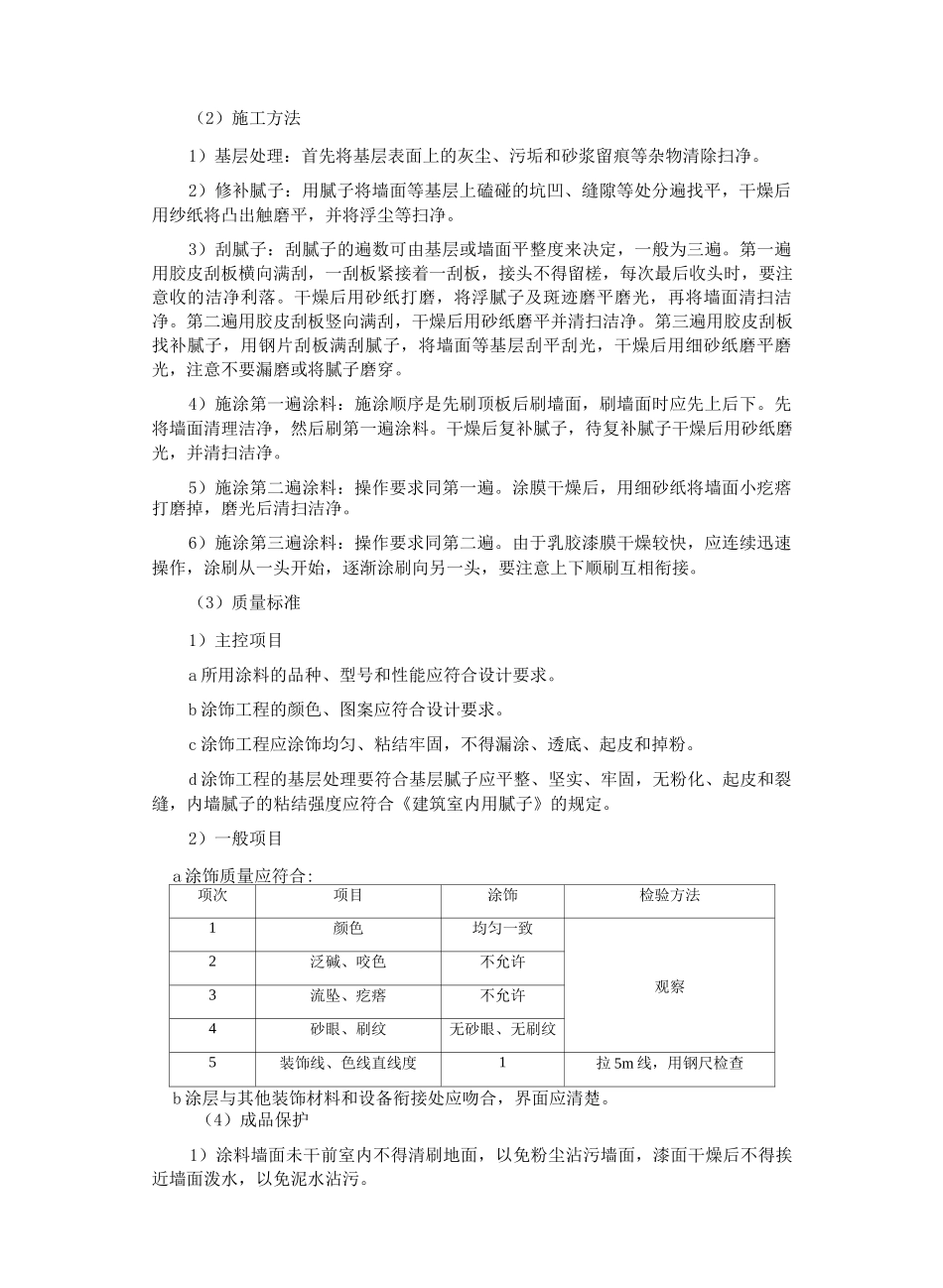

二、内墙涂料(乳胶漆):(一)工艺流程:(二)施工过程及控制(1)施工准备及作业条件1)墙面应基本干燥,基层含水率不大于 10%
2)抹灰作业全部完成,过墙管道、洞、阴阳角等处应提前抹灰找平修整,并充分干燥
3)门窗玻璃安装完毕,湿作业的地面施工完毕,管道设备试压完毕
(2)施工方法1)基层处理:首先将基层表面上的灰尘、污垢和砂浆留痕等杂物清除扫净
2)修补腻子:用腻子将墙面等基层上磕碰的坑凹、缝隙等处分遍找平,干燥后用纱纸将凸出触磨平,并将浮尘等扫净
3)刮腻子:刮腻子的遍数可由基层或墙面平整度来决定,一般为三遍
第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每次最后收头时,要注意收的洁净利落
干燥后用砂纸打磨,将浮腻子及斑迹磨平磨光,再将墙面清扫洁净
第二遍用胶皮刮板
