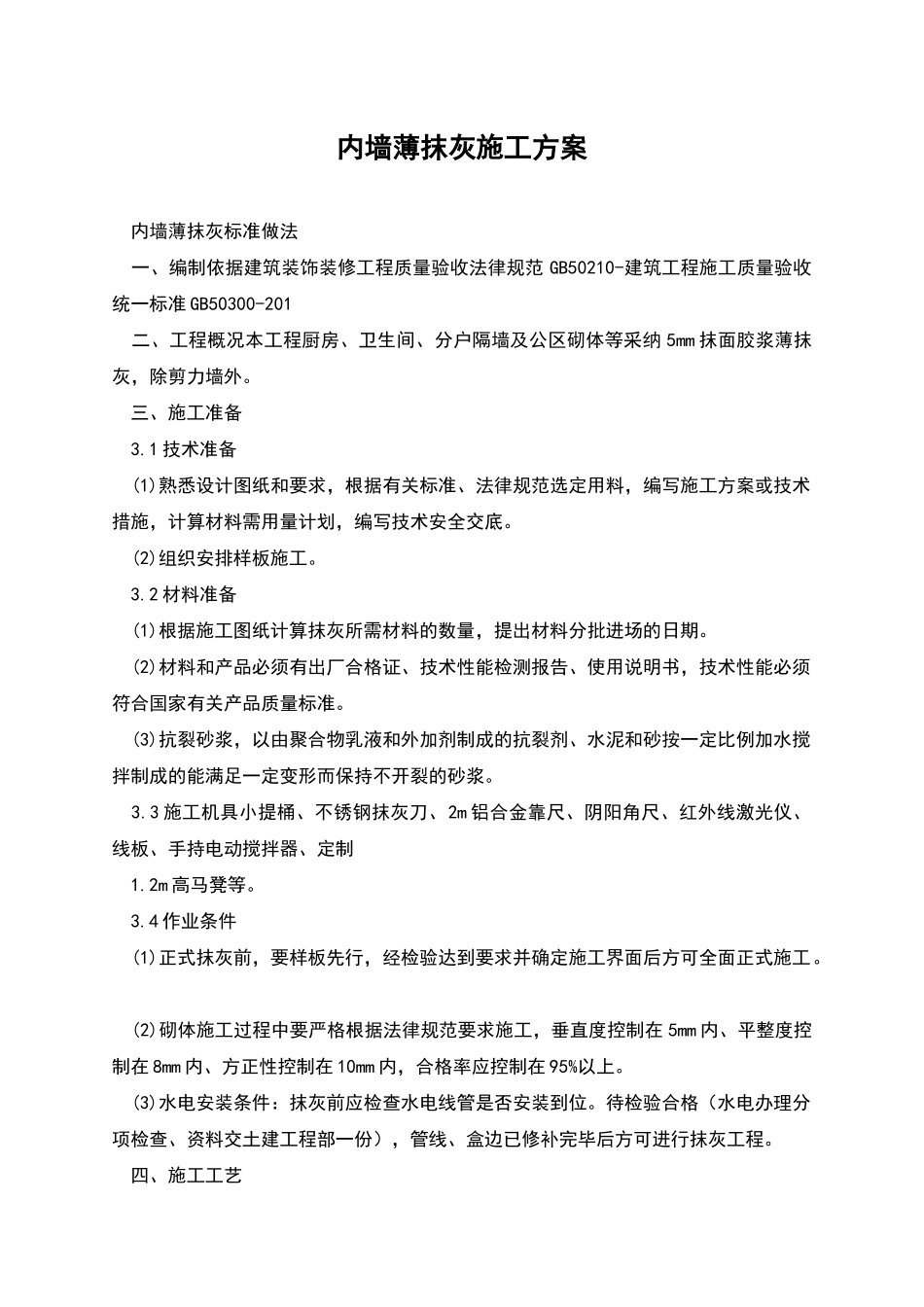

内墙薄抹灰施工方案 内墙薄抹灰标准做法 一、编制依据建筑装饰装修工程质量验收法律规范 GB50210-建筑工程施工质量验收统一标准 GB50300-201 二、工程概况本工程厨房、卫生间、分户隔墙及公区砌体等采纳 5mm 抹面胶浆薄抹灰,除剪力墙外
三、施工准备 3
1 技术准备 (1)熟悉设计图纸和要求,根据有关标准、法律规范选定用料,编写施工方案或技术措施,计算材料需用量计划,编写技术安全交底
(2)组织安排样板施工
2 材料准备 (1)根据施工图纸计算抹灰所需材料的数量,提出材料分批进场的日期
(2)材料和产品必须有出厂合格证、技术性能检测报告、使用说明书,技术性能必须符合国家有关产品质量标准
(3)抗裂砂浆,以由聚合物乳液和外加剂制成的抗裂剂、水泥和砂按一定比例加水搅拌制成的能满足一定变形而保持不开裂的砂浆
3 施工机具小提桶、不锈钢抹灰刀、2m 铝合金靠尺、阴阳角尺、红外线激光仪、线板、手持电动搅拌器、定制 1
2m 高马凳等
4 作业条件 (1)正式抹灰前,要样板先行,经检验达到要求并确定施工界面后方可全面正式施工
(2)砌体施工过程中要严格根据法律规范要求施工,垂直度控制在 5mm 内、平整度控制在 8mm 内、方正性控制在 10mm 内,合格率应控制在 95%以上
(3)水电安装条件:抹灰前应检查水电线管是否安装到位
待检验合格(水电办理分项检查、资料交土建工程部一份),管线、盒边已修补完毕后方可进行抹灰工程

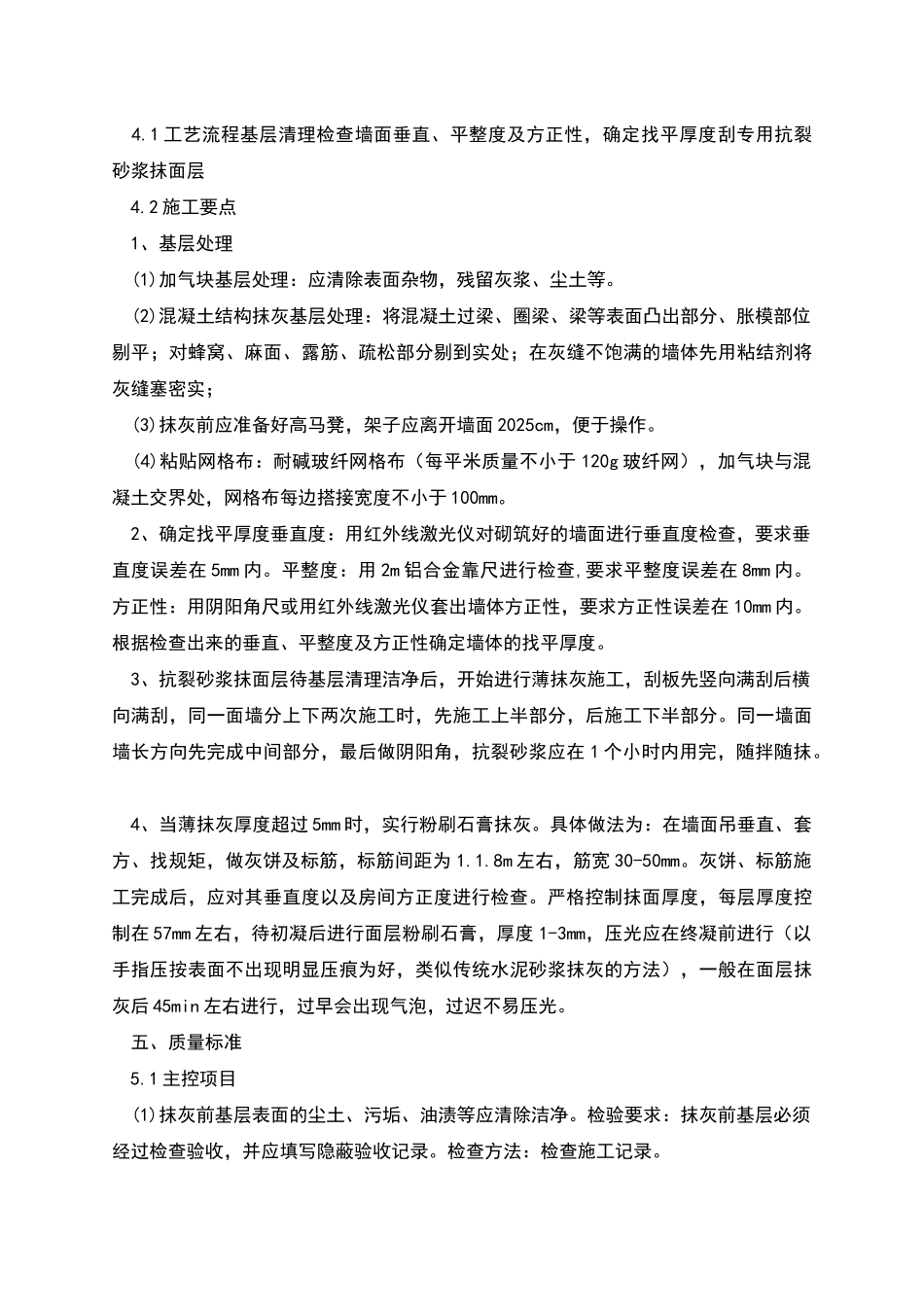

四、施工工艺 4
1 工艺流程基层清理检查墙面垂直、平整度及方正性,确定找平厚度刮专用抗裂砂浆抹面层 4
2 施工要点 1、基层处理 (1)加气块基层处理:应清除表面杂物,残留灰浆、尘土等

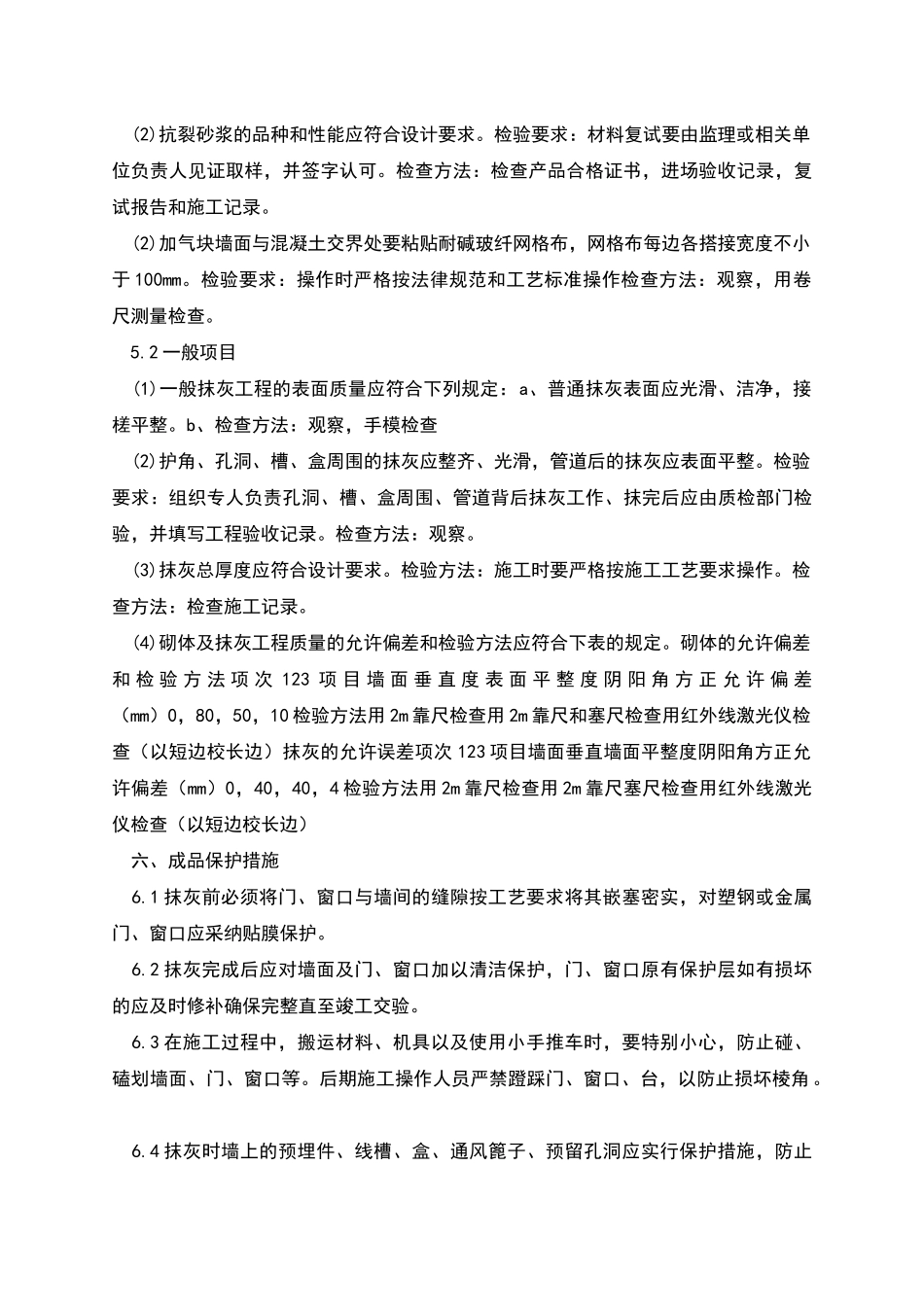

(2)混凝土结构抹灰基层处理:将混凝土过梁、圈梁、梁等表面凸出部分、胀模部位剔平;对蜂窝、麻面、露筋、疏松部分剔到实处;在灰缝不饱
