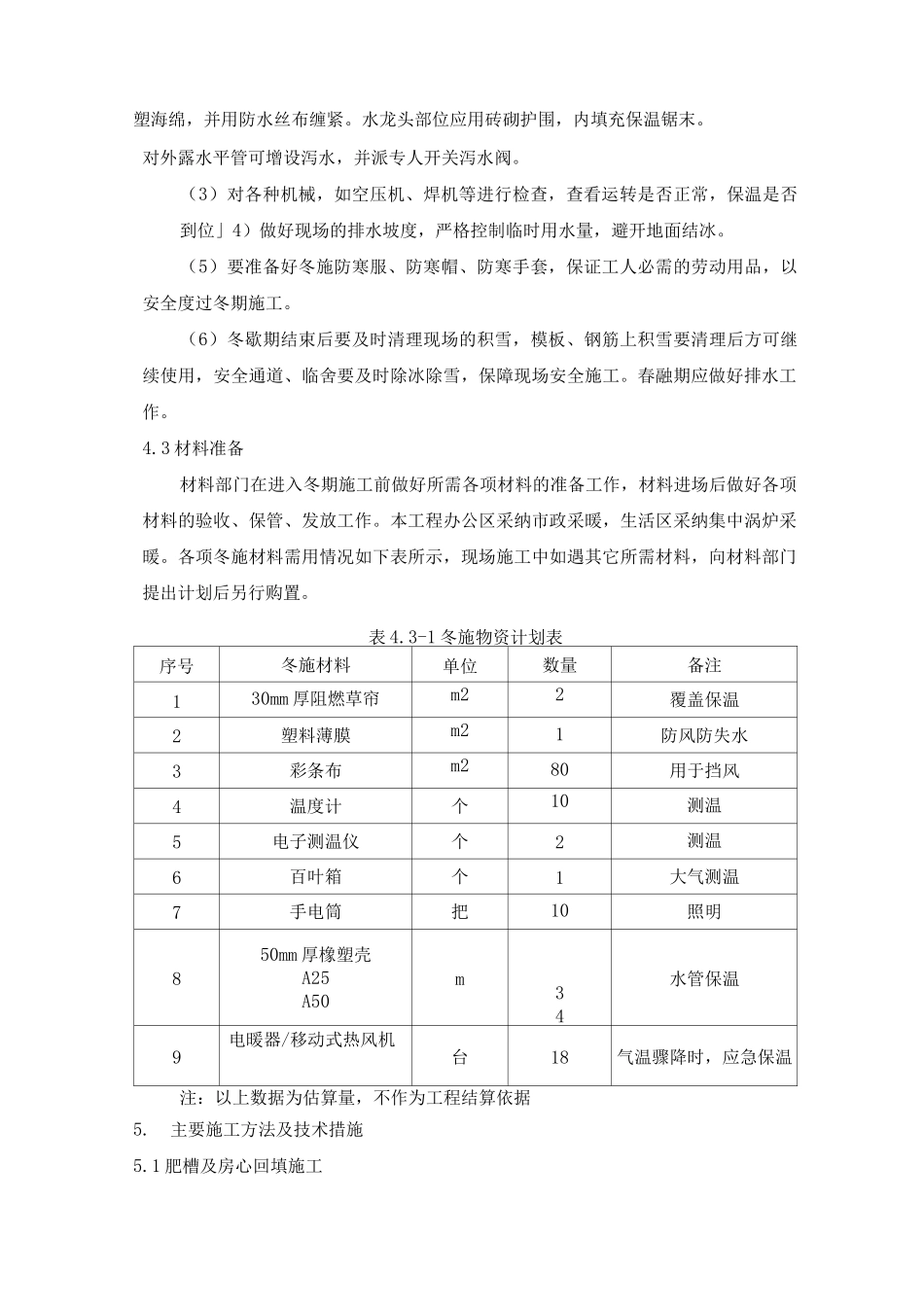

2 冬期施工原则(1)保证冬期连续施工,完成生产计划,确保工程各项目标顺利实现。(2)确保冬期施工期间的工程质量,保证施工成品不受损坏,保证混凝土、砂浆不出现冻害等质量事故。(3)保证冬期施工期间的施工和消防安全,杜绝重大隐患,不发生人身伤亡等重大事故。(4)搞好职工生活设施和办公用房设施,做到不漏雪,不进风,不断热,不结冰,保证工程正常施工。3.3 冬施人员培训教育安排(1)管理人员的培训① .组织全体管理人员学习有关冬期施工的国家技术法律规范、规程和施工工艺标准。② .学习公司有关冬期施工的规定、主要施工方法及技术措施。③ .学习冬期施工的有关新工艺,新技术。(2)劳务层的培训① .各专业工长组织劳动作业队伍进行有关冬期施工方法及规定的学习。② .安全员对各劳务队伍进行冬季施工安全、防火教育。(3)安排好测温人员,并根据施工具体情况安排保温工对混凝土进行保温。4.施工准备4.1 技术准备进入 11 月 10 日后开始进行大气测温记录,每昼夜测温不少于 4 次,及时掌握天气变化情况,确定进入冬期施工的准确日期。根据工期计划确定冬期施工期间所要进行的分项工程,编制好冬期施工方案。对施工作业队伍进行有关冬期施工规定的详细交底,以便有关人员及时掌握冬期施工的有关要求,作好冬期施工中混凝土的测温工作。4.2 现场准备(1)在现场设立测温标识牌,写明第二天气象台的天气预报情况,及每天2: 、8: 、14: 、20: 把当时大气温度实测值和平均值填入标识牌。(2)作好临时用水的水管及消防管的保温防冻工作,暴露在室外的管线外包橡塑海绵,并用防水丝布缠紧。水龙头部位应用砖砌护围,内填充保温锯末。对外露水平管可增设泻水,并派专人开关泻水阀。(3)对各种机械,如空压机、焊机等进行检查,查看运转是否正常,保温是否到位」4)做好现场的排水坡度,严格控制临时用水量,避开地面结冰。(5)要准备好冬施防寒服、防寒帽、防寒手套,保证工人必需的劳动用品,以安全度过冬期施工。(6)冬歇期结束后要及时清理现场的积雪,模板、钢筋上积雪要清理后方可继续使用,安全通道、临舍要及时除冰除雪,保障现场安全施工。春融期应做好排水工作。4.3 材料准备材料部门在进入冬期施工前做好所需各项材料的准备工作,材料进场后做好各项材料的验收、保管、发放工作。本工程办公区采纳市政采暖,生活区采纳集中涡炉采暖。各项冬施材料需用情况如下表所示,现场施工中如遇其它所需材料...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冬季施工专项方案2

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
